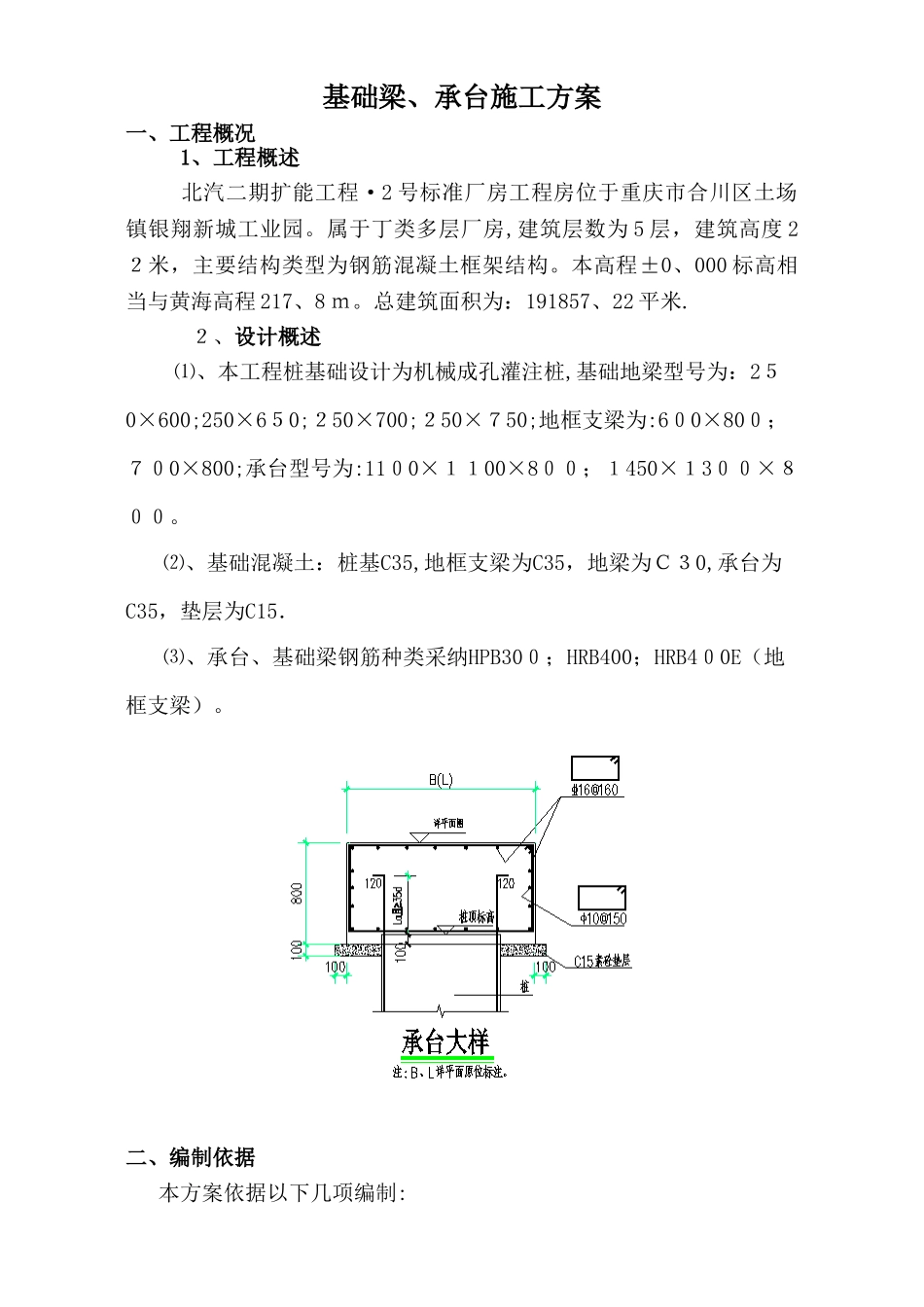

基础梁、承台施工方案一、工程概况 1、工程概述 北汽二期扩能工程·2 号标准厂房工程房位于重庆市合川区土场镇银翔新城工业园。属于丁类多层厂房,建筑层数为 5 层,建筑高度 22米,主要结构类型为钢筋混凝土框架结构。本高程±0、000 标高相当与黄海高程 217、8 m。总建筑面积为:191857、22 平米. 2、设计概述 ⑴、本工程桩基础设计为机械成孔灌注桩,基础地梁型号为:250×600;250×650;250×700;250×750;地框支梁为:600×800;700×800;承台型号为:1100×1100×800;1450×1300×800。⑵、基础混凝土:桩基C35,地框支梁为C35,地梁为C30,承台为C35,垫层为C15.⑶、承台、基础梁钢筋种类采纳HPB300;HRB400;HRB400E(地框支梁)。 二、编制依据本方案依据以下几项编制:1、北汽二期扩能工程·2号标准厂房地勘资料、设计施工图。2、国家及地方标准法律规范: 《建筑工程施工质量统一验收标准》G B 50300-2 0 1 3; 《建筑地基基础工程施工质量验收法律规范》GB5020 2-201 3; 《混凝土结构工程施工质量验收法律规范》G B 50 2 04-2025; 《混凝土结构施工图平面整体标示方法制图规则与构造详图》 图集 1 1G10 1-1~3;3、现场勘察得实际情况;三、施工部署1、总体部署基础梁、承台施工在桩基检测期间进行施工准备工作,待桩检完成后,承台、基础梁开始施工。主要施工流程如下:2、进度控制根据施工组织设计中总进度计划得要求,承台及基础梁根据主体施工缝划分为四个施工段(两侧边坡部分除外)得施工工期为 3 0 天.3、机械配置基础梁、承台开挖及主要施工机械配置详见下表:序号机械名称型号数量备注1挖掘机P C 1 202 台2自卸车2 0方1 辆3打夯机H W60A4台土方开挖 桩偏位复核 截桩头 垫层施工桩心钢筋及砼承台基础梁钢筋、模板及砼回填碾压150 厚 C20 混凝土地坪垫层4断钢机GD4 08 台5弯曲机G W-4 08 台6调直机B C-34 台7套丝机G H G3 24 台8电焊机BX3-3152台9天泵1 台10柴油泵1 台1 1振捣棒HZ—5 01 0 根1 2平板振动器P Z-502 台地坪垫层1 3圆盘锯M B 10 64台14潜水泵QY 8 4—404 台15空压机2台4、劳动力安排 序号工种人数备注1杂工3 0人工清土2木工603钢筋工804混凝土工205电焊工2防雷连接四、施工工艺流程 1、施工准备工作 ⑴、按流水段划分得机械成孔灌注桩混凝土浇筑完毕,超声波检测及...
