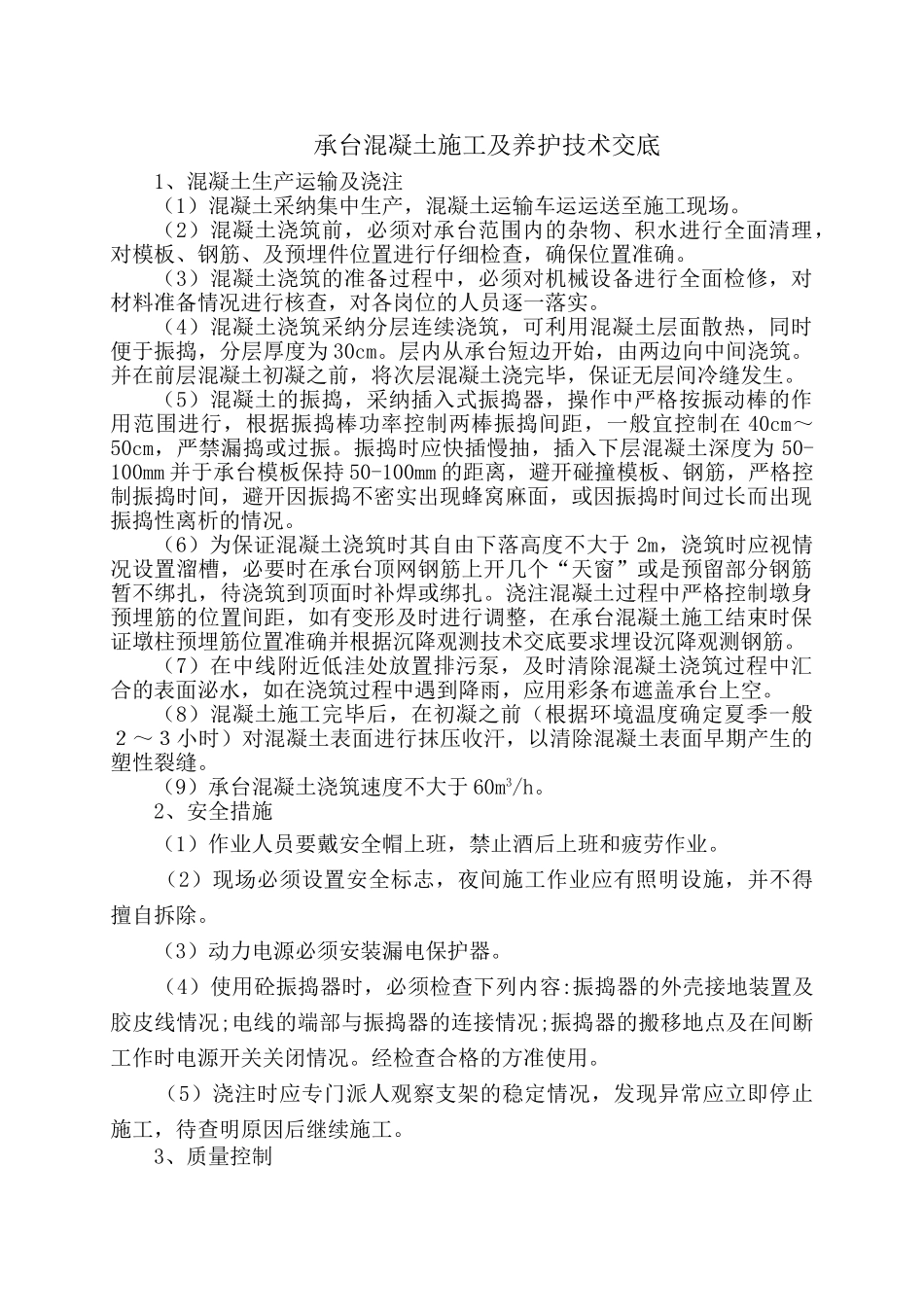

承台混凝土施工及养护技术交底1、混凝土生产运输及浇注(1)混凝土采纳集中生产,混凝土运输车运运送至施工现场
(2)混凝土浇筑前,必须对承台范围内的杂物、积水进行全面清理,对模板、钢筋、及预埋件位置进行仔细检查,确保位置准确
(3)混凝土浇筑的准备过程中,必须对机械设备进行全面检修,对材料准备情况进行核查,对各岗位的人员逐一落实
(4)混凝土浇筑采纳分层连续浇筑,可利用混凝土层面散热,同时便于振捣,分层厚度为 30cm
层内从承台短边开始,由两边向中间浇筑
并在前层混凝土初凝之前,将次层混凝土浇完毕,保证无层间冷缝发生
(5)混凝土的振捣,采纳插入式振捣器,操作中严格按振动棒的作用范围进行,根据振捣棒功率控制两棒振捣间距,一般宜控制在 40cm~50cm,严禁漏捣或过振
振捣时应快插慢抽,插入下层混凝土深度为 50-100mm 并于承台模板保持 50-100mm 的距离,避开碰撞模板、钢筋,严格控制振捣时间,避开因振捣不密实出现蜂窝麻面,或因振捣时间过长而出现振捣性离析的情况
(6)为保证混凝土浇筑时其自由下落高度不大于 2m,浇筑时应视情况设置溜槽,必要时在承台顶网钢筋上开几个“天窗”或是预留部分钢筋暂不绑扎,待浇筑到顶面时补焊或绑扎
浇注混凝土过程中严格控制墩身预埋筋的位置间距,如有变形及时进行调整,在承台混凝土施工结束时保证墩柱预埋筋位置准确并根据沉降观测技术交底要求埋设沉降观测钢筋
(7)在中线附近低洼处放置排污泵,及时清除混凝土浇筑过程中汇合的表面泌水,如在浇筑过程中遇到降雨,应用彩条布遮盖承台上空
(8)混凝土施工完毕后,在初凝之前(根据环境温度确定夏季一般2~3小时)对混凝土表面进行抹压收汗,以清除混凝土表面早期产生的塑性裂缝
(9)承台混凝土浇筑速度不大于 60m3/h
2、安全措施 (1)作业人员要戴安全帽上班,禁止酒后上班和疲劳作业

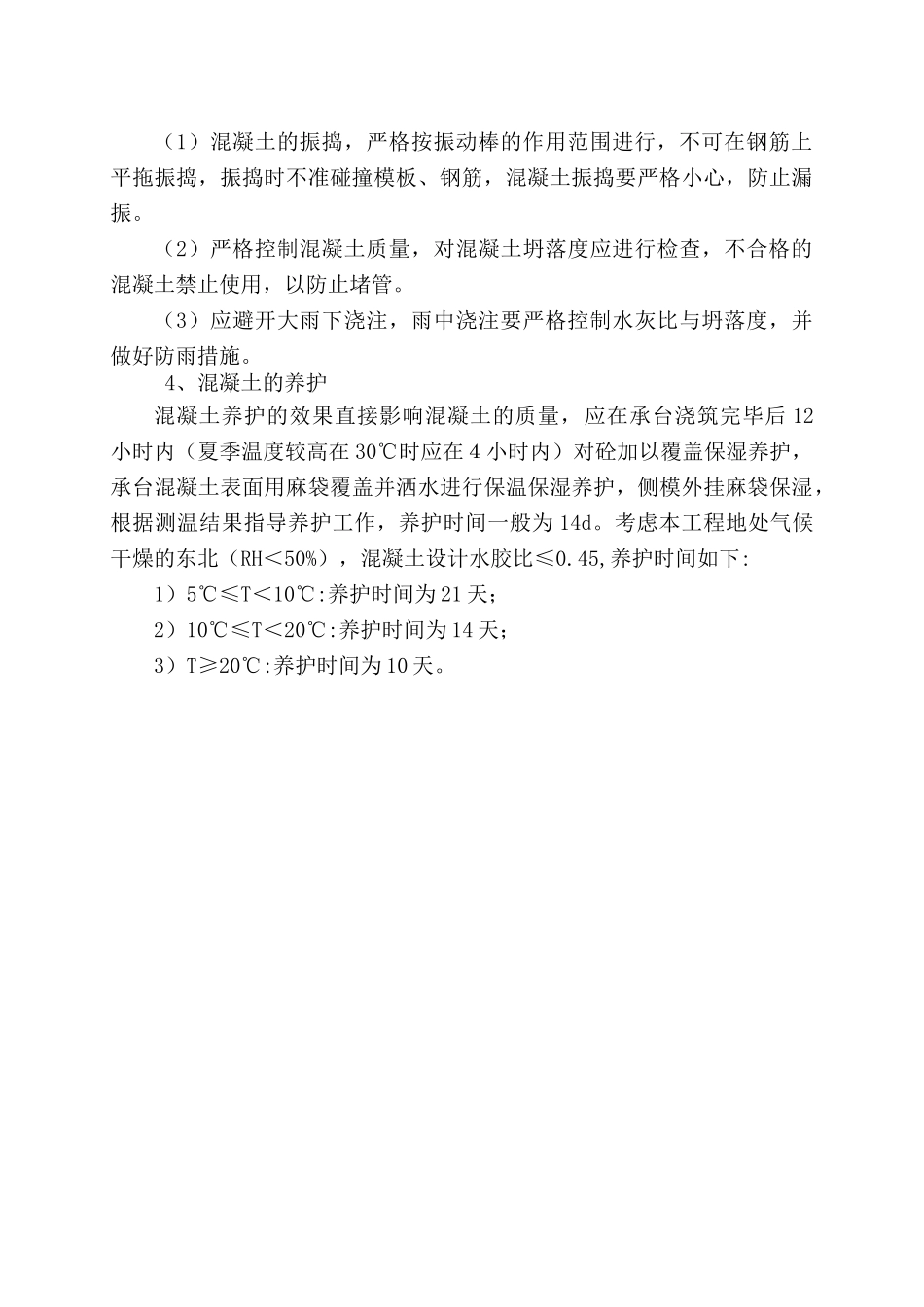

(2)现场必须设置
