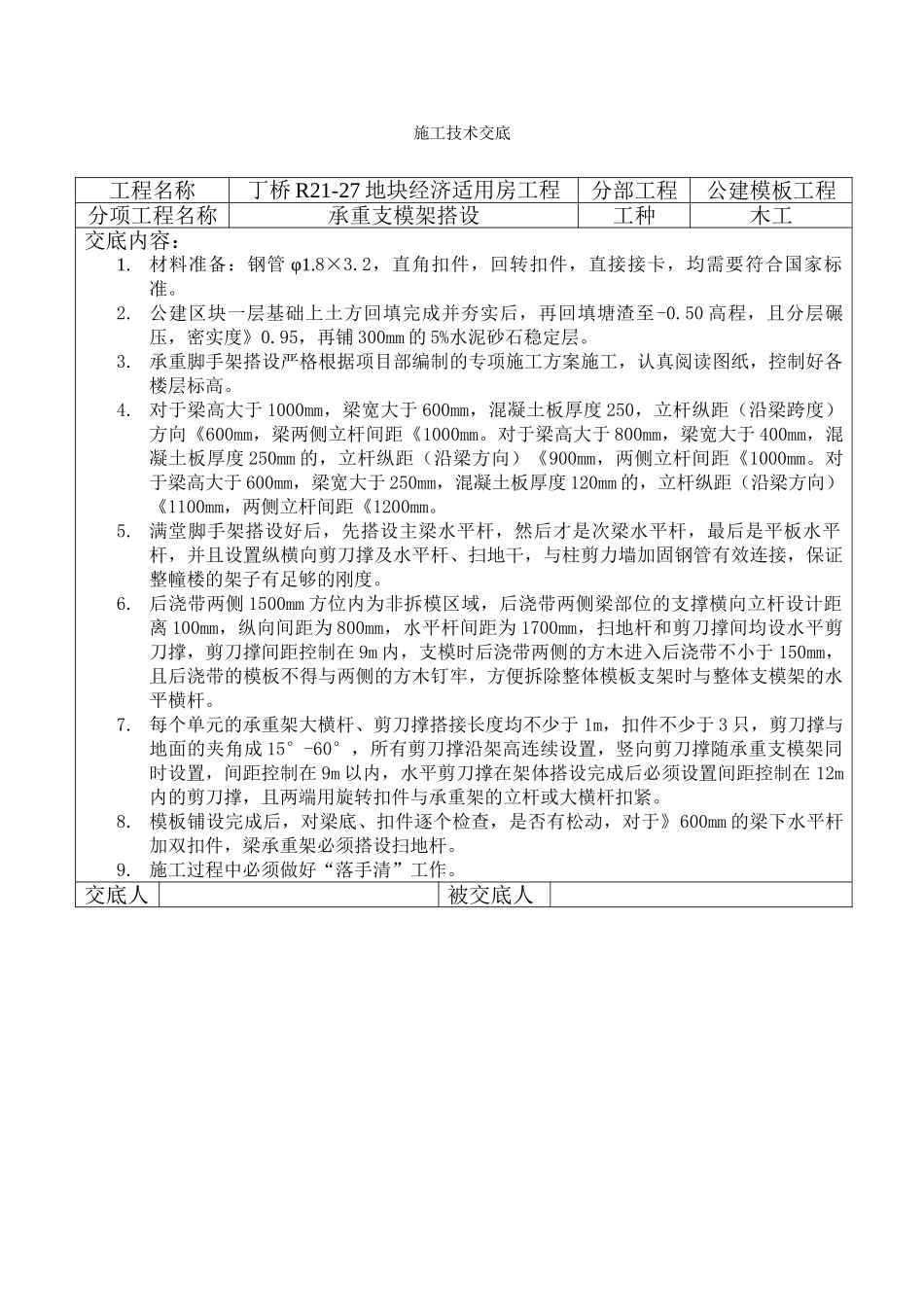

施工技术交底工程名称丁桥 R21-27 地块经济适用房工程分部工程公建模板工程分项工程名称承重支模架搭设工种木工交底内容:1.材料准备:钢管 φ1.8×3.2,直角扣件,回转扣件,直接接卡,均需要符合国家标准。2. 公建区块一层基础上土方回填完成并夯实后,再回填塘渣至-0.50 高程,且分层碾压,密实度》0.95,再铺 300mm 的 5%水泥砂石稳定层。3. 承重脚手架搭设严格根据项目部编制的专项施工方案施工,认真阅读图纸,控制好各楼层标高。4. 对于梁高大于 1000mm,梁宽大于 600mm,混凝土板厚度 250,立杆纵距(沿梁跨度)方向《600mm,梁两侧立杆间距《1000mm。对于梁高大于 800mm,梁宽大于 400mm,混凝土板厚度 250mm 的,立杆纵距(沿梁方向)《900mm,两侧立杆间距《1000mm。对于梁高大于 600mm,梁宽大于 250mm,混凝土板厚度 120mm 的,立杆纵距(沿梁方向)《1100mm,两侧立杆间距《1200mm。5. 满堂脚手架搭设好后,先搭设主梁水平杆,然后才是次梁水平杆,最后是平板水平杆,并且设置纵横向剪刀撑及水平杆、扫地干,与柱剪力墙加固钢管有效连接,保证整幢楼的架子有足够的刚度。6. 后浇带两侧 1500mm 方位内为非拆模区域,后浇带两侧梁部位的支撑横向立杆设计距离 100mm,纵向间距为 800mm,水平杆间距为 1700mm,扫地杆和剪刀撑间均设水平剪刀撑,剪刀撑间距控制在 9m 内,支模时后浇带两侧的方木进入后浇带不小于 150mm,且后浇带的模板不得与两侧的方木钉牢,方便拆除整体模板支架时与整体支模架的水平横杆。7. 每个单元的承重架大横杆、剪刀撑搭接长度均不少于 1m,扣件不少于 3 只,剪刀撑与地面的夹角成 15°-60°,所有剪刀撑沿架高连续设置,竖向剪刀撑随承重支模架同时设置,间距控制在 9m 以内,水平剪刀撑在架体搭设完成后必须设置间距控制在 12m内的剪刀撑,且两端用旋转扣件与承重架的立杆或大横杆扣紧。8. 模板铺设完成后,对梁底、扣件逐个检查,是否有松动,对于》600mm 的梁下水平杆加双扣件,梁承重架必须搭设扫地杆。9. 施工过程中必须做好“落手清”工作。交底人被交底人
