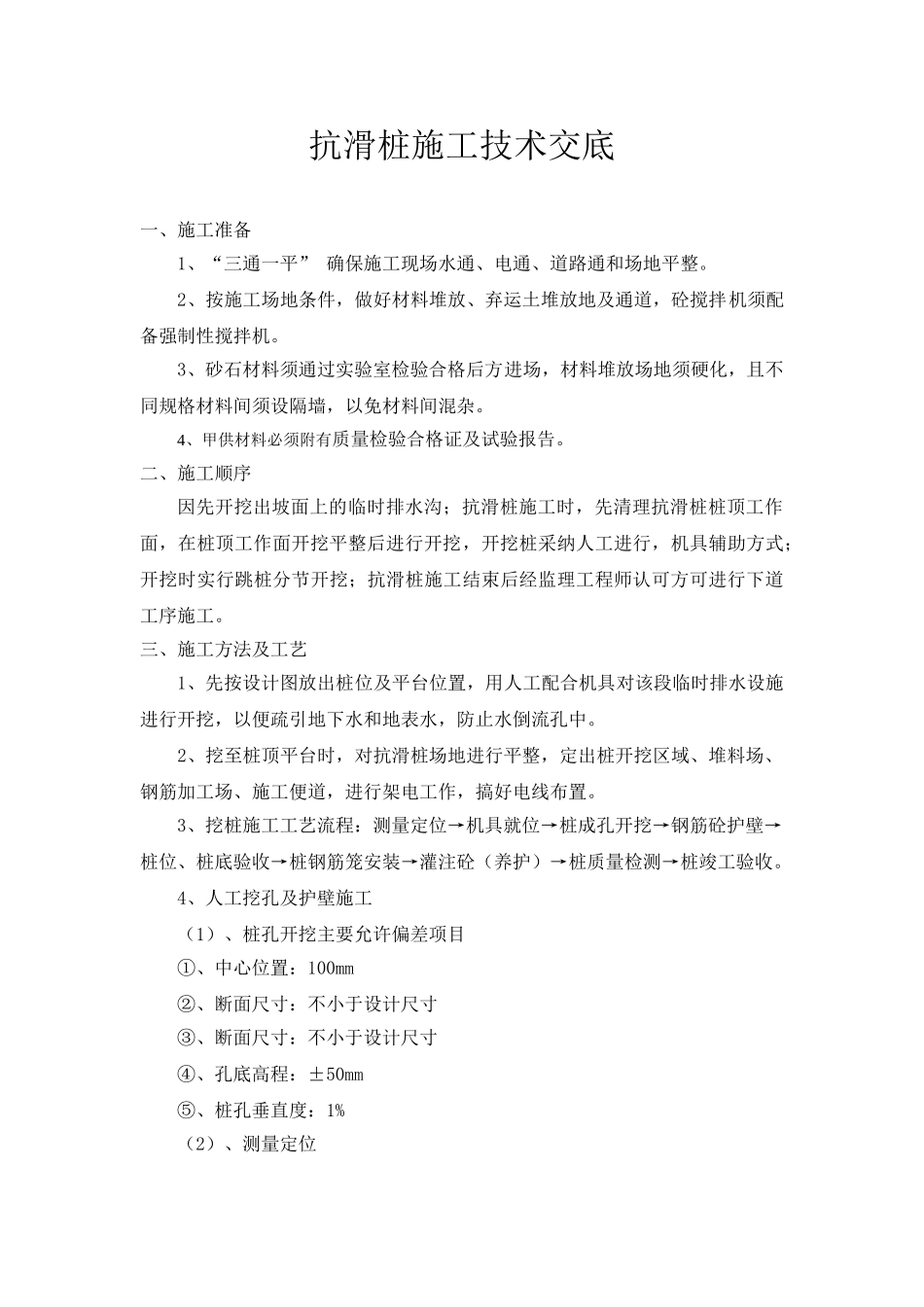

抗滑桩施工技术交底一、施工准备1、“三通一平” 确保施工现场水通、电通、道路通和场地平整
2、按施工场地条件,做好材料堆放、弃运土堆放地及通道,砼搅拌机须配备强制性搅拌机
3、砂石材料须通过实验室检验合格后方进场,材料堆放场地须硬化,且不同规格材料间须设隔墙,以免材料间混杂
4、甲供材料必须附有质量检验合格证及试验报告
二、施工顺序因先开挖出坡面上的临时排水沟;抗滑桩施工时,先清理抗滑桩桩顶工作面,在桩顶工作面开挖平整后进行开挖,开挖桩采纳人工进行,机具辅助方式;开挖时实行跳桩分节开挖;抗滑桩施工结束后经监理工程师认可方可进行下道工序施工
三、施工方法及工艺1、先按设计图放出桩位及平台位置,用人工配合机具对该段临时排水设施进行开挖,以便疏引地下水和地表水,防止水倒流孔中
2、挖至桩顶平台时,对抗滑桩场地进行平整,定出桩开挖区域、堆料场、钢筋加工场、施工便道,进行架电工作,搞好电线布置
3、挖桩施工工艺流程:测量定位→机具就位→桩成孔开挖→钢筋砼护壁→桩位、桩底验收→桩钢筋笼安装→灌注砼(养护)→桩质量检测→桩竣工验收

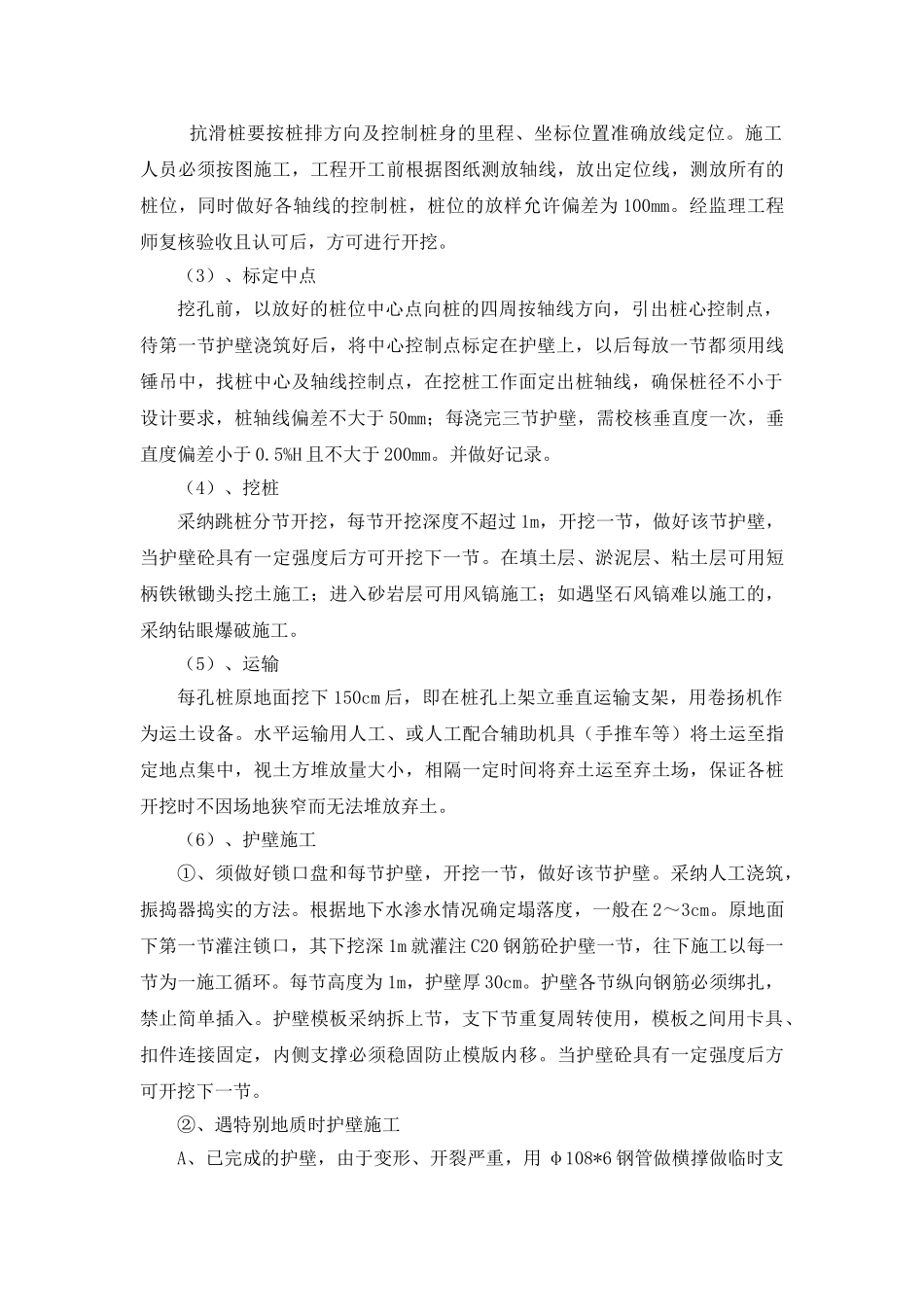

4、人工挖孔及护壁施工 (1)、桩孔开挖主要允许偏差项目①、中心位置:100mm②、断面尺寸:不小于设计尺寸③、断面尺寸:不小于设计尺寸④、孔底高程:±50mm⑤、桩孔垂直度:1%(2)、测量定位 抗滑桩要按桩排方向及控制桩身的里程、坐标位置准确放线定位
施工人员必须按图施工,工程开工前根据图纸测放轴线,放出定位线,测放所有的桩位,同时做好各轴线的控制桩,桩位的放样允许偏差为 100mm
经监理工程师复核验收且认可后,方可进行开挖
(3)、标定中点挖孔前,以放好的桩位中心点向桩的四周按轴线方向,引出桩心控制点,待第一节护壁浇筑好后,将中心控制点标定在护壁上,以后每放一节都须用线锤吊中,找桩中心及轴线控制点,在挖桩工作面定出桩轴线,确保桩径不小于设计要求,
