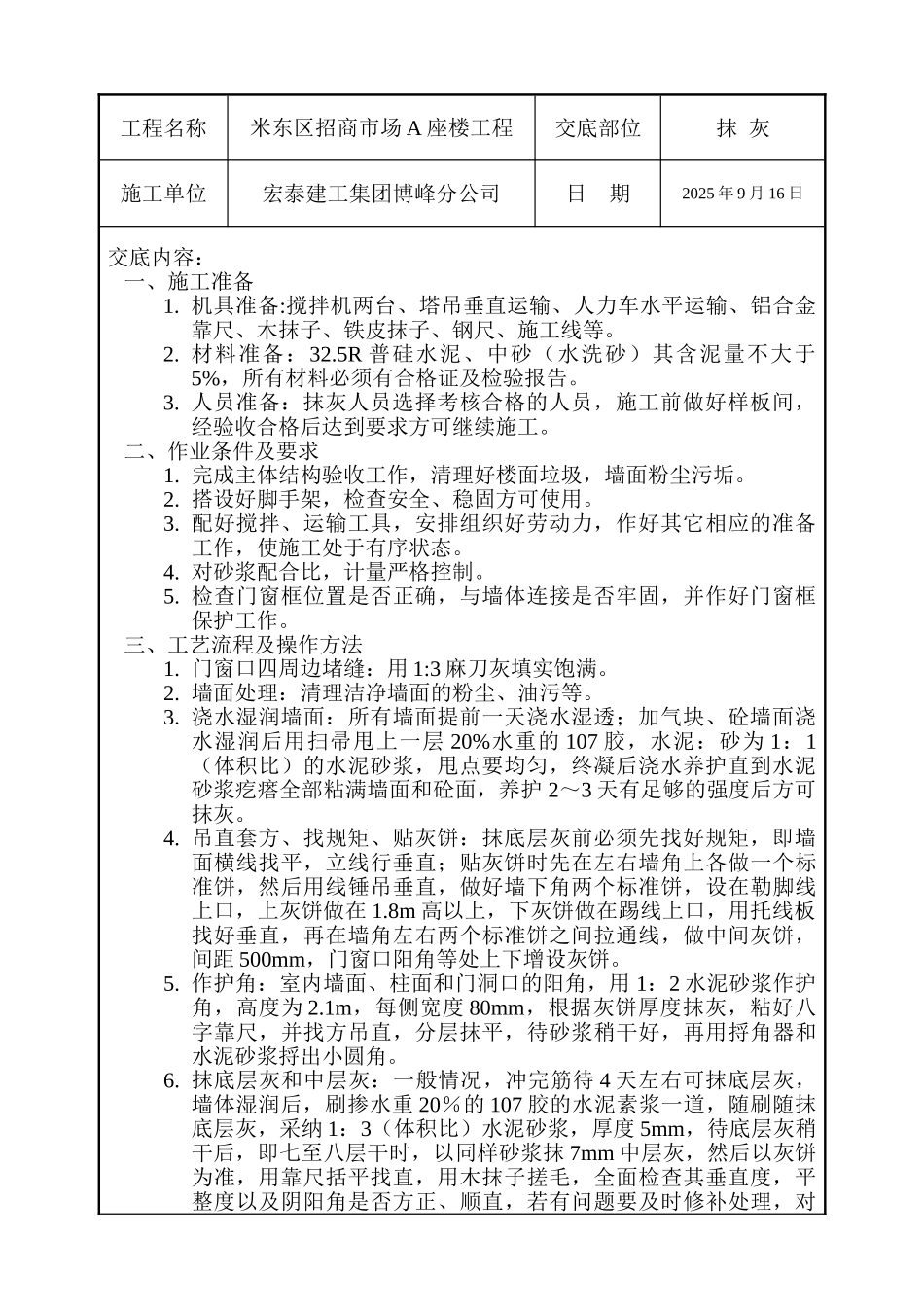

工程名称米东区招商市场 A 座楼工程交底部位抹 灰施工单位宏泰建工集团博峰分公司日 期2025 年 9 月 16 日交底内容: 一、施工准备1
机具准备:搅拌机两台、塔吊垂直运输、人力车水平运输、铝合金靠尺、木抹子、铁皮抹子、钢尺、施工线等
材料准备:32
5R 普硅水泥、中砂(水洗砂)其含泥量不大于5%,所有材料必须有合格证及检验报告
人员准备:抹灰人员选择考核合格的人员,施工前做好样板间,经验收合格后达到要求方可继续施工
二、作业条件及要求1
完成主体结构验收工作,清理好楼面垃圾,墙面粉尘污垢
搭设好脚手架,检查安全、稳固方可使用
配好搅拌、运输工具,安排组织好劳动力,作好其它相应的准备工作,使施工处于有序状态
对砂浆配合比,计量严格控制
检查门窗框位置是否正确,与墙体连接是否牢固,并作好门窗框保护工作
三、工艺流程及操作方法1
门窗口四周边堵缝:用 1:3 麻刀灰填实饱满
墙面处理:清理洁净墙面的粉尘、油污等
浇水湿润墙面:所有墙面提前一天浇水湿透;加气块、砼墙面浇水湿润后用扫帚甩上一层 20%水重的 107 胶,水泥:砂为 1:1(体积比)的水泥砂浆,甩点要均匀,终凝后浇水养护直到水泥砂浆疙瘩全部粘满墙面和砼面,养护 2~3 天有足够的强度后方可抹灰
吊直套方、找规矩、贴灰饼:抹底层灰前必须先找好规矩,即墙面横线找平,立线行垂直;贴灰饼时先在左右墙角上各做一个标准饼,然后用线锤吊垂直,做好墙下角两个标准饼,设在勒脚线上口,上灰饼做在 1
8m 高以上,下灰饼做在踢线上口,用托线板找好垂直,再在墙角左右两个标准饼之间拉通线,做中间灰饼,间距 500mm,门窗口阳角等处上下增设灰饼
作护角:室内墙面、柱面和门洞口的阳角,用 1:2 水泥砂浆作护角,高度为 2
1m,每侧宽度 80mm,根据灰饼厚度抹灰
