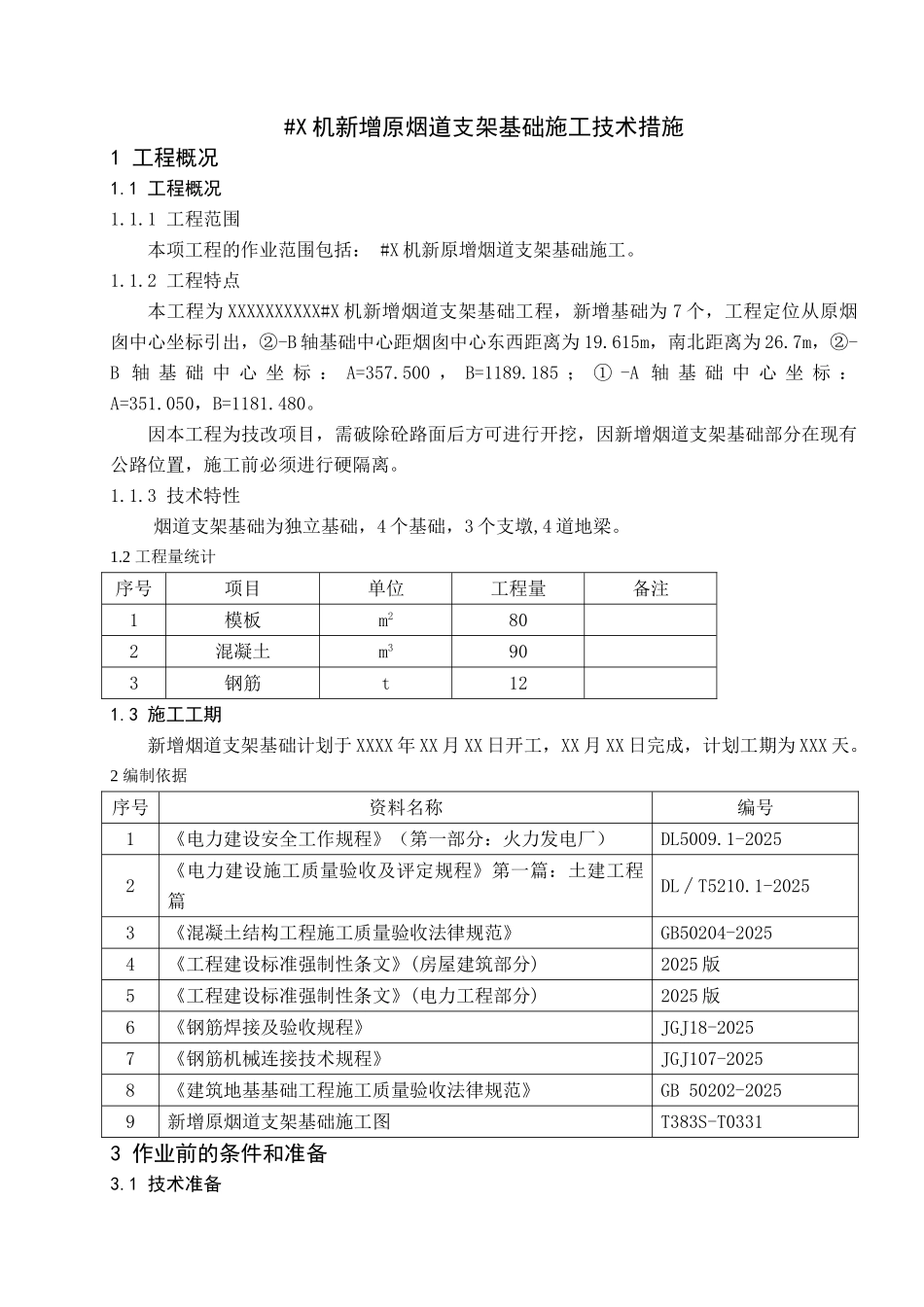

#X 机新增原烟道支架基础施工技术措施1 工程概况1.1 工程概况1.1.1 工程范围本项工程的作业范围包括: #X 机新原增烟道支架基础施工。1.1.2 工程特点本工程为 XXXXXXXXXX#X 机新增烟道支架基础工程,新增基础为 7 个,工程定位从原烟囱中心坐标引出,②-B 轴基础中心距烟囱中心东西距离为 19.615m,南北距离为 26.7m,②-B 轴 基 础 中 心 坐 标 : A=357.500 , B=1189.185 ; ① -A 轴 基 础 中 心 坐 标 :A=351.050,B=1181.480。因本工程为技改项目,需破除砼路面后方可进行开挖,因新增烟道支架基础部分在现有公路位置,施工前必须进行硬隔离。1.1.3 技术特性烟道支架基础为独立基础,4 个基础,3 个支墩,4 道地梁。1.2 工程量统计序号项目单位工程量备注1模板m2802混凝土m3903钢筋t121.3 施工工期新增烟道支架基础计划于 XXXX 年 XX 月 XX 日开工,XX 月 XX 日完成,计划工期为 XXX 天。2 编制依据序号资料名称编号1《电力建设安全工作规程》(第一部分:火力发电厂)DL5009.1-20252《电力建设施工质量验收及评定规程》第一篇:土建工程篇DL∕T5210.1-20253《混凝土结构工程施工质量验收法律规范》GB50204-20254《工程建设标准强制性条文》(房屋建筑部分)2025 版5《工程建设标准强制性条文》(电力工程部分)2025 版6《钢筋焊接及验收规程》JGJ18-20257《钢筋机械连接技术规程》JGJ107-20258《建筑地基基础工程施工质量验收法律规范》GB 50202-20259新增原烟道支架基础施工图T383S-T03313 作业前的条件和准备3.1 技术准备(1)施工图纸齐全,并由国电龙源技术负责人组织进行了图纸会检,确认图纸无问题。(2)施工场地能够满足施工要求,材料均已到货。(3)施工技术措施审批完毕。(4)技术人员根据施工技术措施,对施工人员进行技术、安全交底。(5)安全措施完善。3.2 作业人员3.3 作业工机具序号机具名称数量备注1混凝土罐车3 辆2混凝土泵车 1 辆3钢筋调直机1 台4钢筋切断机1 台5钢筋弯钩机1 台6钢筋套丝机1 台7电焊机1 台8电锯1 台9电刨1 台10钻床1 台11振捣棒3 台12无齿锯2 个序号作业人员工种数量资格要求资质1钢筋工6有施工经验2木工6经过技术培训有施工经验3混凝土工6有施工经验4机械工1经过考试合格有资格证书持证5焊工1经过考试合格有资格证书持证6电工1经过考试合格有资格证书持证7壮工6有施工经验8工长1有施工经验有较强的组织协调能力9质检员1多年的现场经验...
