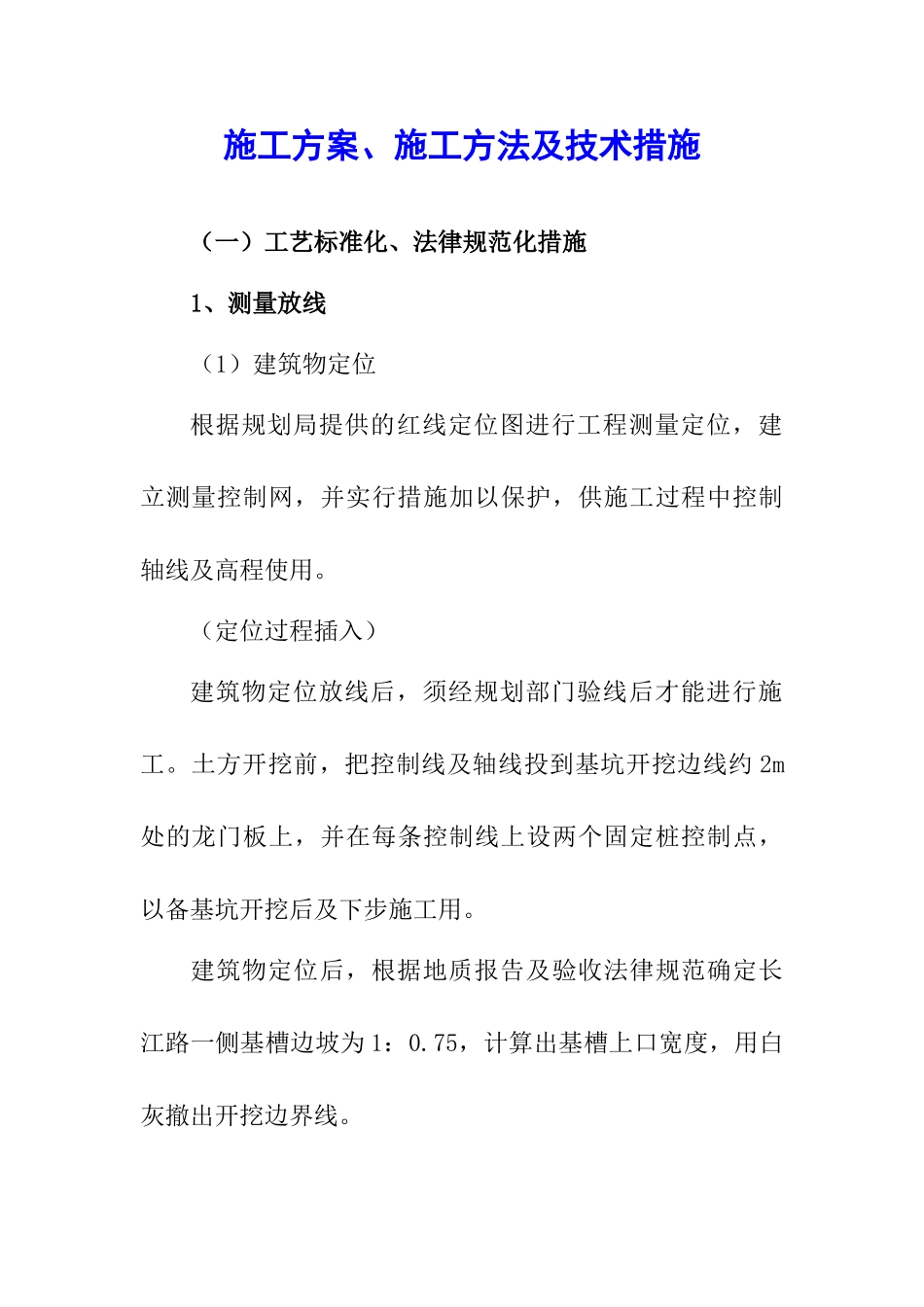

施工方案、施工方法及技术措施(一)工艺标准化、法律规范化措施1、测量放线(1)建筑物定位根据规划局提供的红线定位图进行工程测量定位,建立测量控制网,并实行措施加以保护,供施工过程中控制轴线及高程使用
(定位过程插入)建筑物定位放线后,须经规划部门验线后才能进行施工
土方开挖前,把控制线及轴线投到基坑开挖边线约 2m处的龙门板上,并在每条控制线上设两个固定桩控制点,以备基坑开挖后及下步施工用
建筑物定位后,根据地质报告及验收法律规范确定长江路一侧基槽边坡为 1:0
75,计算出基槽上口宽度,用白灰撤出开挖边界线

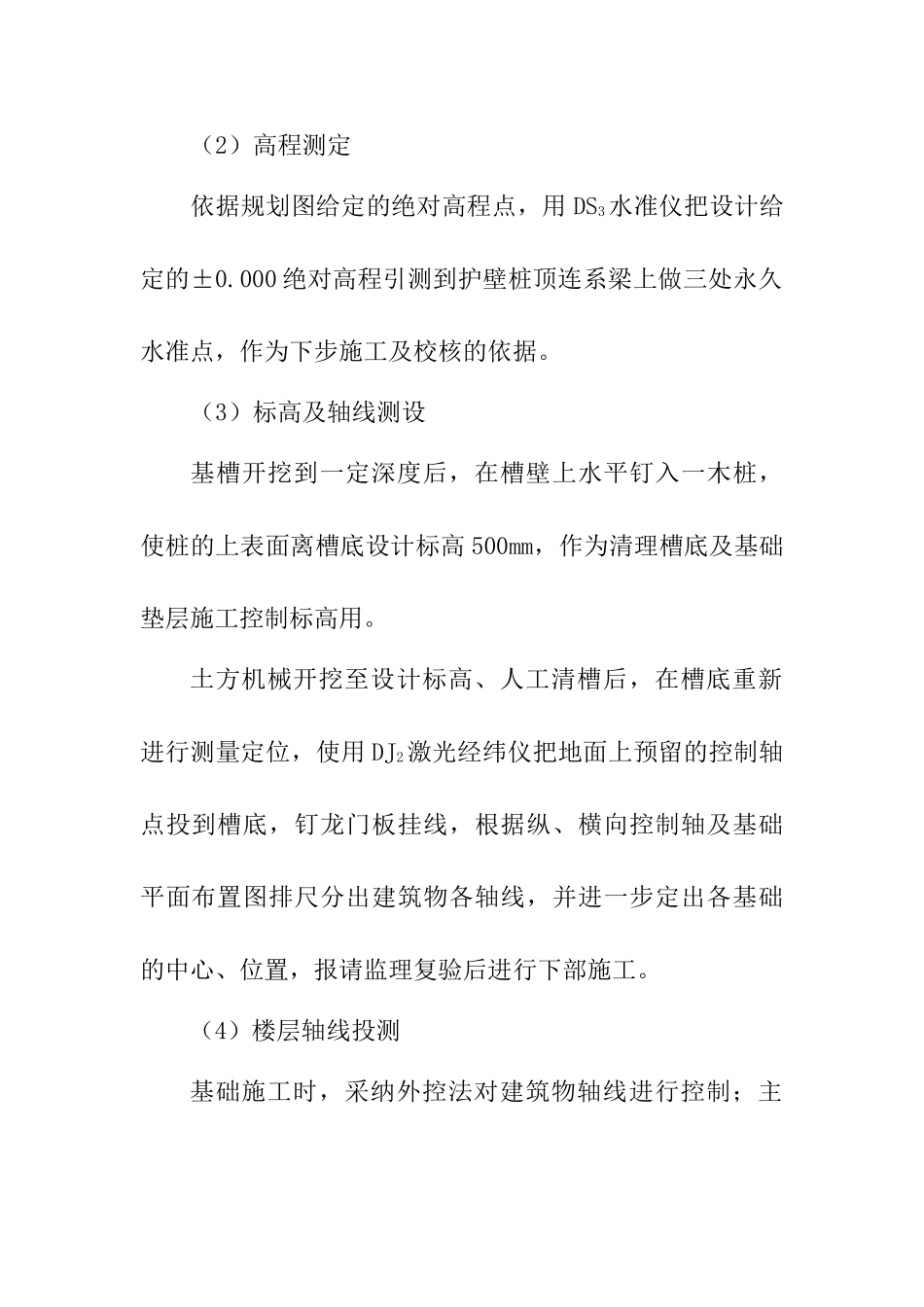

(2)高程测定依据规划图给定的绝对高程点,用 DS3水准仪把设计给定的±0
000 绝对高程引测到护壁桩顶连系梁上做三处永久水准点,作为下步施工及校核的依据
(3)标高及轴线测设基槽开挖到一定深度后,在槽壁上水平钉入一木桩,使桩的上表面离槽底设计标高 500mm,作为清理槽底及基础垫层施工控制标高用
土方机械开挖至设计标高、人工清槽后,在槽底重新进行测量定位,使用 DJ2激光经纬仪把地面上预留的控制轴点投到槽底,钉龙门板挂线,根据纵、横向控制轴及基础平面布置图排尺分出建筑物各轴线,并进一步定出各基础的中心、位置,报请监理复验后进行下部施工

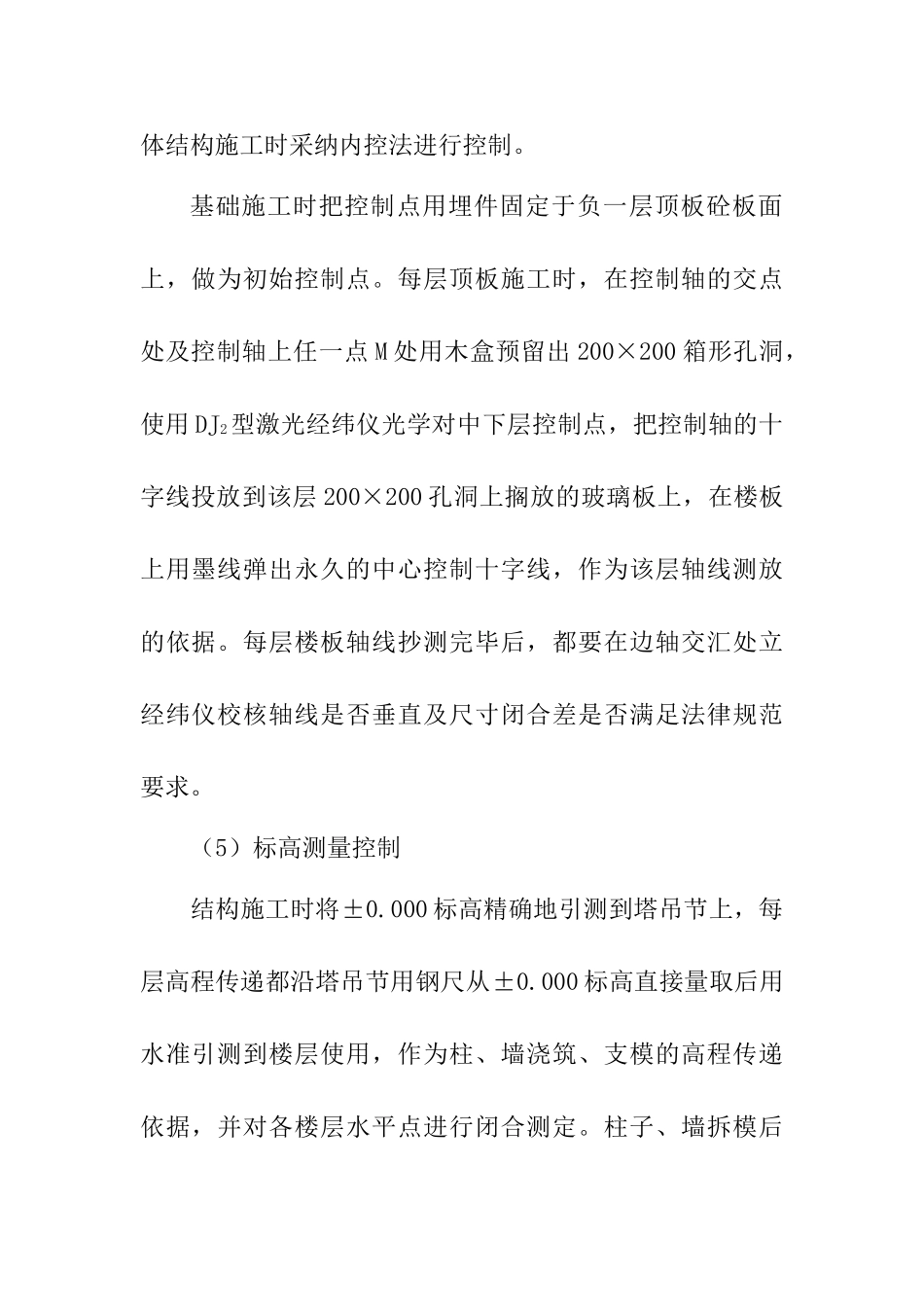

(4)楼层轴线投测基础施工时,采纳外控法对建筑物轴线进行控制;主体结构施工时采纳内控法进行控制
基础施工时把控制点用埋件固定于负一层顶板砼板面上,做为初始控制点
每层顶板施工时,在控制轴的交点处及控制轴上任一点 M 处用木盒预留出 200×200 箱形孔洞,使用 DJ2型激光经纬仪光学对中下层控制点,把控制轴的十字线投放到该层 200×200 孔洞上搁放的玻璃板上,在楼板上用墨线弹出永久的中心控制十字线,作为该层轴线测放的依据
每层楼板轴线抄测完毕后,都要在边轴交汇处立经纬仪校核轴线是否垂直及尺寸闭合差是否满足法律规范要求
