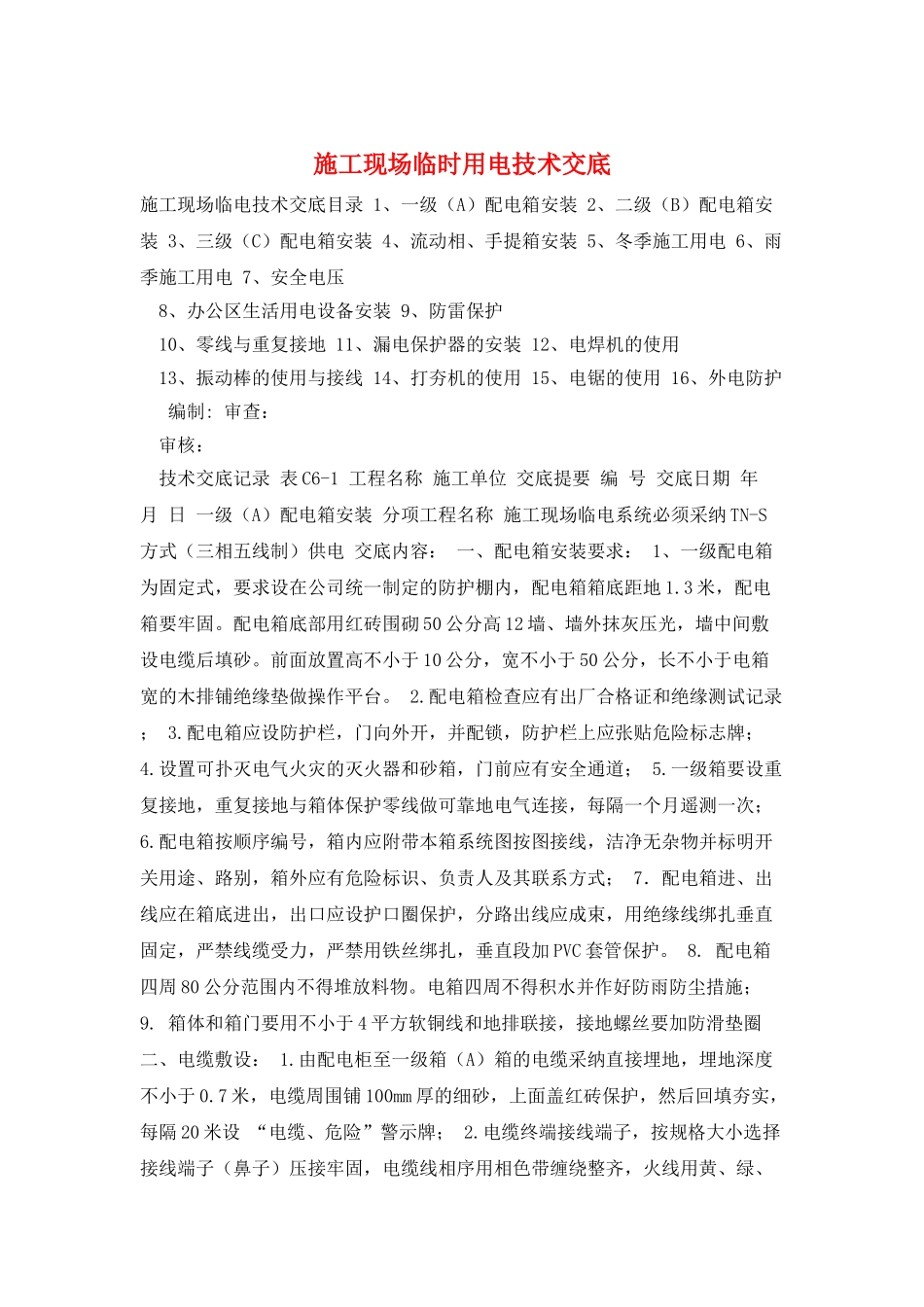

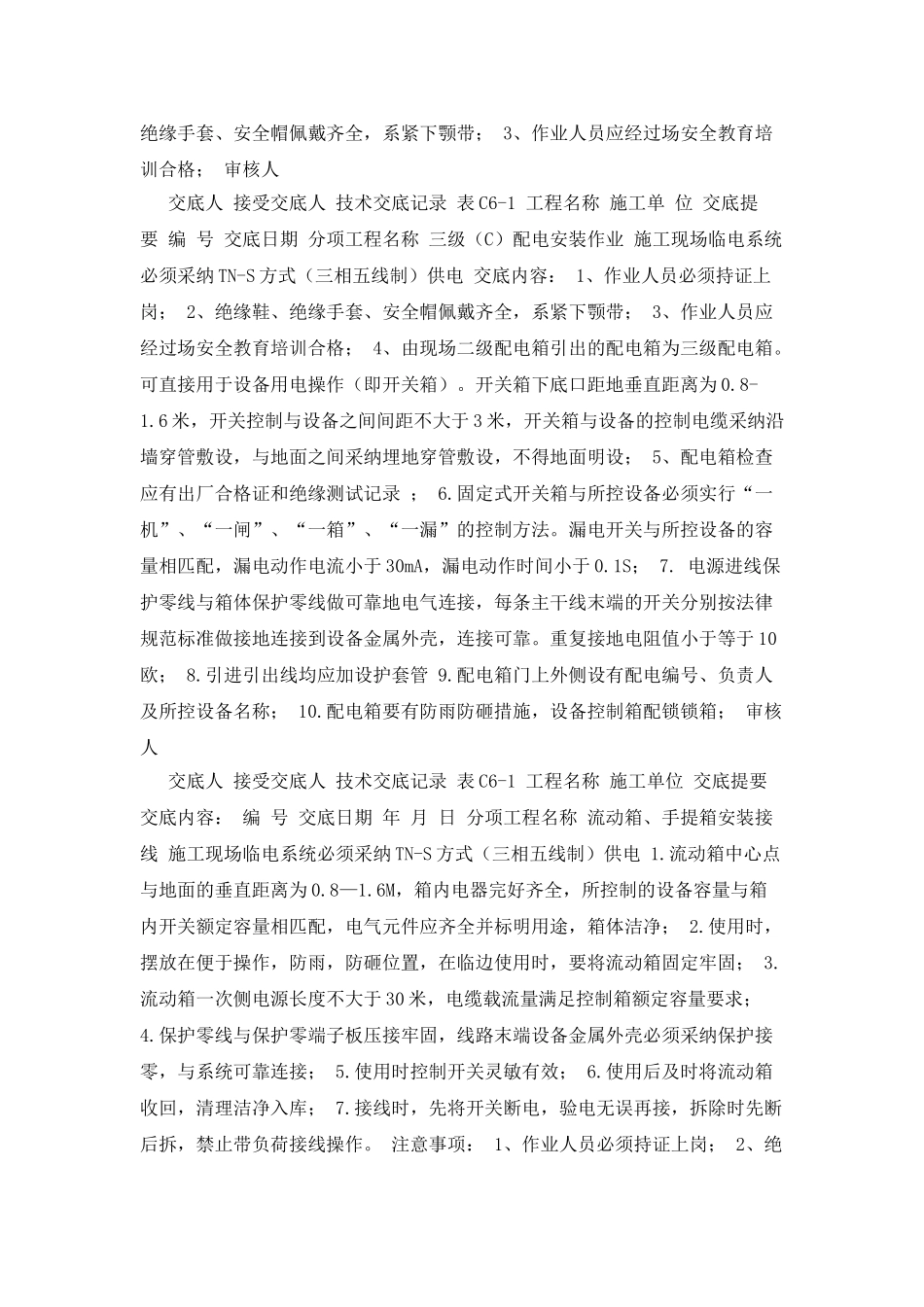

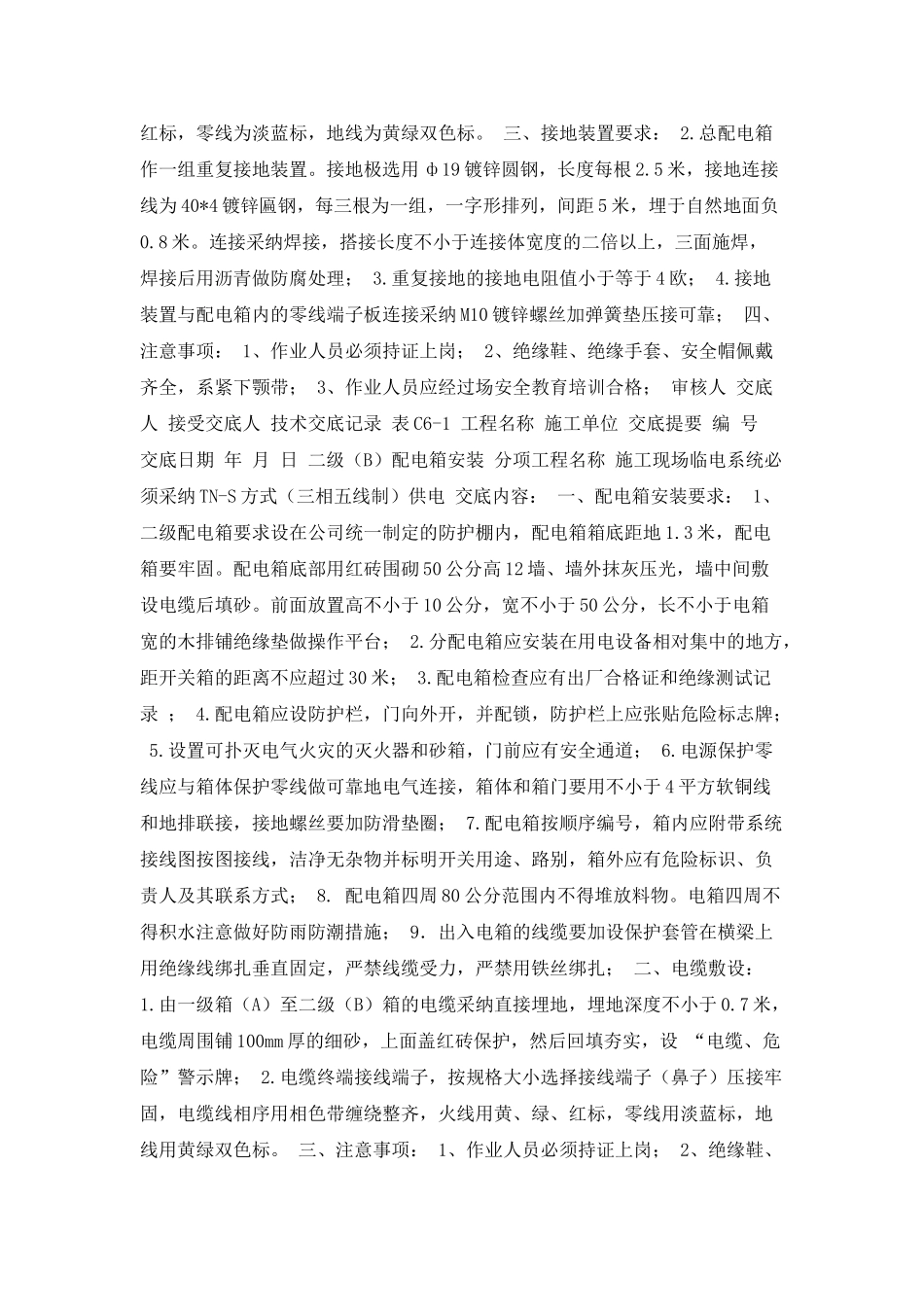

施工现场临时用电技术交底施工现场临电技术交底目录 1、一级(A)配电箱安装 2、二级(B)配电箱安装 3、三级(C)配电箱安装 4、流动相、手提箱安装 5、冬季施工用电 6、雨季施工用电 7、安全电压 8、办公区生活用电设备安装 9、防雷保护 10、零线与重复接地 11、漏电保护器的安装 12、电焊机的使用 13、振动棒的使用与接线 14、打夯机的使用 15、电锯的使用 16、外电防护 编制: 审查: 审核: 技术交底记录 表 C6-1 工程名称 施工单位 交底提要 编 号 交底日期 年 月 日 一级(A)配电箱安装 分项工程名称 施工现场临电系统必须采纳 TN-S方式(三相五线制)供电 交底内容: 一、配电箱安装要求: 1、一级配电箱为固定式,要求设在公司统一制定的防护棚内,配电箱箱底距地 1
3 米,配电箱要牢固
配电箱底部用红砖围砌 50 公分高 12 墙、墙外抹灰压光,墙中间敷设电缆后填砂
前面放置高不小于 10 公分,宽不小于 50 公分,长不小于电箱宽的木排铺绝缘垫做操作平台
配电箱检查应有出厂合格证和绝缘测试记录 ; 3
配电箱应设防护栏,门向外开,并配锁,防护栏上应张贴危险标志牌; 4
设置可扑灭电气火灾的灭火器和砂箱,门前应有安全通道; 5
一级箱要设重复接地,重复接地与箱体保护零线做可靠地电气连接,每隔一个月遥测一次; 6
配电箱按顺序编号,箱内应附带本箱系统图按图接线,洁净无杂物并标明开关用途、路别,箱外应有危险标识、负责人及其联系方式; 7.配电箱进、出线应在箱底进出,出口应设护口圈保护,分路出线应成束,用绝缘线绑扎垂直固定,严禁线缆受力,严禁用铁丝绑扎,垂直段加 PVC 套管保护
配电箱四周 80 公分范围内不得堆放料物
电箱四周不得积水并作好防雨防尘措施; 9
箱体和箱门要用不小于 4 平方软铜线和地排联接,接地螺丝要加防滑垫圈
