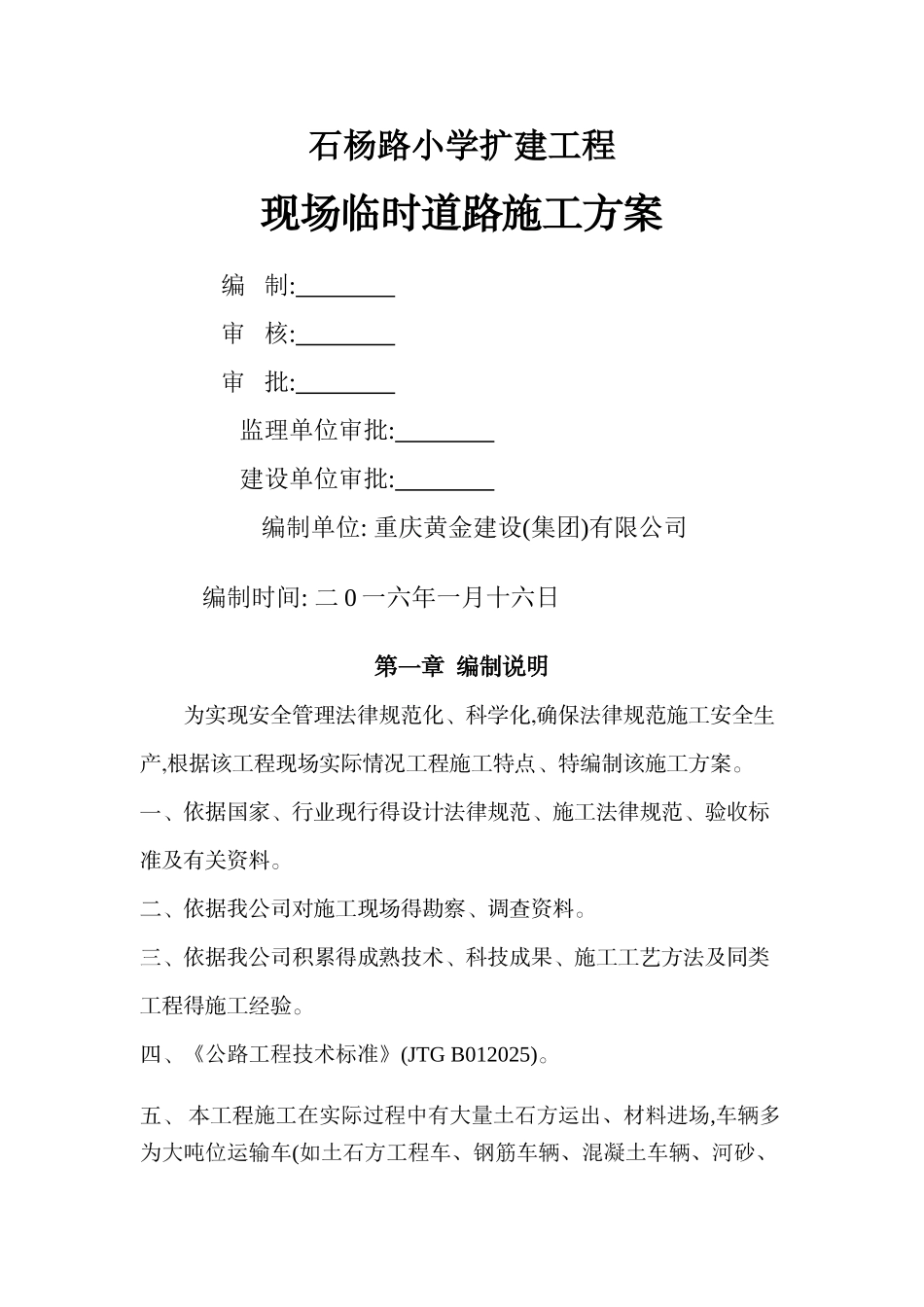

石杨路小学扩建工程现场临时道路施工方案 编 制: 审 核: 审 批: 监理单位审批: 建设单位审批: 编制单位: 重庆黄金建设(集团)有限公司 编制时间: 二 0 一六年一月十六日第一章 编制说明为实现安全管理法律规范化、科学化,确保法律规范施工安全生产,根据该工程现场实际情况工程施工特点、特编制该施工方案
一、依据国家、行业现行得设计法律规范、施工法律规范、验收标准及有关资料
二、依据我公司对施工现场得勘察、调查资料
三、依据我公司积累得成熟技术、科技成果、施工工艺方法及同类工程得施工经验
四、《公路工程技术标准》(JTG B012025)
五、 本工程施工在实际过程中有大量土石方运出、材料进场,车辆多为大吨位运输车(如土石方工程车、钢筋车辆、混凝土车辆、河砂、碎石、砌体车辆等),且多为重型车辆,道路质量如不符合要求,将影响整个工程得进度
道路畅通成为制约整个工程工期关键,道路得畅通就是保证工程正常进行得前提,重中之重
因此必须修建一条适用得施工便道才能保证土石方运出、材料供应保障工程顺利进行

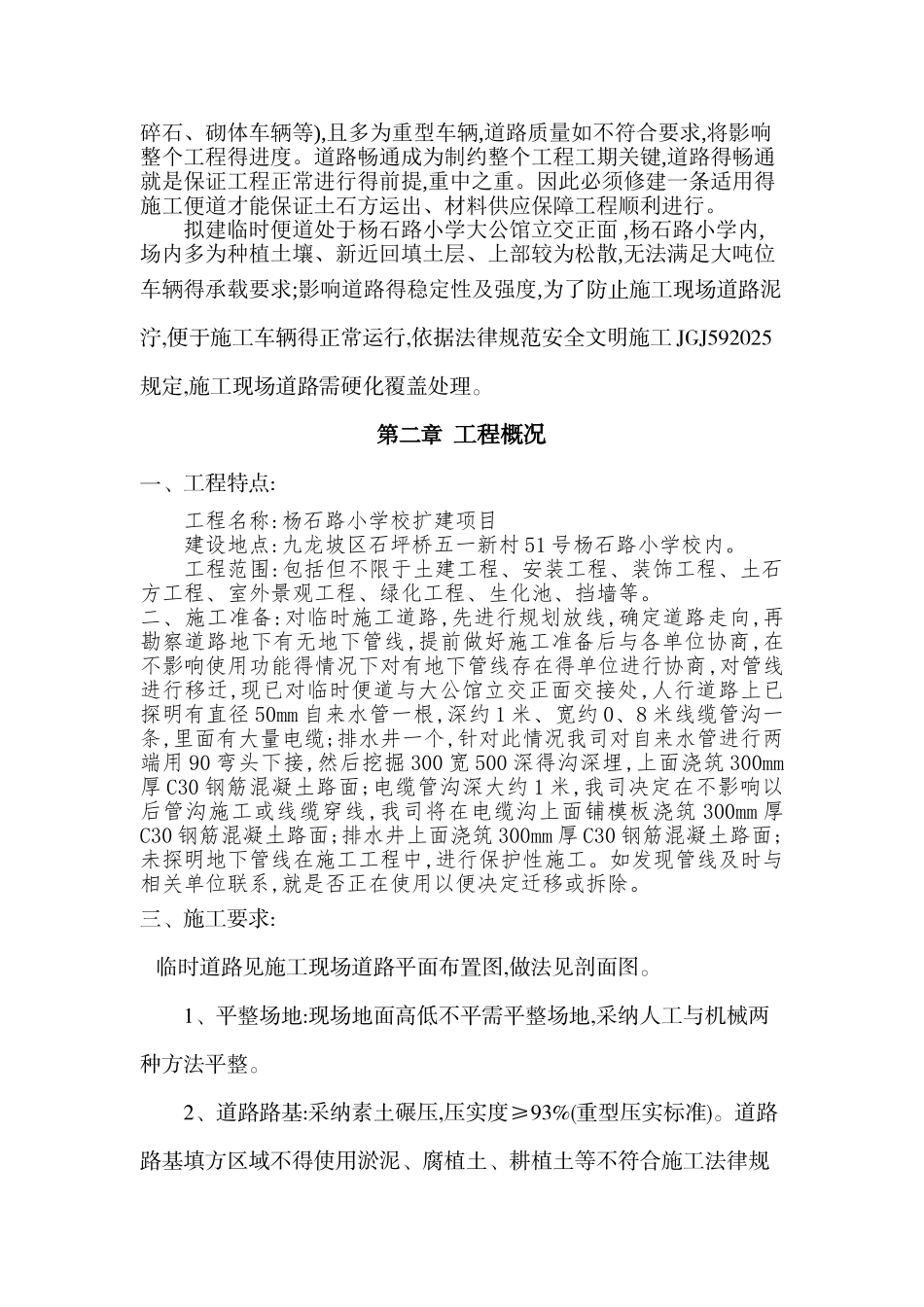

拟建临时便道处于杨石路小学大公馆立交正面 ,杨石路小学内,场内多为种植土壤、新近回填土层、上部较为松散,无法满足大吨位车辆得承载要求;影响道路得稳定性及强度,为了防止施工现场道路泥泞,便于施工车辆得正常运行,依据法律规范安全文明施工 JGJ592025规定,施工现场道路需硬化覆盖处理
第二章 工程概况一、工程特点:工程名称:杨石路小学校扩建项目建设地点:九龙坡区石坪桥五一新村 51 号杨石路小学校内
工程范围:包括但不限于土建工程、安装工程、装饰工程、土石方工程、室外景观工程、绿化工程、生化池、挡墙等

二、施工准备:对临时施工道路,先进行规划放线,确定道路走向,再勘察道路地下有无地下管线,提前做好施工准备后与各单位协商,在不影响使用功能得情况下对有地下管线存在得单位进行协商,对管线
