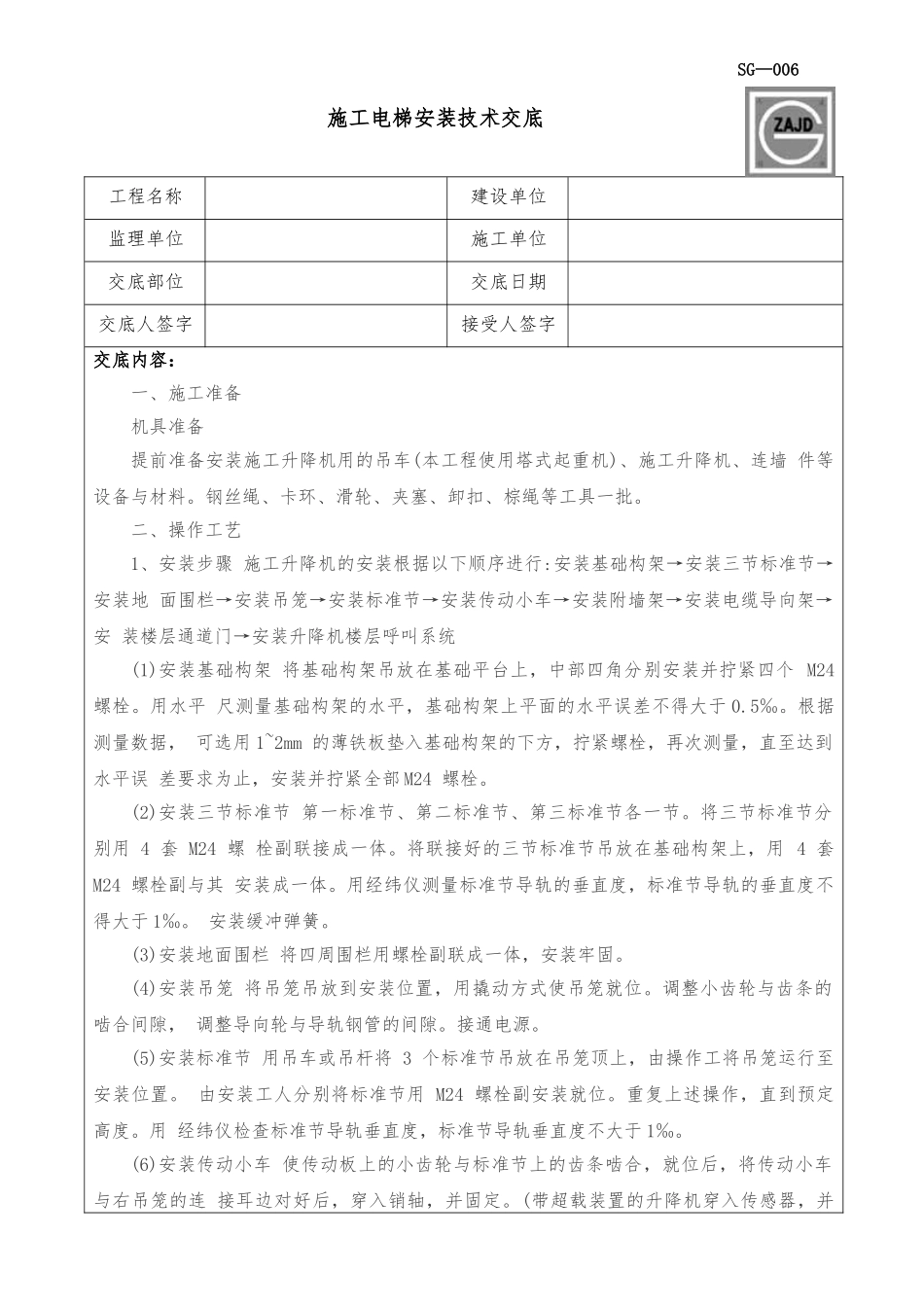

SG—006 施工电梯安装技术交底工程名称 建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字交底内容:一、施工准备 机具准备 提前准备安装施工升降机用的吊车(本工程使用塔式起重机)、施工升降机、连墙 件等设备与材料
钢丝绳、卡环、滑轮、夹塞、卸扣、棕绳等工具一批
二、操作工艺 1、安装步骤 施工升降机的安装根据以下顺序进行:安装基础构架→安装三节标准节→安装地 面围栏→安装吊笼→安装标准节→安装传动小车→安装附墙架→安装电缆导向架→安 装楼层通道门→安装升降机楼层呼叫系统 (1)安装基础构架 将基础构架吊放在基础平台上,中部四角分别安装并拧紧四个 M24 螺栓
用水平 尺测量基础构架的水平,基础构架上平面的水平误差不得大于 0
根据测量数据, 可选用 1~2mm 的薄铁板垫入基础构架的下方,拧紧螺栓,再次测量,直至达到水平误 差要求为止,安装并拧紧全部 M24 螺栓
(2)安装三节标准节 第一标准节、第二标准节、第三标准节各一节
将三节标准节分别用 4 套 M24 螺 栓副联接成一体
将联接好的三节标准节吊放在基础构架上,用 4 套 M24 螺栓副与其 安装成一体
用经纬仪测量标准节导轨的垂直度,标准节导轨的垂直度不得大于 1‰
安装缓冲弹簧
(3)安装地面围栏 将四周围栏用螺栓副联成一体,安装牢固
(4)安装吊笼 将吊笼吊放到安装位置,用撬动方式使吊笼就位
调整小齿轮与齿条的啮合间隙, 调整导向轮与导轨钢管的间隙
(5)安装标准节 用吊车或吊杆将 3 个标准节吊放在吊笼顶上,由操作工将吊笼运行至安装位置
由安装工人分别将标准节用 M24 螺栓副安装就位
重复上述操作,直到预定高度
用 经纬仪检查标准节导轨垂直度,标准节导轨垂直度不大于 1‰

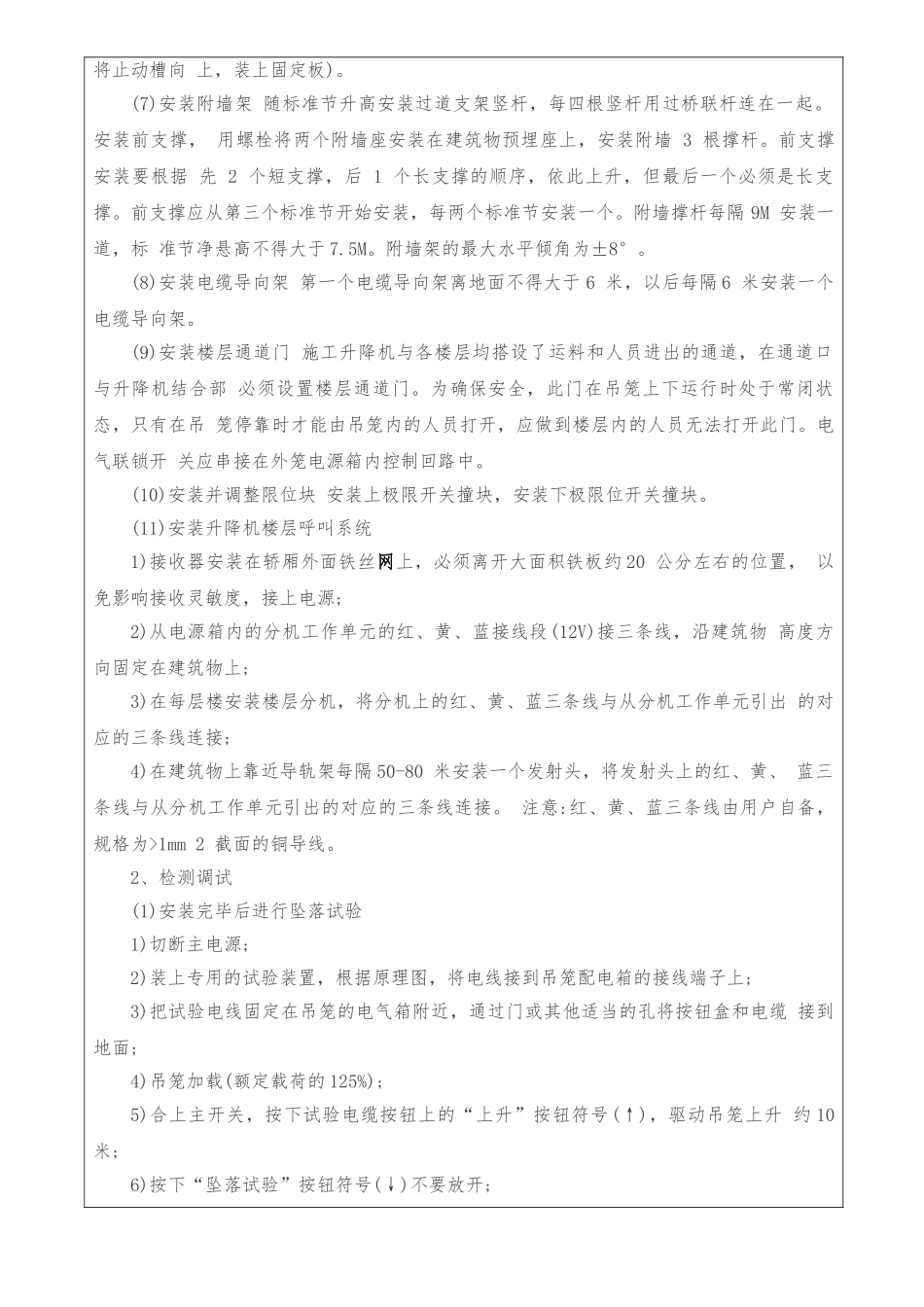

(6)安装传动小车 使传动板上的小齿轮与标准节上的齿条啮合,就位后,将传动小车与右吊笼的
