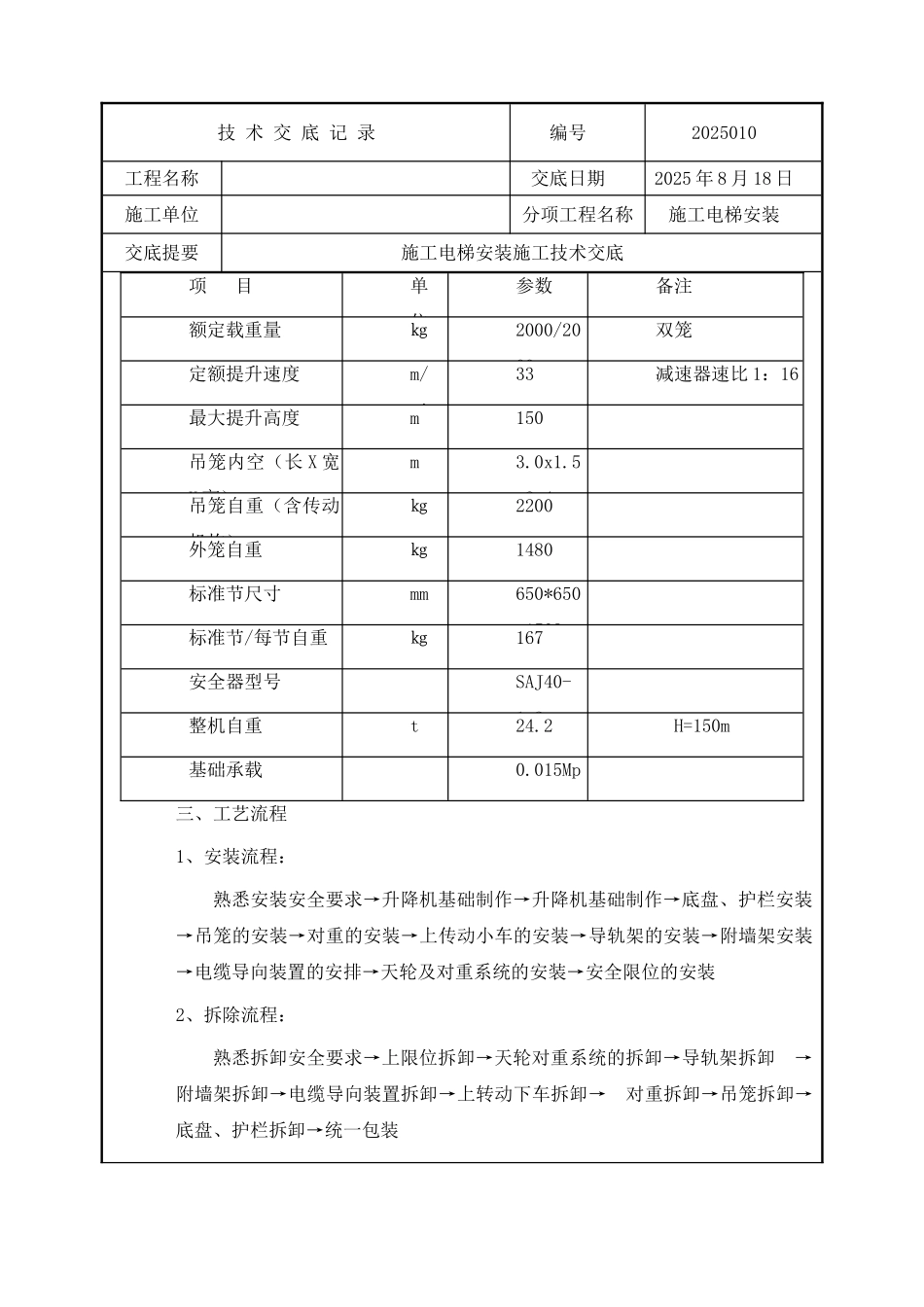

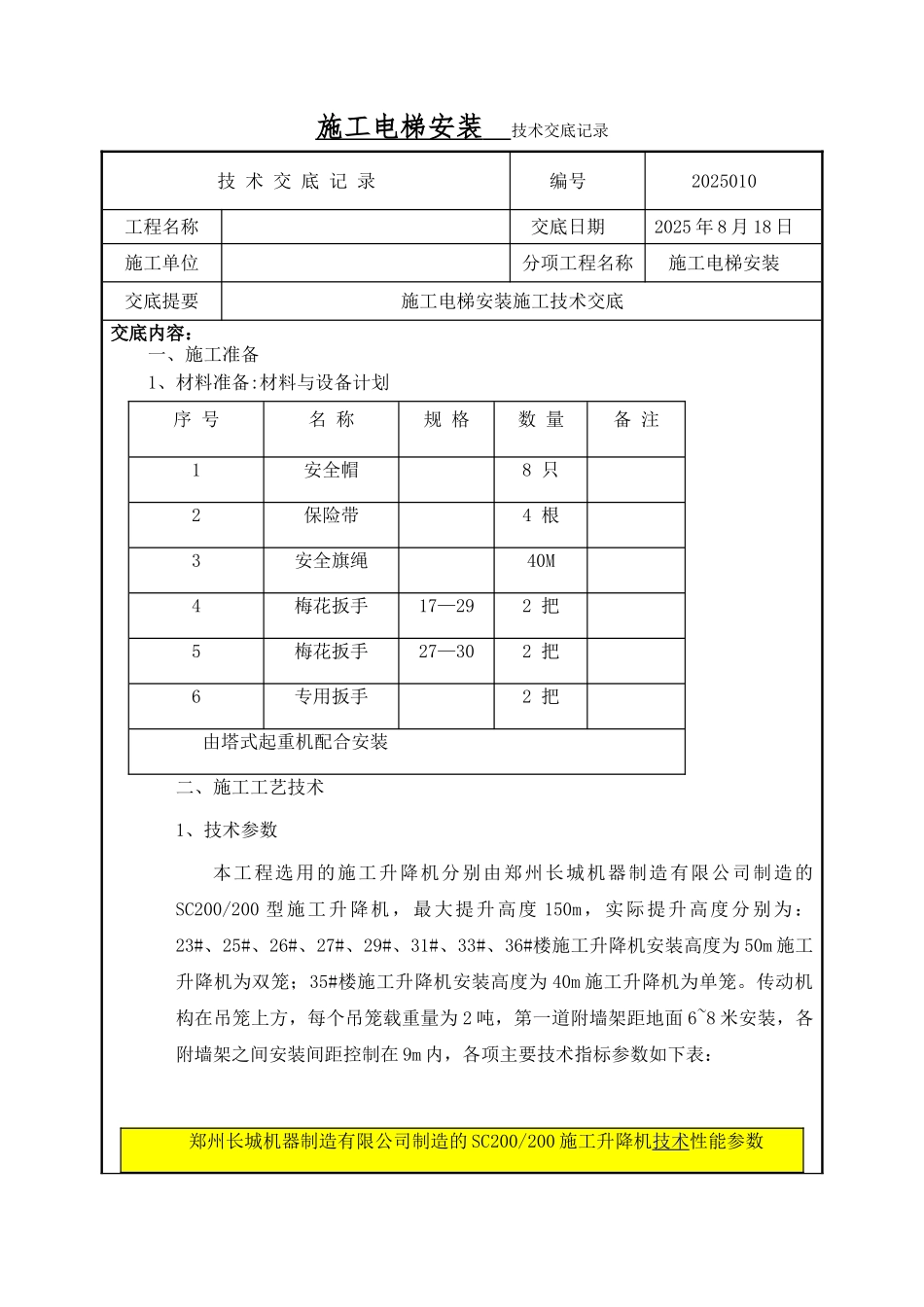

施工电梯安装 技术交底记录技 术 交 底 记 录编号2025010工程名称交底日期2025 年 8 月 18 日施工单位分项工程名称施工电梯安装交底提要施工电梯安装施工技术交底交底内容:一、施工准备1、材料准备:材料与设备计划序 号名 称规 格数 量备 注1安全帽8 只2保险带4 根3安全旗绳40M4梅花扳手17—292 把5梅花扳手27—302 把6专用扳手2 把由塔式起重机配合安装二、施工工艺技术1、技术参数本工程选用的施工升降机分别由郑州长城机器制造有限公司制造的SC200/200 型施工升降机,最大提升高度 150m,实际提升高度分别为:23#、25#、26#、27#、29#、31#、33#、36#楼施工升降机安装高度为 50m 施工升降机为双笼;35#楼施工升降机安装高度为 40m 施工升降机为单笼
传动机构在吊笼上方,每个吊笼载重量为 2 吨,第一道附墙架距地面 6~8 米安装,各附墙架之间安装间距控制在 9m 内,各项主要技术指标参数如下表: 郑州长城机器制造有限公司制造的 SC200/200 施工升降机技术性能参数技 术 交 底 记 录编号2025010工程名称交底日期2025 年 8 月 18 日施工单位分项工程名称施工电梯安装交底提要施工电梯安装施工技术交底项 目单 位参数备注额定载重量㎏2000/2000双笼 定额提升速度m/min33减速器速比 1:16最大提升高度m150 吊笼内空(长 X 宽X 高)m3
4 吊笼自重(含传动机构)㎏2200 外笼自重㎏1480 标准节尺寸mm650*650*1508 标准节/每节自重㎏167 安全器型号SAJ40-1
2整机自重t24
2 H=150m基础承载0

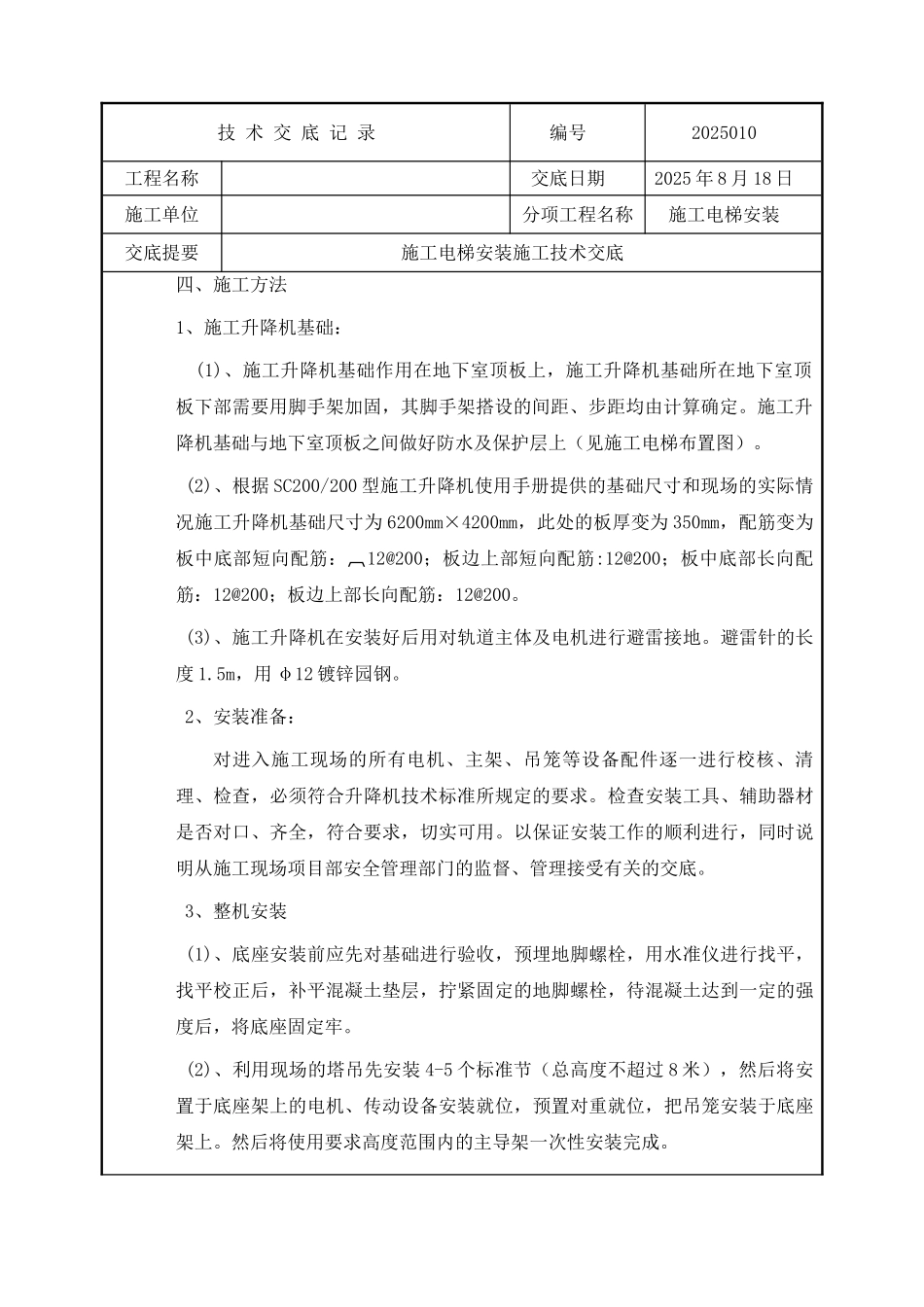

015Mpa 三、工艺流程1、安装流程:熟悉安装安全要求→升降机基础制作→升降机基础制作→底盘、护栏安装 →吊笼的安装→对重的安装→上传
