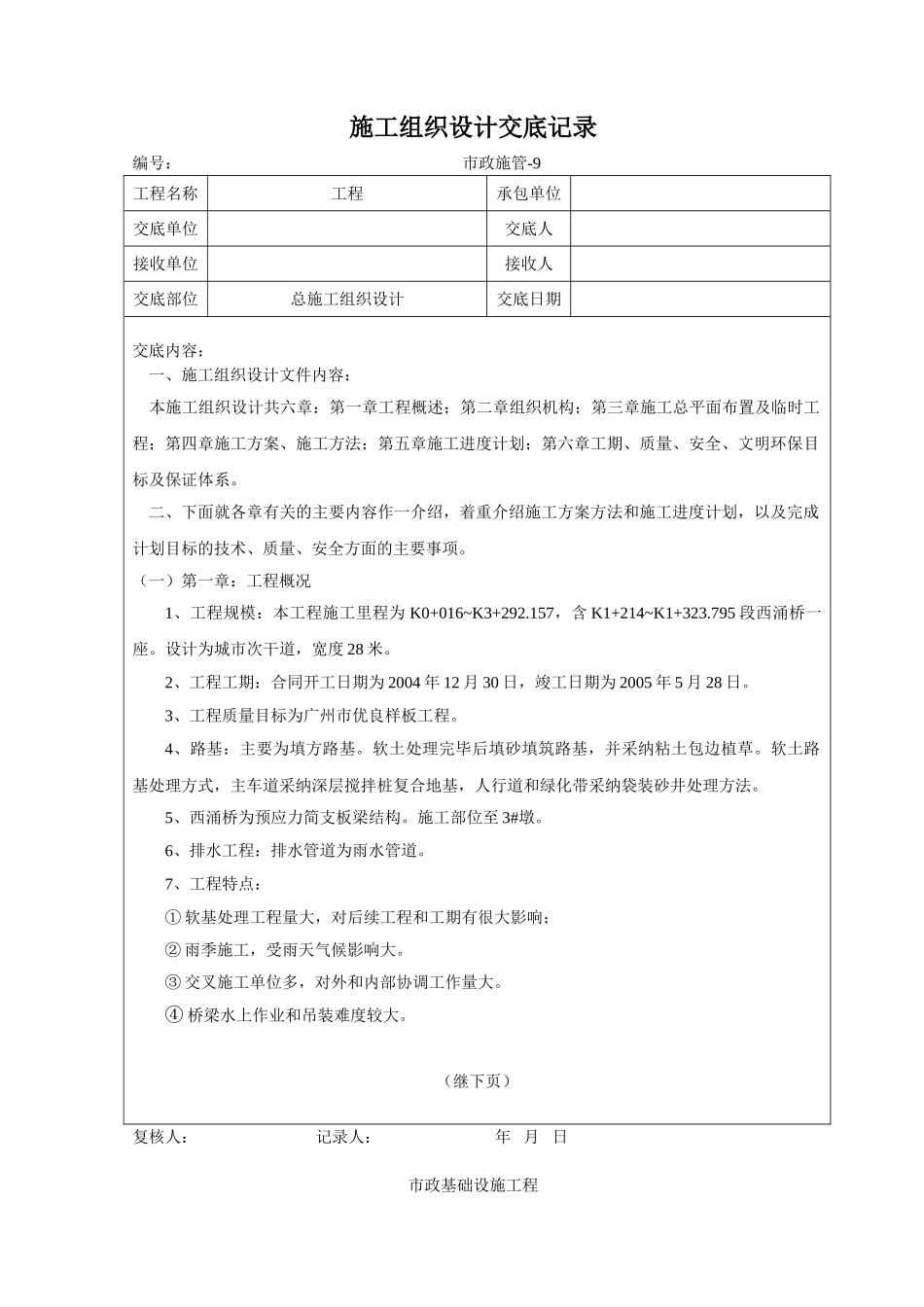

施工组织设计交底记录编号: 市政施管-9工程名称工程承包单位交底单位交底人接收单位接收人交底部位总施工组织设计交底日期交底内容:一、施工组织设计文件内容: 本施工组织设计共六章:第一章工程概述;第二章组织机构;第三章施工总平面布置及临时工程;第四章施工方案、施工方法;第五章施工进度计划;第六章工期、质量、安全、文明环保目标及保证体系
二、下面就各章有关的主要内容作一介绍,着重介绍施工方案方法和施工进度计划,以及完成计划目标的技术、质量、安全方面的主要事项

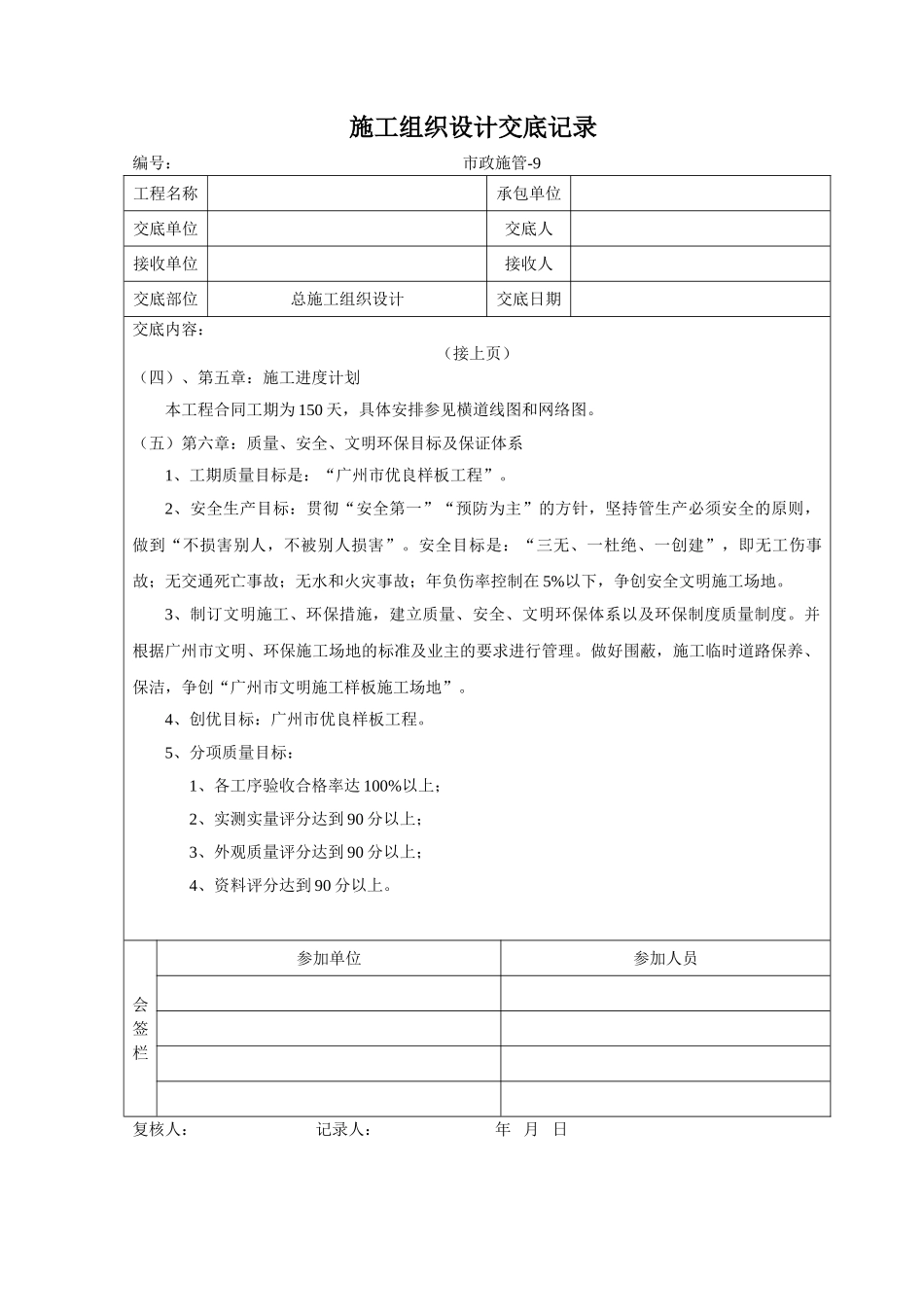

(一)第一章:工程概况1、工程规模:本工程施工里程为 K0+016~K3+292
157,含 K1+214~K1+323
795 段西涌桥一座
设计为城市次干道,宽度 28 米
2、工程工期:合同开工日期为 2004 年 12 月 30 日,竣工日期为 2005 年 5 月 28 日
3、工程质量目标为广州市优良样板工程
4、路基:主要为填方路基
软土处理完毕后填砂填筑路基,并采纳粘土包边植草
软土路基处理方式,主车道采纳深层搅拌桩复合地基,人行道和绿化带采纳袋装砂井处理方法
5、西涌桥为预应力简支板梁结构
施工部位至 3#墩
6、排水工程:排水管道为雨水管道
7、工程特点:① 软基处理工程量大,对后续工程和工期有很大影响;② 雨季施工,受雨天气候影响大
③ 交叉施工单位多,对外和内部协调工作量大
④ 桥梁水上作业和吊装难度较大

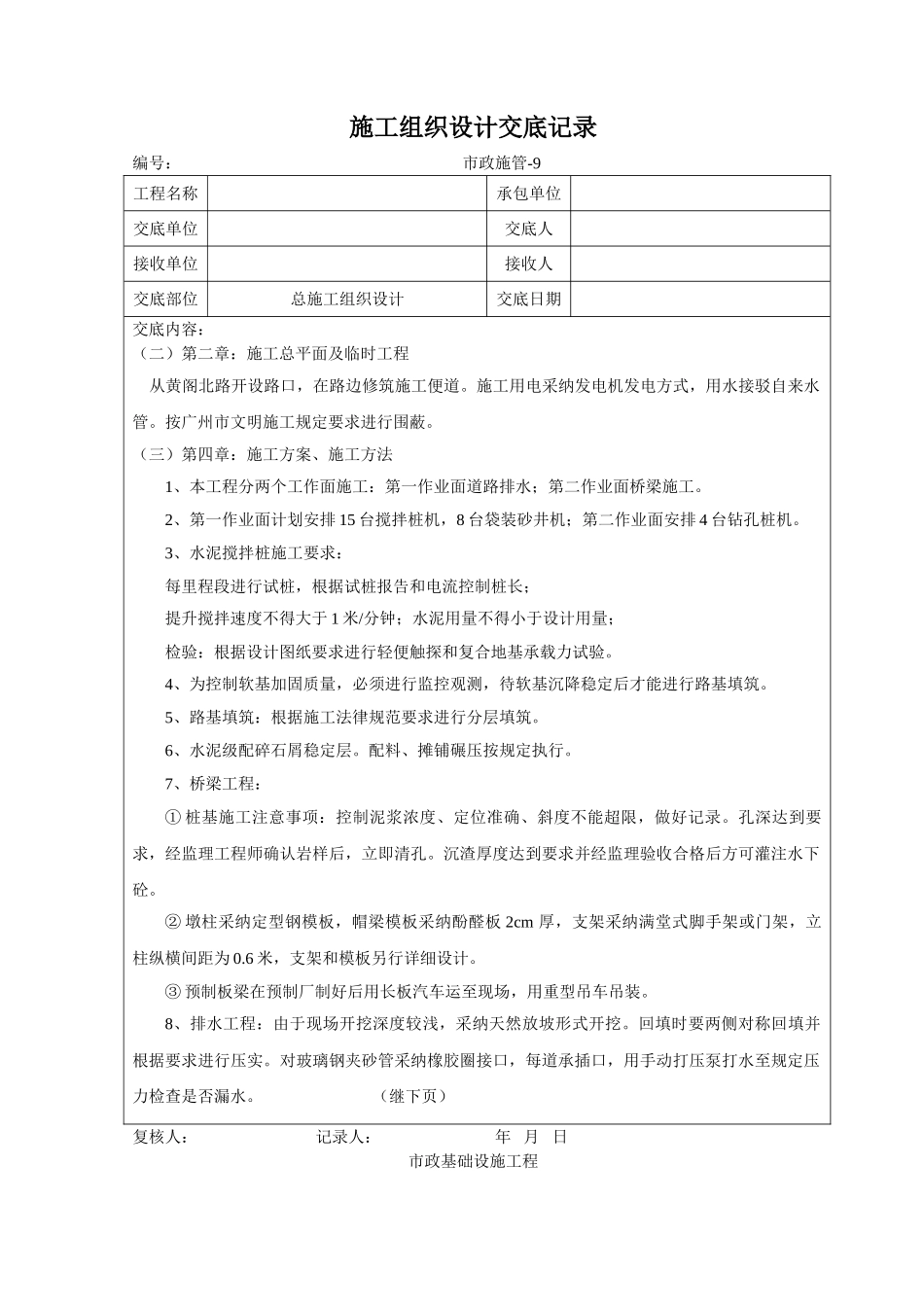

(继下页)复核人: 记录人: 年 月 日市政基础设施工程施工组织设计交底记录编号: 市政施管-9工程名称承包单位交底单位交底人接收单位接收人交底部位总施工组织设计交底日期交底内容:(二)第二章:施工总平面及临时工程 从黄阁北路开设路口,在路边修筑施工便道
施工用电采纳发电机发电方式,用水接驳自来水管
按广州市文明施工规定要求进行围蔽
(三)第四章:施工方案、施工方法1、本工程分两个工作面施工:第一
