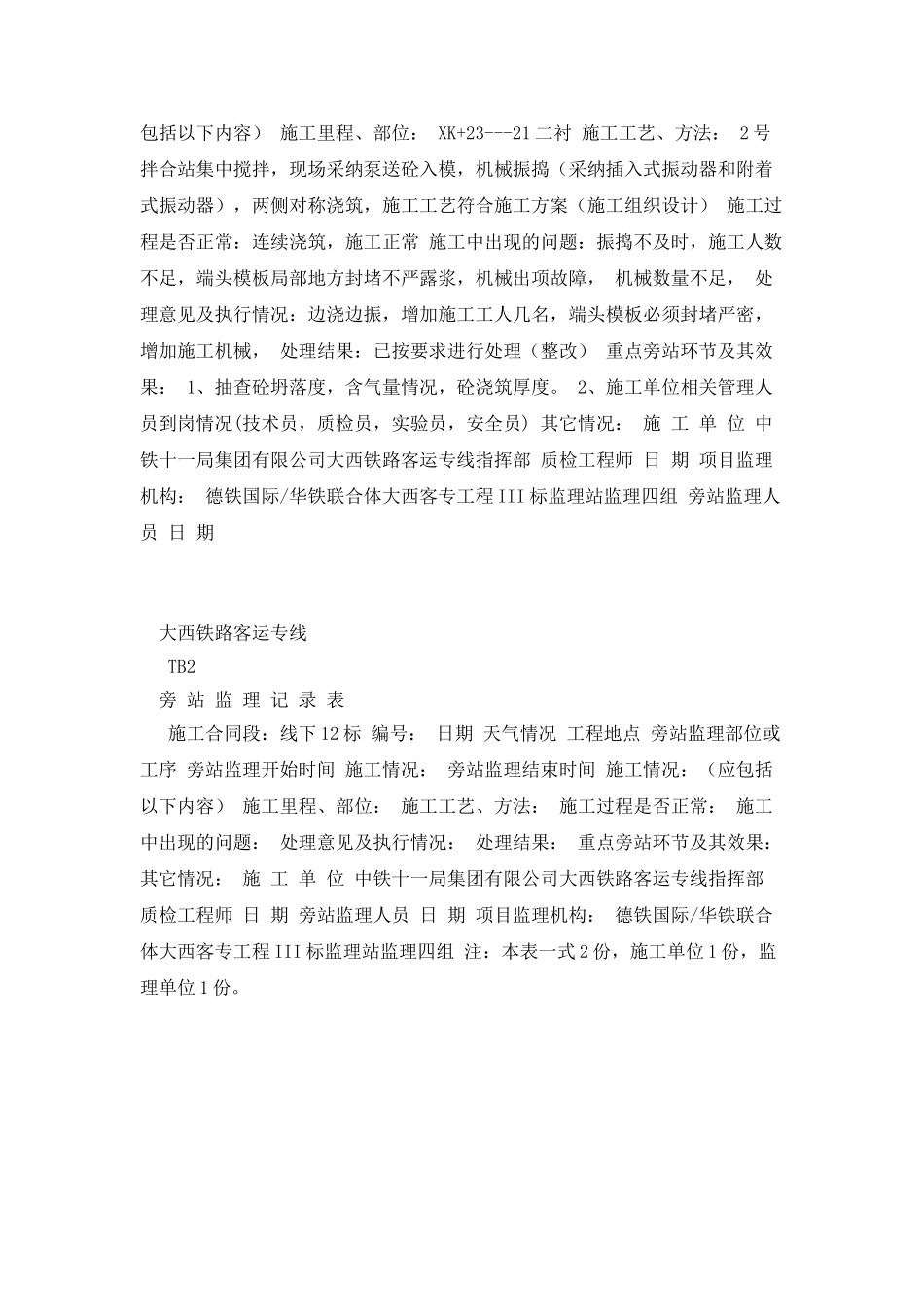

旁站记录填写范例大西铁路客运专线 TB2 旁 站 监 理 记 录 表 施工合同段:线下 12 标 编号: 日期 天气情况 工程地点 旁站监理部位或工序 旁站监理开始时间 施工情况: 初期支护(锚杆安装、喷射砼施工) 旁站监理结束时间 施工情况:(应包括以下内容) 施工里程、部位: XK+23---21C 初支 施工工艺、方法: ¢22 砂浆锚杆,湿喷工艺 施工过程是否正常:正常 施工中出现的问题:操作工人人数不够,锁脚锚杆与钢架焊接不牢固,锚杆间距不符合设计,电焊机砼喷射机出现故障,钢架背后局部地方没有喷实,砼表面局部地方厚度不够,表面局部地方不平整。 处理意见及执行情况:提出具体要求(如:要求增加工人,要求补焊处理,间距必须符合设计,及时检修机械,钢架背后必须喷填密实,砼厚度、表面不平整必须补喷处理) 处理结果:已按要求进行处理(整改) 重点旁站环节及其效果: 锚杆长度、根数,锚杆垫板尺寸,喷射砼厚度 其它情况:锚杆安装起止时间,砼射砼起止时间 施 工 单 位 中铁十一局集团有限公司大西铁路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客专工程 III 标监理站监理四组 旁站监理人员 日 期 注:本表一式 2 份,施工单位 1 份,监理单位 1 份。 大西铁路客运专线 TB2 旁 站 监 理 记 录 表 日期 天气情况 工程地点 旁站监理部位或工序 旁站监理开始时间 施工情况: 放排水施工(防水板铺设、盲管安装) 旁站监理结束时间 施工情况:(应包括以下内容) 施工里程、部位: XK+23---21 二衬 施工工艺、方法: EVA 防水板采纳无钉焊接铺设,施工工艺符合设计要求 施工过程是否正常:正常 施工中出现的问题:土工布固定塑料垫圈间距偏大,防水板有一处破损,盲管固定不牢固。土工布搭接长度不符合要求 处理意见及执行情况:土工布固定塑料垫圈间距必须符合设计要求,破损的地方必须补焊,盲管固定要牢固, 处理结果:已按要求进行处理(整改) 重点旁站环节及其效果: 土工布搭接5cm,EVA 防水板搭接长度 15cm,双焊缝,防水板无破损, 其它情况: 施 工 单 位 中铁十一局集团有限公司大西铁路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客专工程 III 标监理站监理四组 旁站监理人员 日 期 大西铁路客运专线 TB2 工程地点 旁 站 监 理 记 录 表 日...
