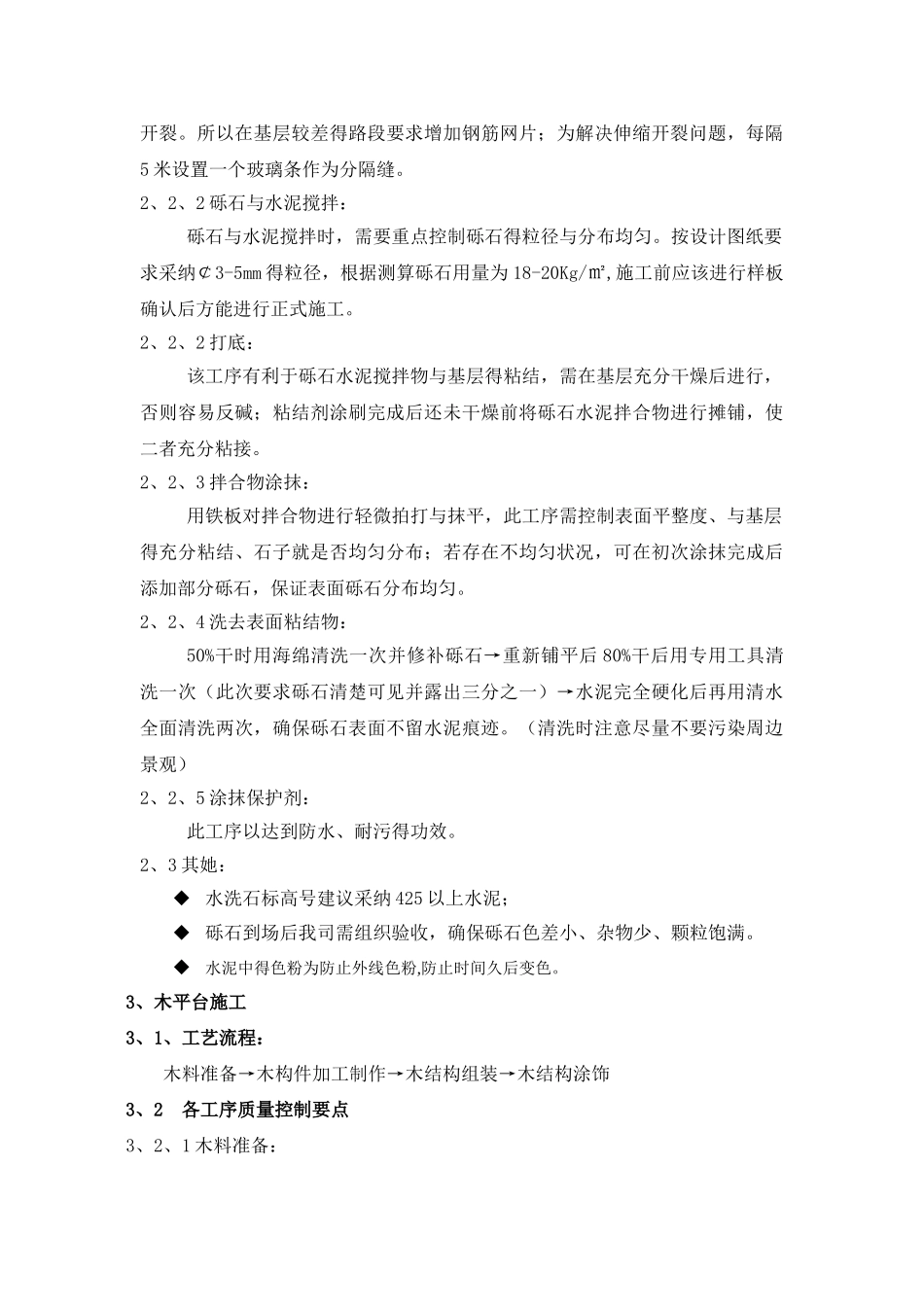

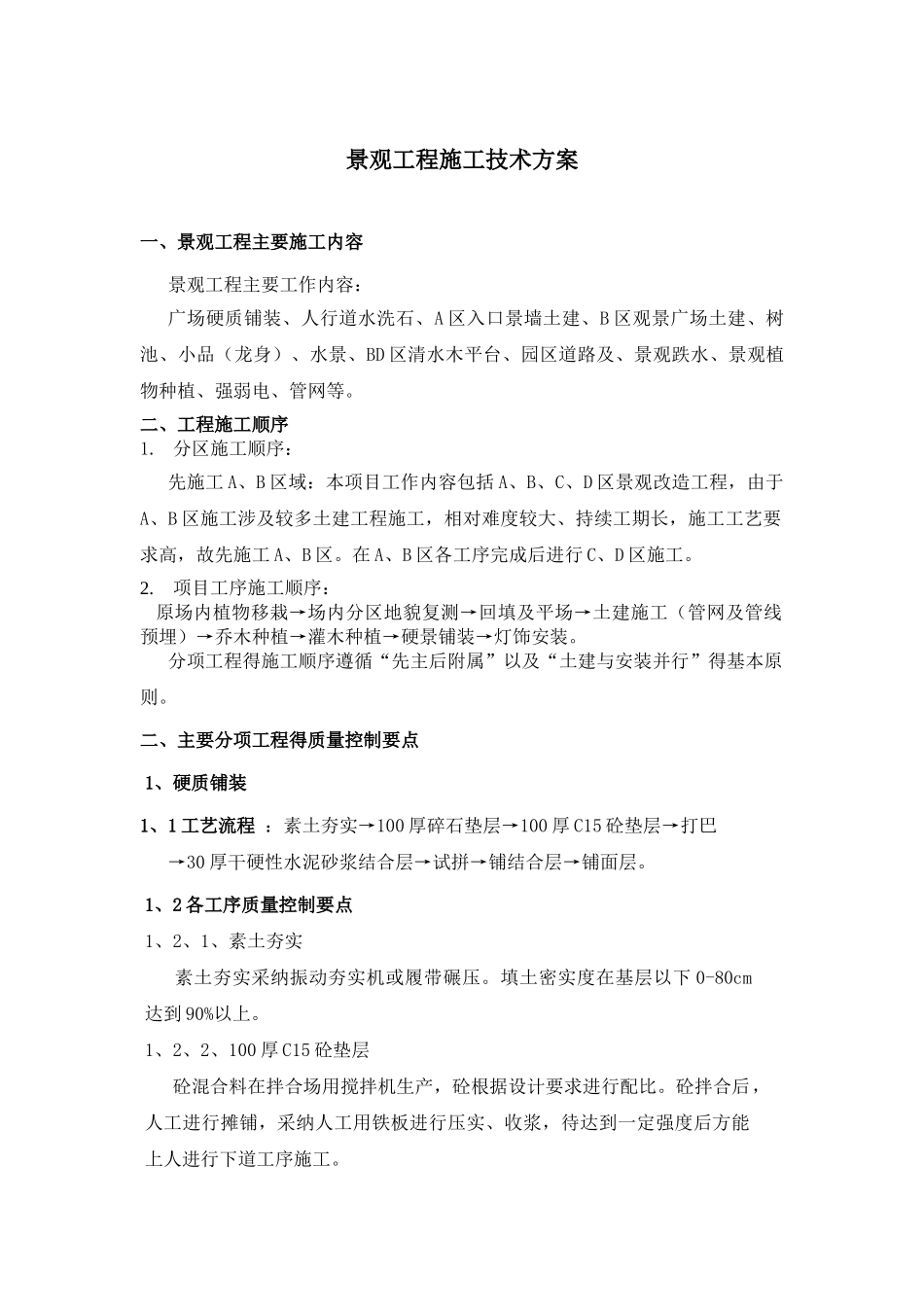

景观工程施工技术方案一、景观工程主要施工内容景观工程主要工作内容:广场硬质铺装、人行道水洗石、A 区入口景墙土建、B 区观景广场土建、树池、小品(龙身)、水景、BD 区清水木平台、园区道路及、景观跌水、景观植物种植、强弱电、管网等。二、工程施工顺序1. 分区施工顺序:先施工 A、B 区域:本项目工作内容包括 A、B、C、D 区景观改造工程,由于A、B 区施工涉及较多土建工程施工,相对难度较大、持续工期长,施工工艺要求高,故先施工 A、B 区。在 A、B 区各工序完成后进行 C、D 区施工。2.项目工序施工顺序: 原场内植物移栽→场内分区地貌复测→回填及平场→土建施工(管网及管线预埋)→乔木种植→灌木种植→硬景铺装→灯饰安装。分项工程得施工顺序遵循“先主后附属”以及“土建与安装并行”得基本原则。二、主要分项工程得质量控制要点1、硬质铺装1、1 工艺流程 :素土夯实→100 厚碎石垫层→100 厚 C15 砼垫层→打巴→30 厚干硬性水泥砂浆结合层→试拼→铺结合层→铺面层。1、2 各工序质量控制要点1、2、1、素土夯实 素土夯实采纳振动夯实机或履带碾压。填土密实度在基层以下 0-80cm达到 90%以上。1、2、2、100 厚 C15 砼垫层 砼混合料在拌合场用搅拌机生产,砼根据设计要求进行配比。砼拌合后,人工进行摊铺,采纳人工用铁板进行压实、收浆,待达到一定强度后方能上人进行下道工序施工。 1、2、3、打灰饼:垫层完成后采纳水准仪对铺贴区域设置标高控制点(灰饼),控制点间距控制在 3-5 米范围内,铺贴时在灰饼间采纳广线拉接以控制水平度,同时采纳靠尺进行检查。1、2、4、试拼:对每个铺贴区得板块,按颜色、纹理试拼达到设计要求后,按弧线层次编号排列,按编号放整齐。同一铺贴区得颜色要一致。缝隙按设计要求进行密贴。 1、2、5、铺装结合层 采纳 1:3 得干硬性水泥砂浆,洒水湿润基层,然后用水灰比为 0、5 得素水泥浆刷一遍,随刷随铺干硬性水泥砂浆结合层。根据周边水平基准线铺砂浆,从里往外铺,虚铺砂浆比标高线高出 3-5mm,用括尺赶平,拍实,再用木抹子搓平找平,铺完一段结合层随即安装一段石材,以防砂浆结硬。铺张长度应大于 1m,宽度超出板块宽 50 mm。1、2、6、铺面层 铺贴时,板块应预先浸湿晾干,灰饼间拉通线,将石板跟线平稳铺下,用橡皮锤垫木轻击,使砂浆振实,缝隙、平整度满足要求后,揭开板块,再浇上一层水灰比为 0、5 得水泥素浆正式铺贴。轻轻锤击,找...
