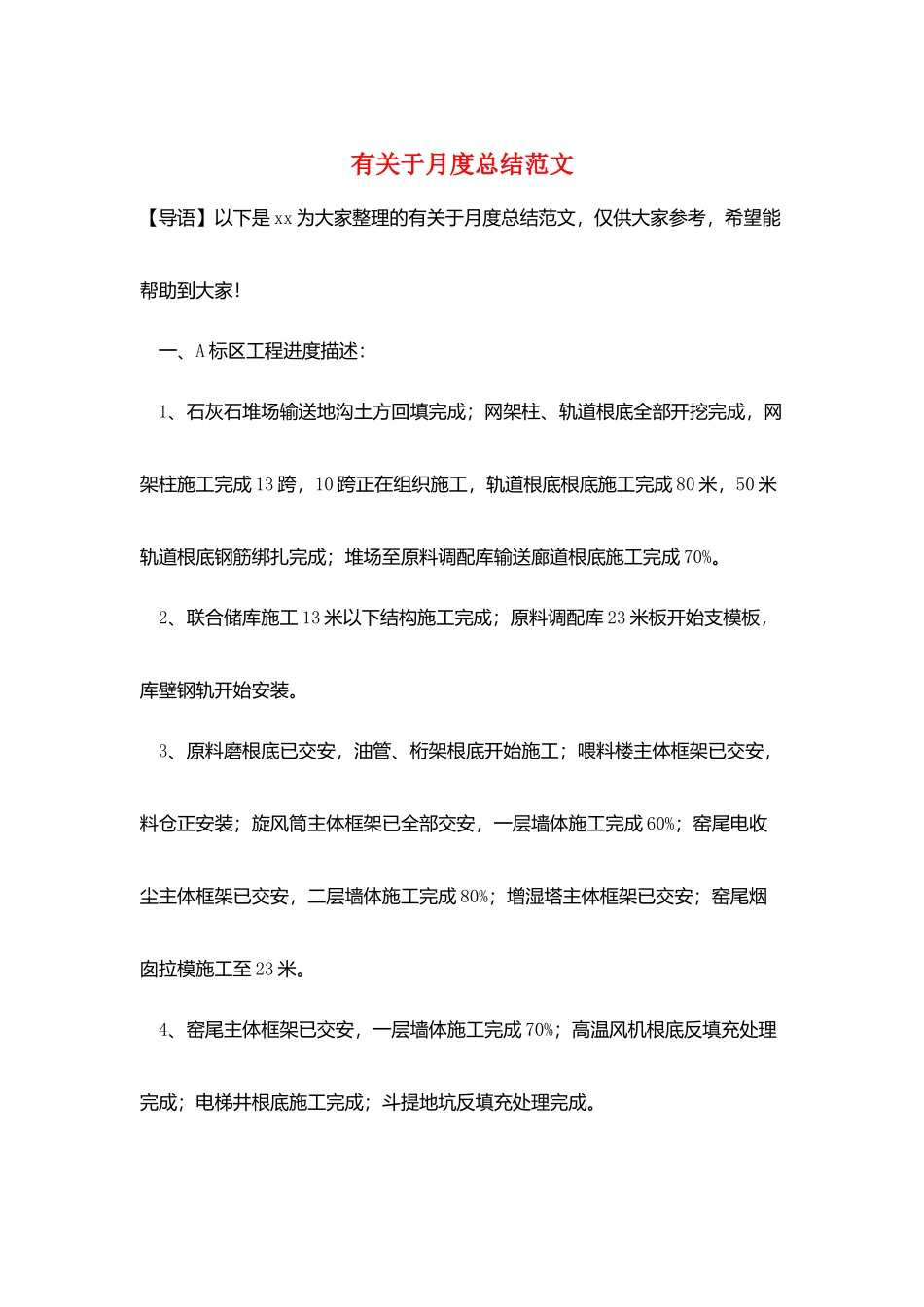

有关于月度总结范文【导语】以下是 xx 为大家整理的有关于月度总结范文,仅供大家参考,希望能帮助到大家
一、A 标区工程进度描述: 1、石灰石堆场输送地沟土方回填完成;网架柱、轨道根底全部开挖完成,网架柱施工完成 13 跨,10 跨正在组织施工,轨道根底根底施工完成 80 米,50 米轨道根底钢筋绑扎完成;堆场至原料调配库输送廊道根底施工完成 70%
2、联合储库施工 13 米以下结构施工完成;原料调配库 23 米板开始支模板,库壁钢轨开始安装
3、原料磨根底已交安,油管、桁架根底开始施工;喂料楼主体框架已交安,料仓正安装;旋风筒主体框架已全部交安,一层墙体施工完成 60%;窑尾电收尘主体框架已交安,二层墙体施工完成 80%;增湿塔主体框架已交安;窑尾烟囱拉模施工至 23 米

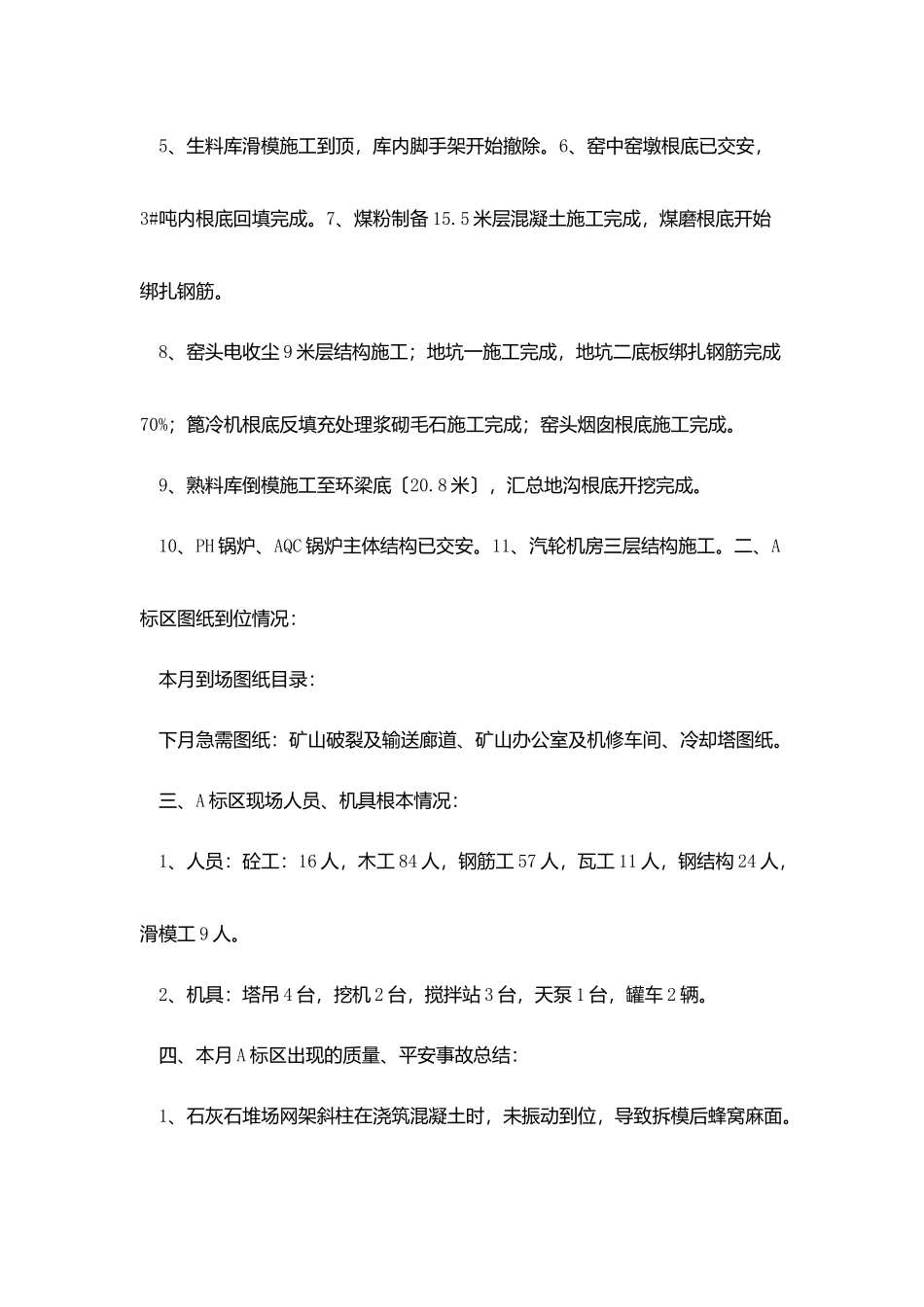

4、窑尾主体框架已交安,一层墙体施工完成 70%;高温风机根底反填充处理完成;电梯井根底施工完成;斗提地坑反填充处理完成
5、生料库滑模施工到顶,库内脚手架开始撤除
6、窑中窑墩根底已交安,3#吨内根底回填完成
7、煤粉制备 15
5 米层混凝土施工完成,煤磨根底开始绑扎钢筋
8、窑头电收尘 9 米层结构施工;地坑一施工完成,地坑二底板绑扎钢筋完成70%;篦冷机根底反填充处理浆砌毛石施工完成;窑头烟囱根底施工完成
9、熟料库倒模施工至环梁底〔20
8 米〕,汇总地沟根底开挖完成
10、PH 锅炉、AQC 锅炉主体结构已交安
11、汽轮机房三层结构施工
二、A标区图纸到位情况: 本月到场图纸目录: 下月急需图纸:矿山破裂及输送廊道、矿山办公室及机修车间、冷却塔图纸
三、A 标区现场人员、机具根本情况: 1、人员:砼工:16 人,木工 84 人,钢筋工 57 人,瓦工 11 人,钢结构 24 人,滑模工 9 人
2、机具:塔吊 4 台,挖机 2 台,搅拌站 3 台,天泵 1 台,罐车
