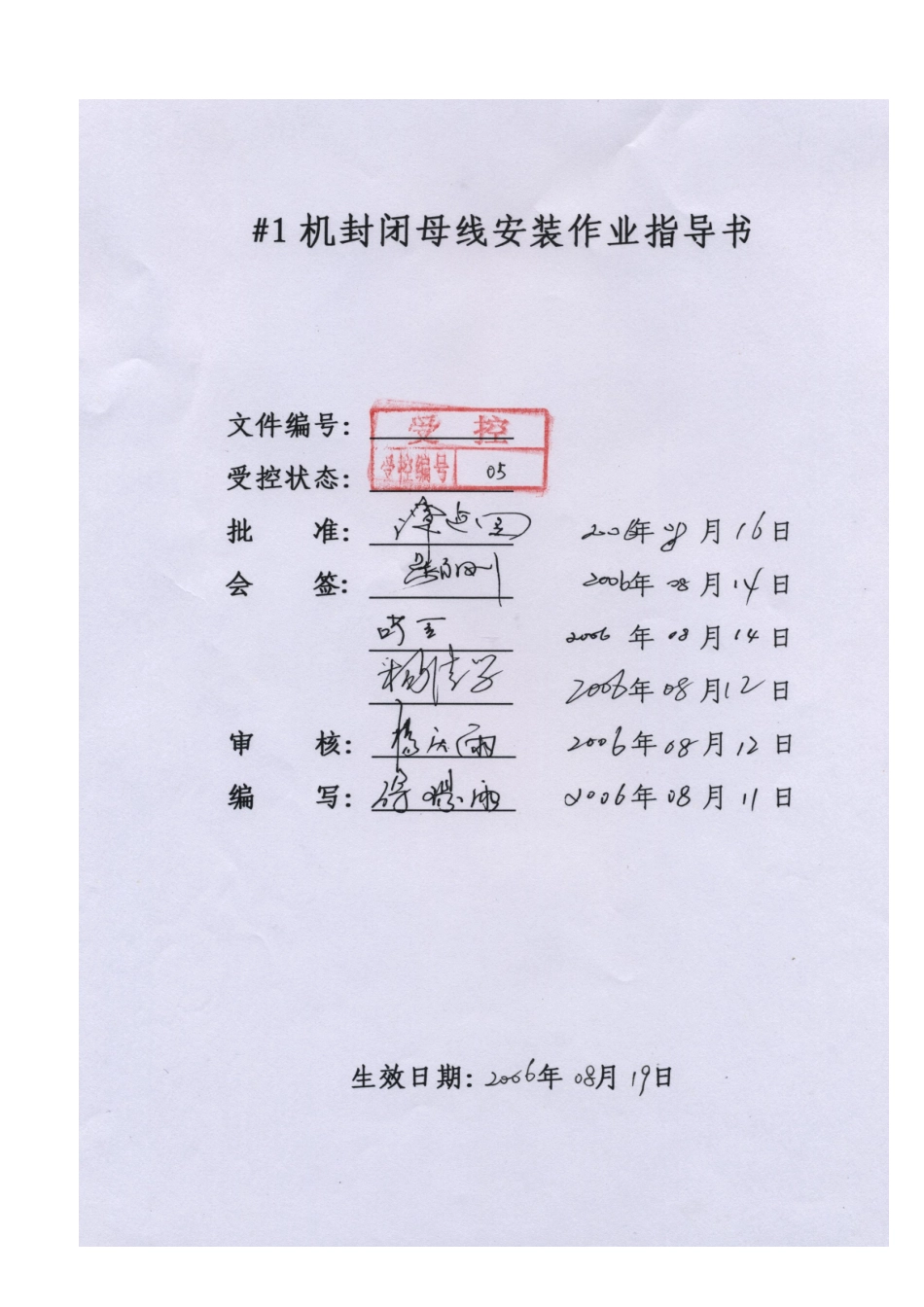

成都金堂电厂一期 2×600MW 燃煤机组工程#1 机封闭母线安装作业指导书四 川 电 力 建 设 二 公 司金堂电厂项目部目 录 1、工程概况、主要工作量2、编制依据3、施工准备工作、组织机构及劳动力计划4、作业方法、工艺要求及作业程序5、质量保证措施及检验指标6、安全措施及环境保护措施7、危害辨识#1 机组封闭母线安装作业指导书一、工程概况国电成都金堂电厂一期 2X600MW 机组,我公司承担#1 机组的安装任务。#1 发电机组采纳发电机-变压器组单元接线,以一级电压为 220KV 接入系统。发电机引出线和封母厂用分支采纳为全连式离相封闭母线,发电机至主变压器的主回路封闭母线外壳尺寸为 Φ1450×10mm;内部导体尺寸为 Φ900×15mm,单相长度约 43m;封母厂用分支及 PT、励磁变封闭母线,外壳尺寸为 Φ750×7,内部导体尺寸为 Φ200×10,长度约 27.3m。高厂变低压侧为共箱母线。封闭母线安装范围:从#1 发电机出线套管至#1 主变低压侧以及高厂变高压侧(焊接工作由焊接专业负责)。二、编制依据:西南电力设计院的相关图纸、江苏长江沃特电气有限公司的相关图纸、技术资料、设计说明、以及相关规程、法律规范:《金堂电厂一期工程电气专业施工组织设计》《电气装置安装工程母线装置施工及验收法律规范》(GBJ149-90)《电气装置安装工程质量检验及评定规程》( DL/T5161.1-5161.17-2025);《电力建设安全工作规程》(DL5009.1-2025);《电力建设工程施工技术管理制度》《电力建设安全健康与环境管理工作制度》三、 施工准备:3.1、 施工技术资料准备:3.1.1、厂家提供的封闭母线安装手册;3.1.2、#1 机组铝母线焊接作业指导书;3.1.3、西南电力设计院封闭母线安装设计图;3.1.4、电气装置安装工程母线装置施工及验收法律规范(GBJ149-90)3.2、 安装工作准备及条件:3.2.1、安装人员必须对图纸技术资料进行熟悉,参加技术交底活动,掌握封闭分相母线的安装方法及工艺要求。3.2.2、安装工作所需工器具准备:手动葫芦 封闭母线专用吊绳力矩扳手及梅花扳手 撬棍手提电动锯 焊接防护眼镜手提电钻 兆欧表冲击电锤 挫刀、钢丝刷、线锤水平尺、水平管 电动磨光机无油空压机 吸尘器3.2.3、安装材料及设备、附件准备:按设计图纸以及封闭母线相关资料、装箱单清点材料及设备附件。3.2.4、人力资源准备: 安装工作由高压班班长全面负责,配备组长三名:焊接组、安装组、起重组。每组配备足够的辅助工,全部施工人员...
