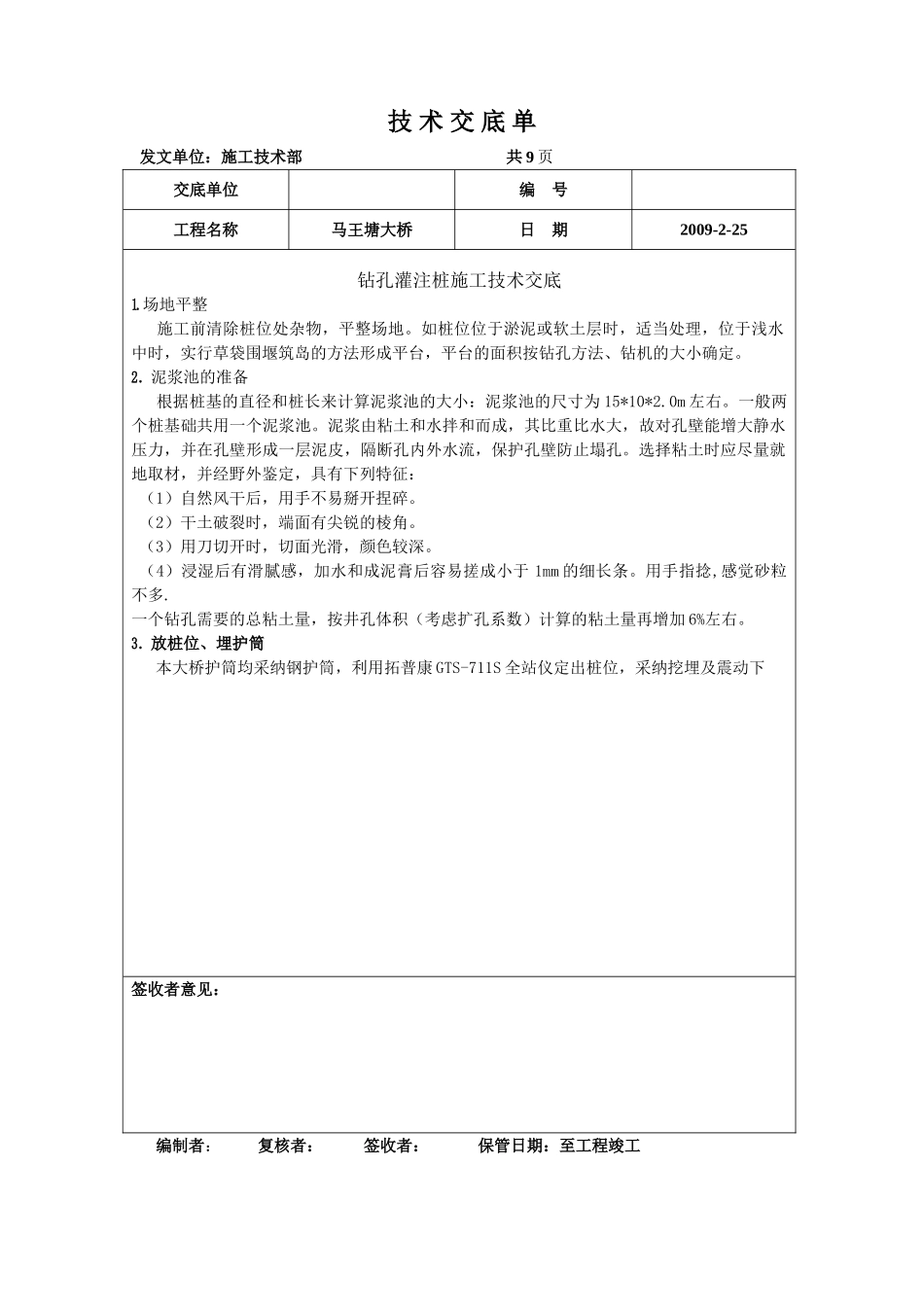

技 术 交 底 单发文单位:施工技术部 共 9 页交底单位编 号工程名称马王塘大桥日 期2009-2-25钻孔灌注桩施工技术交底1
场地平整 施工前清除桩位处杂物,平整场地
如桩位位于淤泥或软土层时,适当处理,位于浅水中时,实行草袋围堰筑岛的方法形成平台,平台的面积按钻孔方法、钻机的大小确定
2.泥浆池的准备 根据桩基的直径和桩长来计算泥浆池的大小:泥浆池的尺寸为 15*10*2
一般两个桩基础共用一个泥浆池
泥浆由粘土和水拌和而成,其比重比水大,故对孔壁能增大静水压力,并在孔壁形成一层泥皮,隔断孔内外水流,保护孔壁防止塌孔
选择粘土时应尽量就地取材,并经野外鉴定,具有下列特征: (1)自然风干后,用手不易掰开捏碎
(2)干土破裂时,端面有尖锐的棱角
(3)用刀切开时,切面光滑,颜色较深
(4)浸湿后有滑腻感,加水和成泥膏后容易搓成小于 1mm 的细长条
用手指捻,感觉砂粒不多
一个钻孔需要的总粘土量,按井孔体积(考虑扩孔系数)计算的粘土量再增加 6%左右
3.放桩位、埋护筒 本大桥护筒均采纳钢护筒,利用拓普康 GTS-711S 全站仪定出桩位,采纳挖埋及震动下签收者意见:编制者: 复核者: 签收者: 保管日期:至工程竣工沉相结合的方法埋设钢护筒
埋设护筒前放好骑马桩,并注意保护,以便能够随时检查护筒及桩位的位置
根据法律规范要求及施工方便护筒内径比设计桩径大 40cm
埋设护筒时,护筒中心轴线应对正测量标定的桩位中心,其偏差不得大于 5 厘米;并严格保持护筒的竖直位置
护筒高出地面 0
5 米,护筒四周用粘土夯实
护筒埋设完成后,将钻机底部处夯实,使钻机置于坚实的土层上,钻机就位后钻头准确对准桩位
4.冲击钻孔主要工序及注意事项4

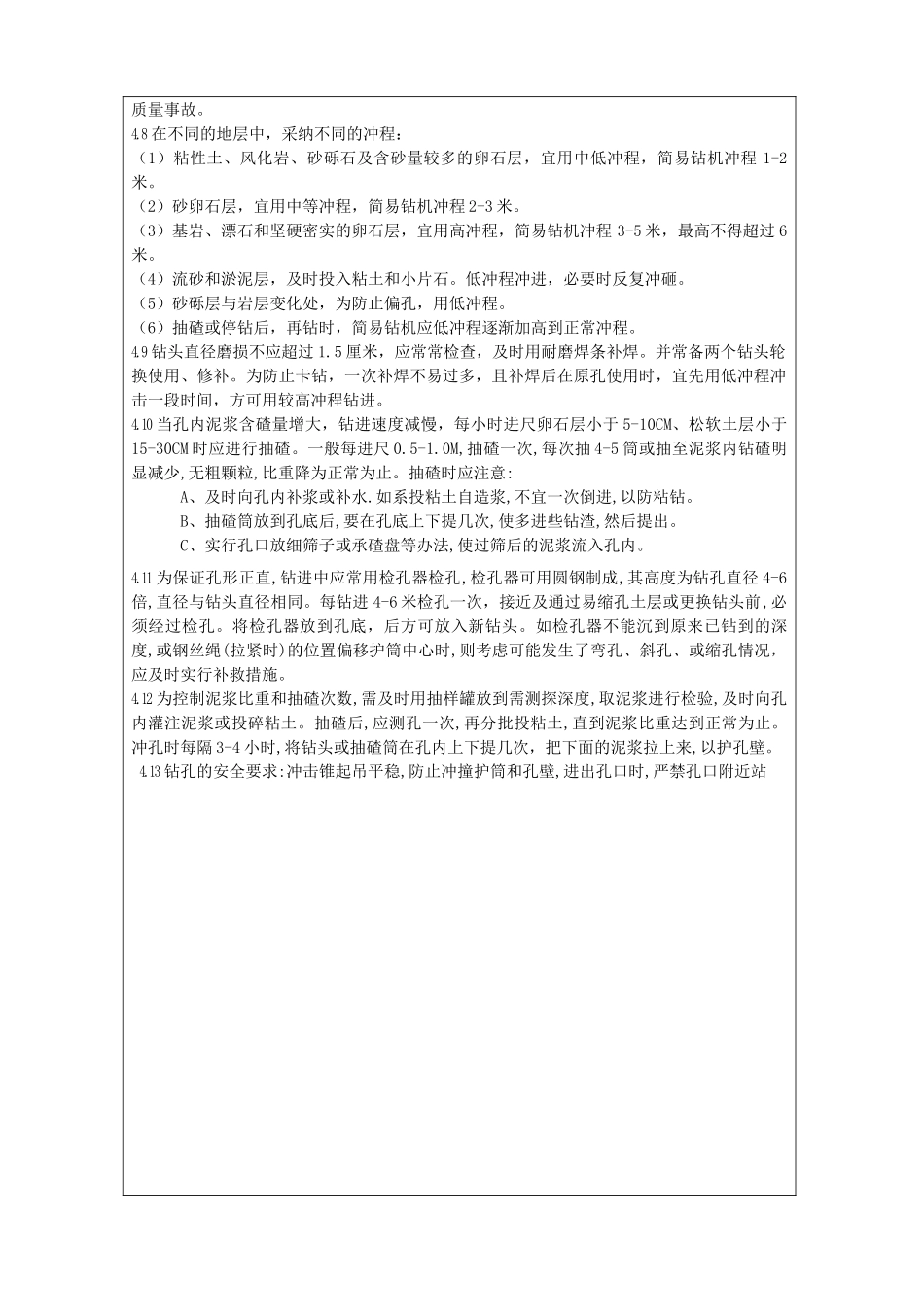

1 冲击钻孔,为防止冲击震动使相邻孔壁坍塌或影响邻孔刚灌注的砼凝固,应待邻孔混凝土灌注完毕,一般经 24 小时(或强度达到
