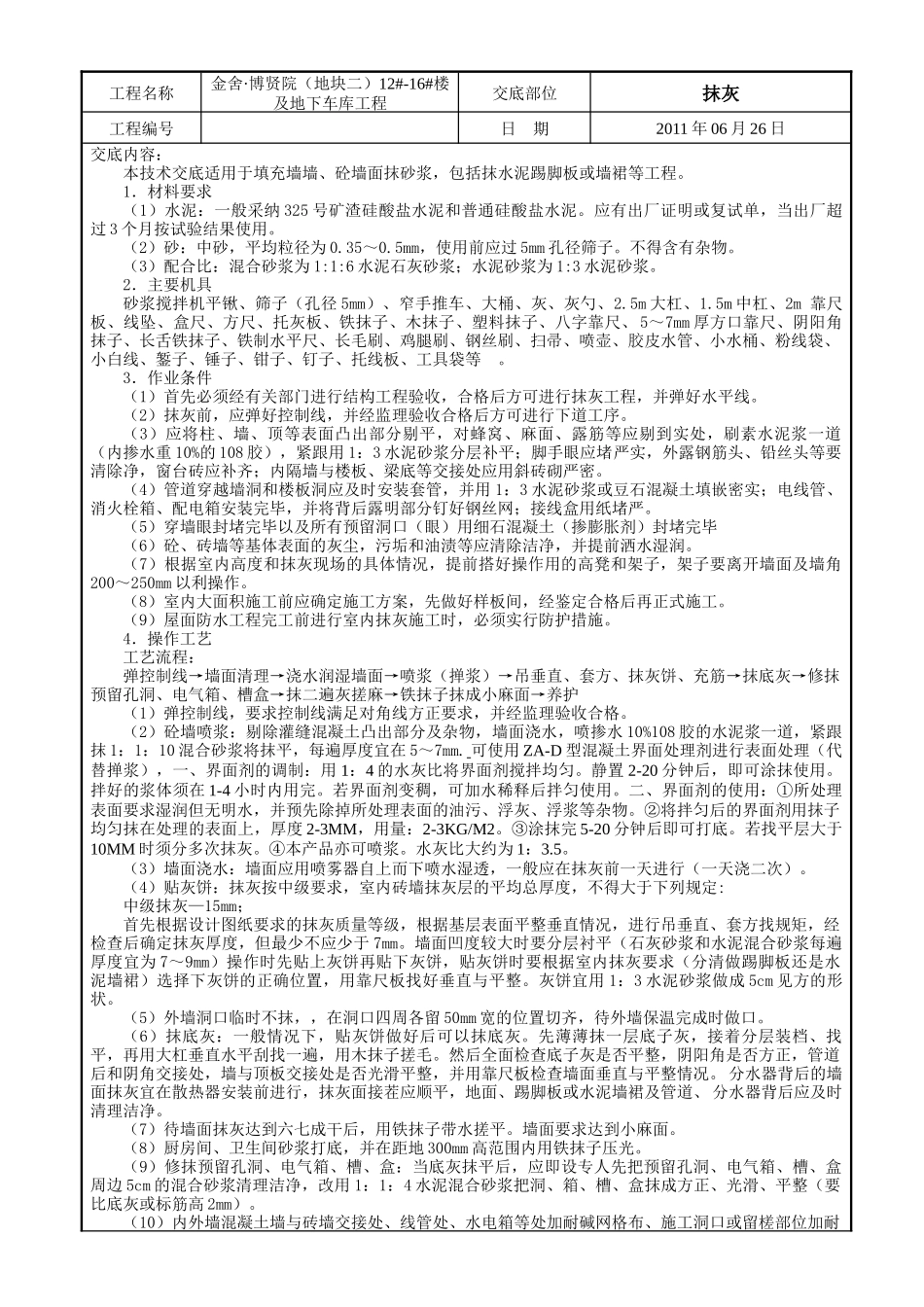

工程名称金舍·博贤院(地块二)12#-16#楼及地下车库工程交底部位抹灰工程编号日 期2011 年 06 月 26 日交底内容: 本技术交底适用于填充墙墙、砼墙面抹砂浆,包括抹水泥踢脚板或墙裙等工程
1.材料要求(1)水泥:一般采纳 325 号矿渣硅酸盐水泥和普通硅酸盐水泥
应有出厂证明或复试单,当出厂超过 3 个月按试验结果使用
(2)砂:中砂,平均粒径为 0
5mm,使用前应过 5mm 孔径筛子
不得含有杂物
(3)配合比:混合砂浆为 1:1:6 水泥石灰砂浆;水泥砂浆为 1:3 水泥砂浆
2.主要机具 砂浆搅拌机平锹、筛子(孔径 5mm)、窄手推车、大桶、灰、灰勺、2
5m 大杠、1
5m 中杠、2m 靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、 5~7mm 厚方口靠尺、阴阳角抹子、长舌铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、錾子、锤子、钳子、钉子、托线板、工具袋等
3.作业条件(1)首先必须经有关部门进行结构工程验收,合格后方可进行抹灰工程,并弹好水平线
(2)抹灰前,应弹好控制线,并经监理验收合格后方可进行下道工序
(3)应将柱、墙、顶等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重 10%的 108 胶),紧跟用 1:3 水泥砂浆分层补平;脚手眼应堵严实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严密
(4)管道穿越墙洞和楼板洞应及时安装套管,并用 1:3 水泥砂浆或豆石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严
(5)穿墙眼封堵完毕以及所有预留洞口(眼)用细石混凝土(掺膨胀剂)封堵完毕(6)砼、砖墙等基体表面的灰尘,污垢和油渍等应清除洁净,并提前洒水湿润
