工程名称金海湖 1#宾馆、碧波花园样板别墅 ACEF 户型交底部位模板工程编 号No:002日 期2025-3-4交底内容:一、施工准备:1、施工机具:圆盘锯、刨木机、手提电锯、斧子、扳手、打眼电钻、吊线坠、靠尺板、方尺、墨斗、撬棍,小型空压机等
2、材料准备:本工程模板均采纳 15 厚木胶板;墙柱背楞及楼板垫枋采纳50×100 木枋;钢管采纳 ф48×3
5 普通钢管;对拉螺杆采纳 ф12 高强对拉螺杆;模板拼接缝采纳双面胶海绵条;后浇带、施工缝采纳密目钢丝网
3、劳动力准备:木工应保证 25 人以上
木工应为熟练工人,并持有木工操作证
4、技术准备:熟悉图纸、图纸会审及变更,设计问题在施工前提出,项目技术部门及时解决
二、作业条件: 1、投测的楼层控制线经闭合复核无误后,根据控制线已弹好楼层柱墙边线、模板控制线及门窗洞口位置线,弹好楼层标高控制线
2、砼接茬水平施工缝处的浮浆已凿毛,砼松动石子已剔除,施工缝用水冲洗洁净,钢筋内的电渣压力焊渣已清理洁净
3、安装模板表面清理洁净,已涂刷好隔离剂
4、柱墙钢筋已绑扎完毕,卡好钢筋保护层塑料卡,水电管线及预埋件已安装完毕,已通过经监理检查验收

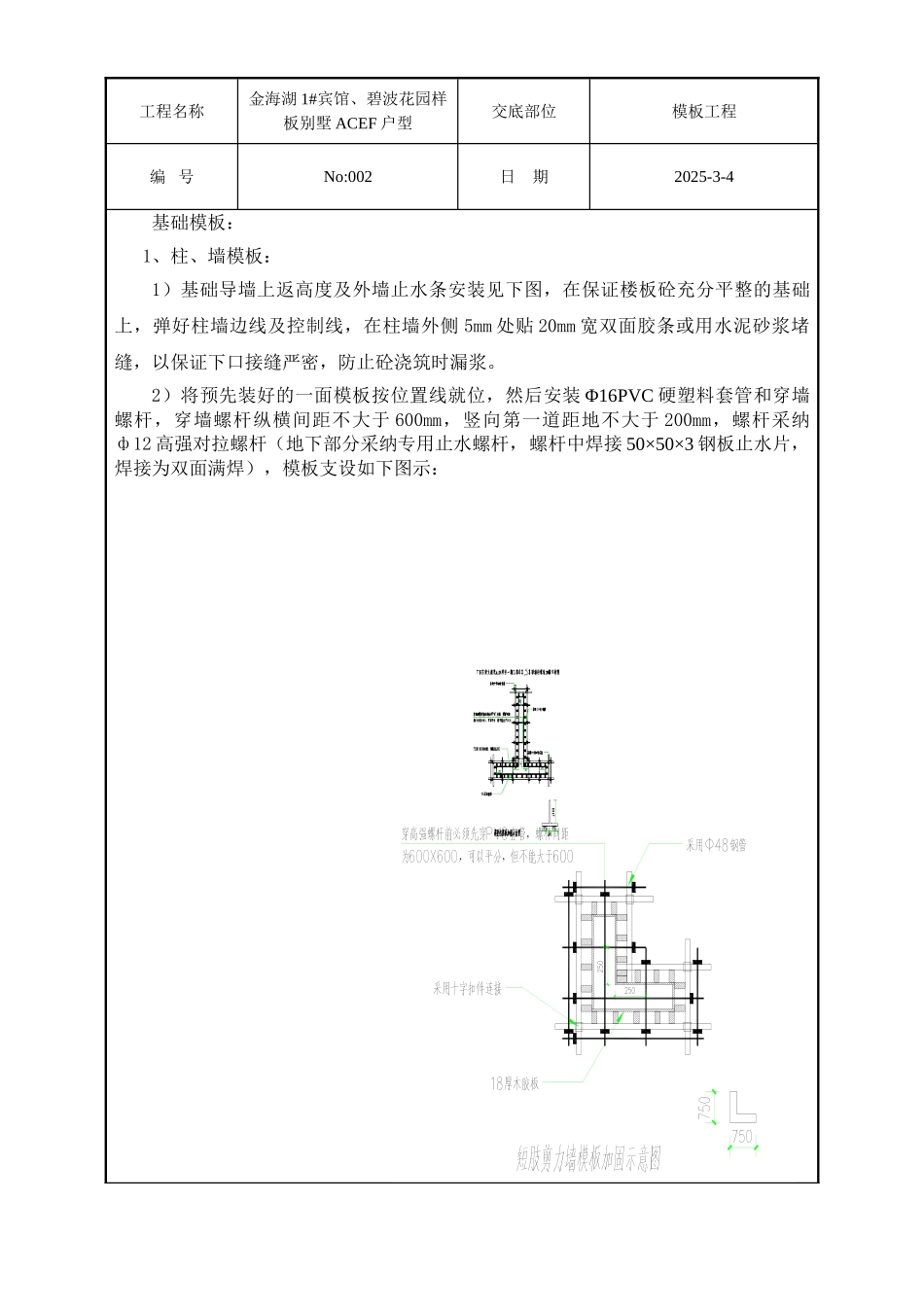

,三、模板安装施工: (一)工艺流程1、柱、墙模板:在楼板上弹好模板基准线,控制线和洞口位置线→安装洞口模板,焊接柱墙角部定位钢筋 →根据墙体,柱尺寸拼装组合模板(模板已涂刷过脱模剂) →安装固定,对拉螺杆→扫墙内杂物,拼装组合墙体另一面模板→调整校核→安装斜撑及蝴蝶卡,拧紧穿墙、柱螺栓→检查、校正2、梁、板模板:梁底架子→铺底模→一侧梁模板安装→梁筋绑扎→另一侧梁模板安装→安装板底模(二)操作工艺工程名称金海湖 1#宾馆、碧波花园样板别墅 ACEF 户型交底部位模板工程编 号No:002日 期2025-3-4基础模板:1、柱、墙模板:1)基础导墙上返高度及外墙止水条安装见下图,在保证楼
