某小区第八期监理例会纪要

某小区第八期监理例会纪要_第1页
1/4
某小区第八期监理例会纪要_第2页
2/4
某小区第八期监理例会纪要_第3页
3/4

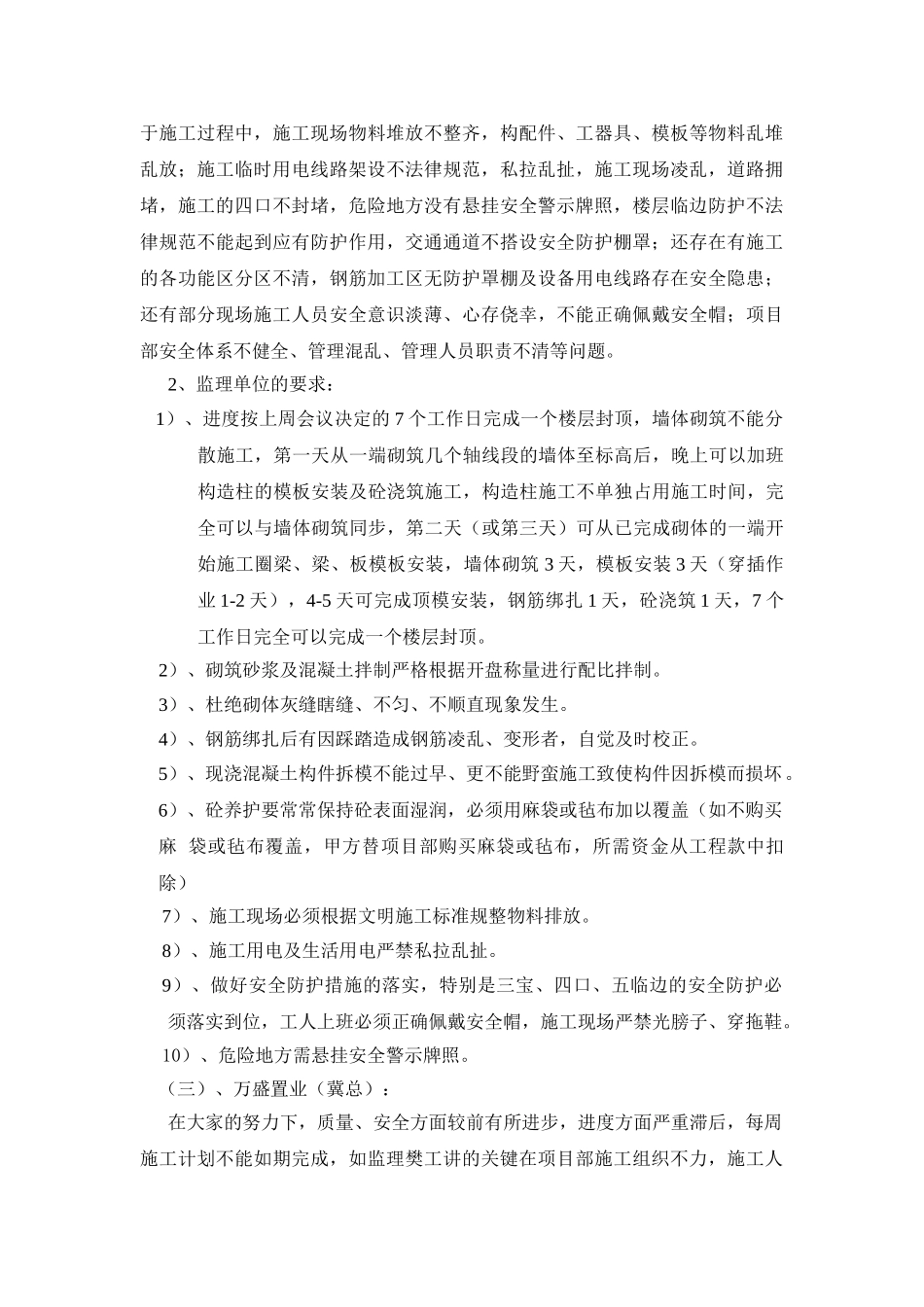

万盛置业御景苑小区(第八期)监理例会纪要郑州恒基建设监理有限公司2010-6-28万盛置业御景苑小区监理例会纪要(第八期)会议时间:2025 年 6 月 28 日星期一会议地点:御景苑小区项目部会议室参加单位及人员:万盛置业:冀保建恒基监理:樊东胜、王智明宏鑫公司:张思虎、燕怀强、张红雷、张宗源、吴国杰冯世军、张 强、李建生、王志清、吕明举一、会议内容:(一)、宏鑫建筑公司(御景园项目部) :1、上周施工情况概述: 2#楼三层梁、板模板安装完成 80%; 3#楼三层墙体砌筑完成; 4#楼基础验收后正在回填;5#楼基础圈梁浇筑完成。2、上周计划完成情况:上周计划 2#、3#楼完成三层封顶、4#、5#楼计划完成一层墙体砌筑,截止至昨天均未按周计划完成施工任务,2#楼施工进度滞后2 天左右,3#楼施工进度滞后 3-4 天左右,4#、5#楼严重滞后(七天左右)。3、本周工作计划: 本周内计划完成 2#、3#楼四层封顶;4#、5#楼完成一层封顶并力争将上周耽误的工期赶出来。(二)、恒基监理公司(第三监理部):1、施工现场综述:、进度方面:上周计划完成 2#、3#楼三层封顶,实际 2#楼三层梁、板模板安装还未完成;3#楼只完成三层墙体砌筑; 4#、5#楼计划完成一层墙体砌筑,实际完成地圈梁混凝土浇筑。实际施工进度不能按计划完成,其主要原因是施工人员不能满足施工需要,特别是模板工缺乏影响了整个施工进度,加之各工序之间衔接出现空挡,未组织穿插作业施工致使计划落空。、质量方面:总体质量较前有所改观,砌体、混凝土现浇构件观感较前令人满意,技术人员及施工工人质量意识较前有所提高,但易发的质量通病仍有存在,砌筑砂浆、混凝土拌制配比控制还不够严格,砌体灰缝还有瞎缝、不匀、不顺直现象;钢筋绑扎后有因踩踏变形而不自觉校正的问题;部分现浇混凝土构件有拆模过早致使构件表面粘模(如构造柱等)、还有的甚至损坏(如翻边、饰线等),混凝土的养护较前有好转,但还不能常常保持混凝土表面湿润,多次要求用麻袋或毡布加以覆盖,一直不能得到落实。、安全文明施工方面:安全文明施工问题一直得不到项目部的重视,施工现场混乱自始自终存在于施工过程中,施工现场物料堆放不整齐,构配件、工器具、模板等物料乱堆乱放;施工临时用电线路架设不法律规范,私拉乱扯,施工现场凌乱,道路拥堵,施工的四口不封堵,危险地方没有悬挂安全警示牌照,楼层临边防护不法律规范不能起到应有防护作用,交通通道不搭设安全防护棚罩;还...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某小区第八期监理例会纪要

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
