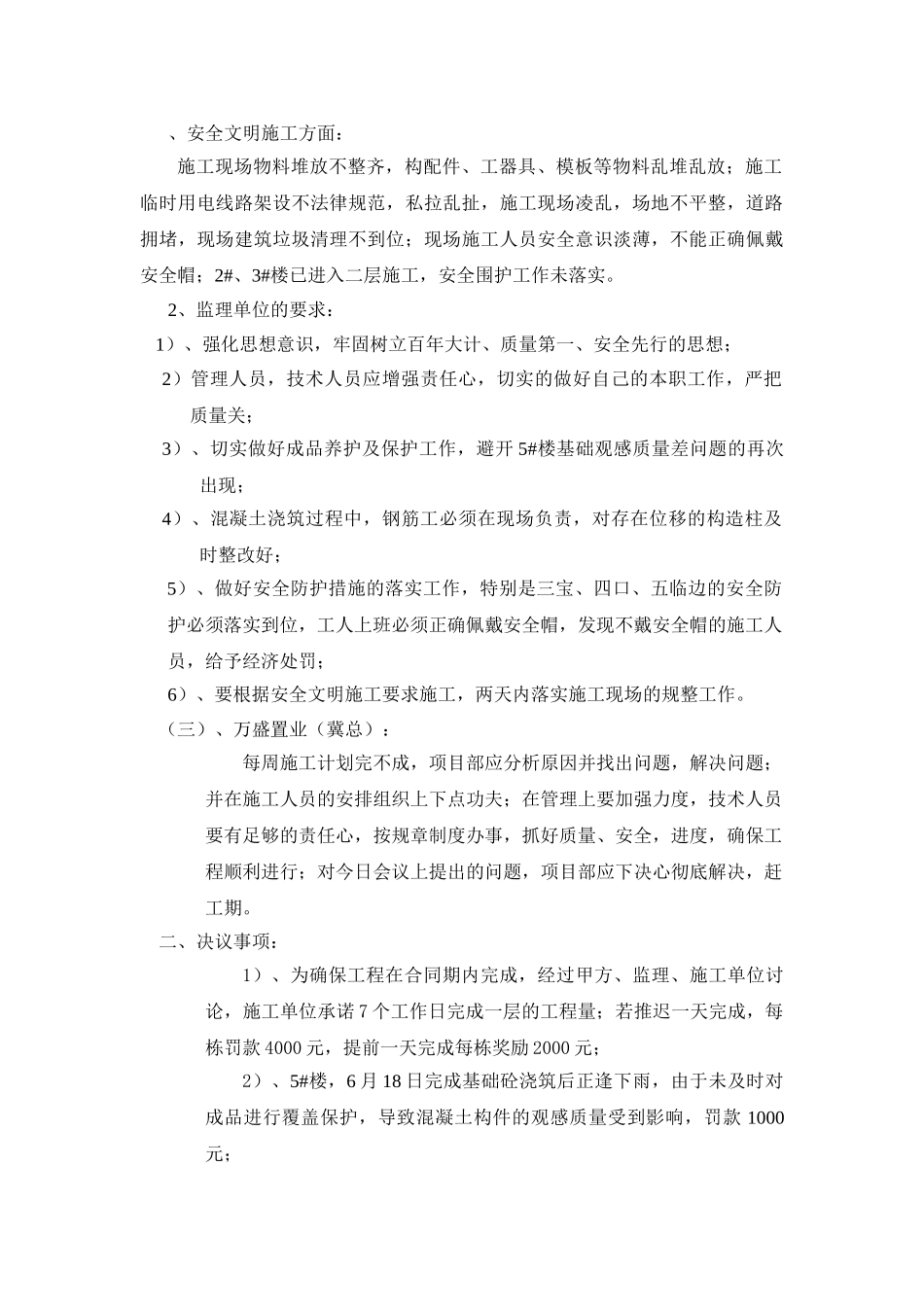

万盛置业御景苑小区(第七期)监理例会纪要郑州恒基建设监理有限公司2010-6-19万盛置业御景苑小区监理例会纪要(第七期)会议时间:2025 年 6 月 19 日星期六会议地点:御景苑小区项目部会议室参加单位及人员:万盛置业:冀保建恒基监理:杨德润、王智明宏鑫公司:张思虎、燕怀强、张红雷、张宗源吴国杰、冯世军、张国锋、一、会议内容:(一)、宏鑫建筑公司(御景园项目部) :1、上周施工情况概述: 2#楼二层顶模板安装完成,钢筋绑扎完成;3#楼二层顶模板安装完成; 4#、5#楼基础浇筑完成。2、上周计划完成情况及原因分析:上周 2#、3#、4#、5#楼均未完成周计划工程进度严重滞后,主要原因是组织不力,施工人员不能满足施工的需要。3、本周工作计划:2#、3#楼6 月 21 日(星期一)浇筑二层梁板混凝土,外架搭设完毕,场地整理规矩;6 月 22 日(星期二)三层放线完成并砌筑三层墙体、三层构造柱钢筋安装; 6 月 23 日(星期三)至 6 月 25 日(星期五)三层墙体砌筑完成,构造柱模板安装完成并浇筑; 6 月 26(星期六)至 6 月 27(星期日)三层梁板模板安装完成,梁板钢筋绑扎完成; 6 月 28 日三层梁板砼浇筑完成。4#、5#楼 6 月 21 日(星期一)至 6 月 22(星期二)基础墙体砌筑完成,地圈梁钢筋绑扎完成,模板安装完成; 6 月 23 日(星期三)基础构造柱及地圈梁砼浇筑完成; 6 月 24 日(星期四)地圈梁模板拆除,清理基坑内建筑垃圾; 6 月 25 日(星期五)基础回填土完成; 6 月 26 日(星期六)至 6 月 28 日一层墙体砌筑完成。(二)、恒基监理公司(第三监理部):1、施工现场综述:、进度方面:上周计划完成 2#、3#楼三层顶砼浇筑完成,实际 2#楼二层顶模板安装,钢筋绑扎完成, 3#楼完成二层顶模板安装完成;4#、5#楼计划完成基础回填土,实际完成条基混凝土浇筑。、质量方面:易发的质量通病仍有存在,钢筋绑扎间距控制不到位,构造柱钢筋位移比较严重;现浇混凝土构件养护及保护不到位;管理人员,技术人员应加强责任心,恪尽职守,严把质量关。、安全文明施工方面:施工现场物料堆放不整齐,构配件、工器具、模板等物料乱堆乱放;施工临时用电线路架设不法律规范,私拉乱扯,施工现场凌乱,场地不平整,道路拥堵,现场建筑垃圾清理不到位;现场施工人员安全意识淡薄,不能正确佩戴安全帽;2#、3#楼已进入二层施工,安全围护工作未落实。2、监理单位的要求: 1...
