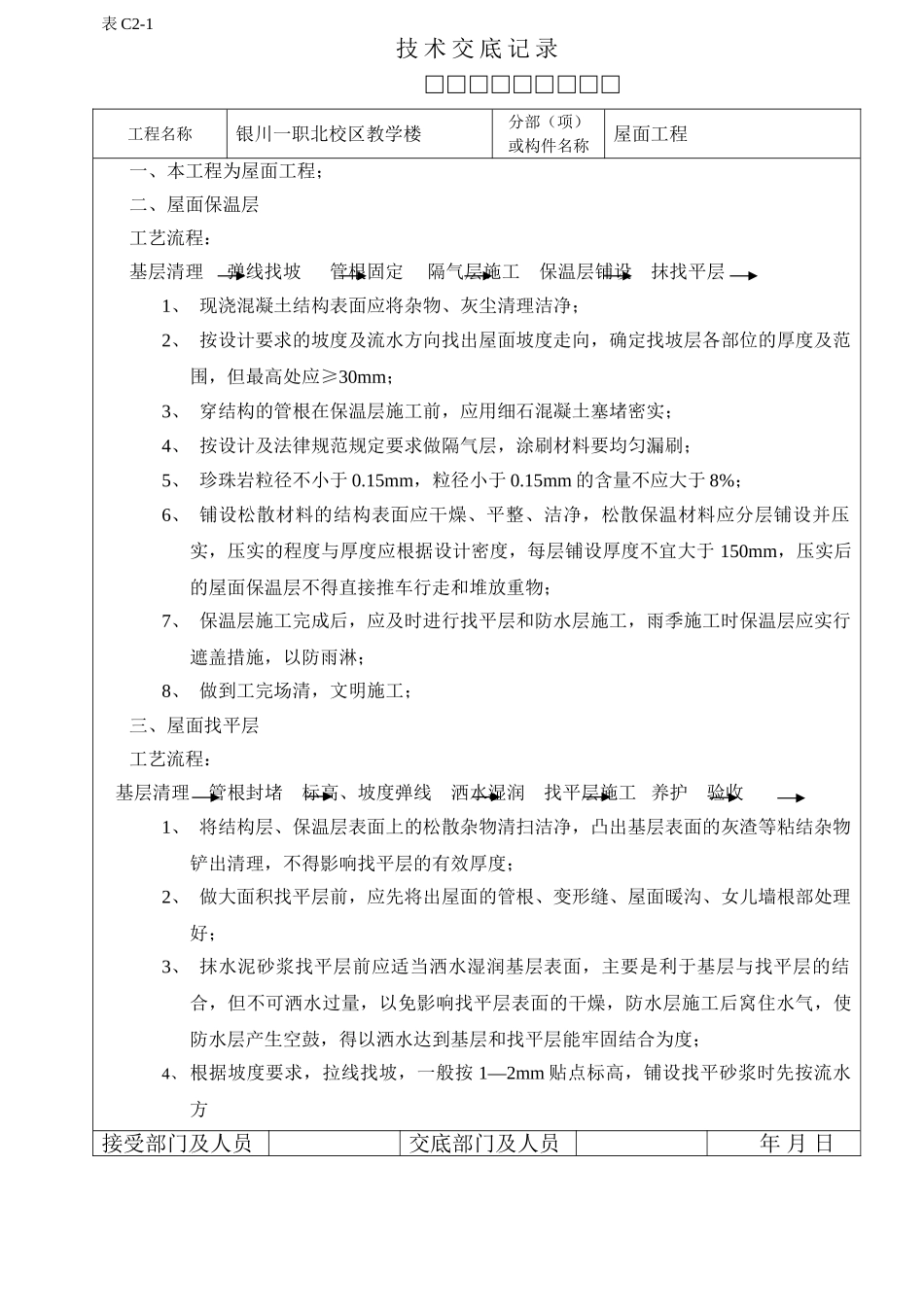

表 C2-1技 术 交 底 记 录 □□□□□□□□□工程名称银川一职北校区教学楼分部(项)或构件名称屋面工程一、本工程为屋面工程;二、屋面保温层工艺流程:基层清理 弹线找坡 管根固定 隔气层施工 保温层铺设 抹找平层1、 现浇混凝土结构表面应将杂物、灰尘清理洁净;2、 按设计要求的坡度及流水方向找出屋面坡度走向,确定找坡层各部位的厚度及范围,但最高处应≥30mm;3、 穿结构的管根在保温层施工前,应用细石混凝土塞堵密实;4、 按设计及法律规范规定要求做隔气层,涂刷材料要均匀漏刷;5、 珍珠岩粒径不小于 0.15mm,粒径小于 0.15mm 的含量不应大于 8%;6、 铺设松散材料的结构表面应干燥、平整、洁净,松散保温材料应分层铺设并压实,压实的程度与厚度应根据设计密度,每层铺设厚度不宜大于 150mm,压实后的屋面保温层不得直接推车行走和堆放重物;7、 保温层施工完成后,应及时进行找平层和防水层施工,雨季施工时保温层应实行遮盖措施,以防雨淋;8、 做到工完场清,文明施工;三、屋面找平层工艺流程:基层清理 管根封堵 标高、坡度弹线 洒水湿润 找平层施工 养护 验收1、 将结构层、保温层表面上的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物铲出清理,不得影响找平层的有效厚度;2、 做大面积找平层前,应先将出屋面的管根、变形缝、屋面暖沟、女儿墙根部处理好;3、 抹水泥砂浆找平层前应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓,得以洒水达到基层和找平层能牢固结合为度;4、 根据坡度要求,拉线找坡,一般按 1—2mm 贴点标高,铺设找平砂浆时先按流水方接受部门及人员交底部门及人员年 月 日 表 C2-1技 术 交 底 记 录 □□□□□□□□□工程名称银川一职北校区教学楼分部(项)或构件名称屋面工程向进行;5、按分格块装将水泥砂浆铺平,用刮杠靠平,找坡后用木抹子搓平铁抹子压光,待浮水沉失后,人踏上支有脚印但不下陷为度,再用铁抹子压实检查,水泥砂浆的找平层一般配合比为 1:2.5—1:3=水泥:砂(体积比)拌合稠度控制在 7cm;6、 平层抹平压实 24h 后可以浇水养护或覆盖浇水养护,养护期为 7d,待干燥后铺设防水层;7、 屋面转角处、女儿墙与屋面交接处、找平层应做成圆弧或钝角,且平整顺直。8、 做到工完场清,文明施工。四、屋面防水层1、 屋面防水材...
