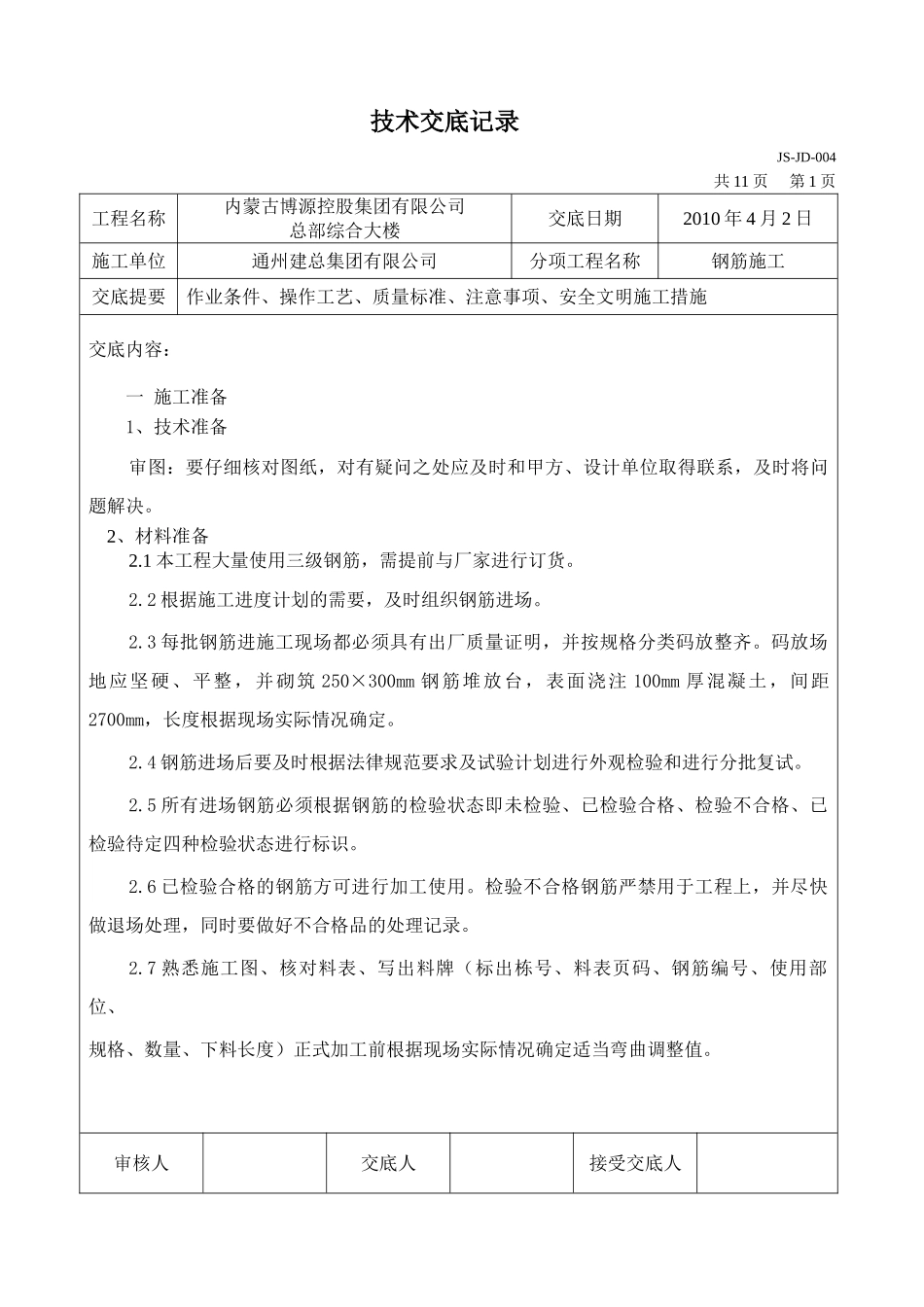

技术交底记录JS-JD-004 共 11 页 第 1 页工程名称内蒙古博源控股集团有限公司总部综合大楼交底日期2010 年 4 月 2 日施工单位通州建总集团有限公司分项工程名称钢筋施工交底提要作业条件、操作工艺、质量标准、注意事项、安全文明施工措施交底内容:一 施工准备1、技术准备审图:要仔细核对图纸,对有疑问之处应及时和甲方、设计单位取得联系,及时将问题解决
2、材料准备2
1 本工程大量使用三级钢筋,需提前与厂家进行订货
2 根据施工进度计划的需要,及时组织钢筋进场
3 每批钢筋进施工现场都必须具有出厂质量证明,并按规格分类码放整齐
码放场地应坚硬、平整,并砌筑 250×300mm 钢筋堆放台,表面浇注 100mm 厚混凝土,间距2700mm,长度根据现场实际情况确定
4 钢筋进场后要及时根据法律规范要求及试验计划进行外观检验和进行分批复试
5 所有进场钢筋必须根据钢筋的检验状态即未检验、已检验合格、检验不合格、已检验待定四种检验状态进行标识
6 已检验合格的钢筋方可进行加工使用
检验不合格钢筋严禁用于工程上,并尽快做退场处理,同时要做好不合格品的处理记录
7 熟悉施工图、核对料表、写出料牌(标出栋号、料表页码、钢筋编号、使用部位、规格、数量、下料长度)正式加工前根据现场实际情况确定适当弯曲调整值

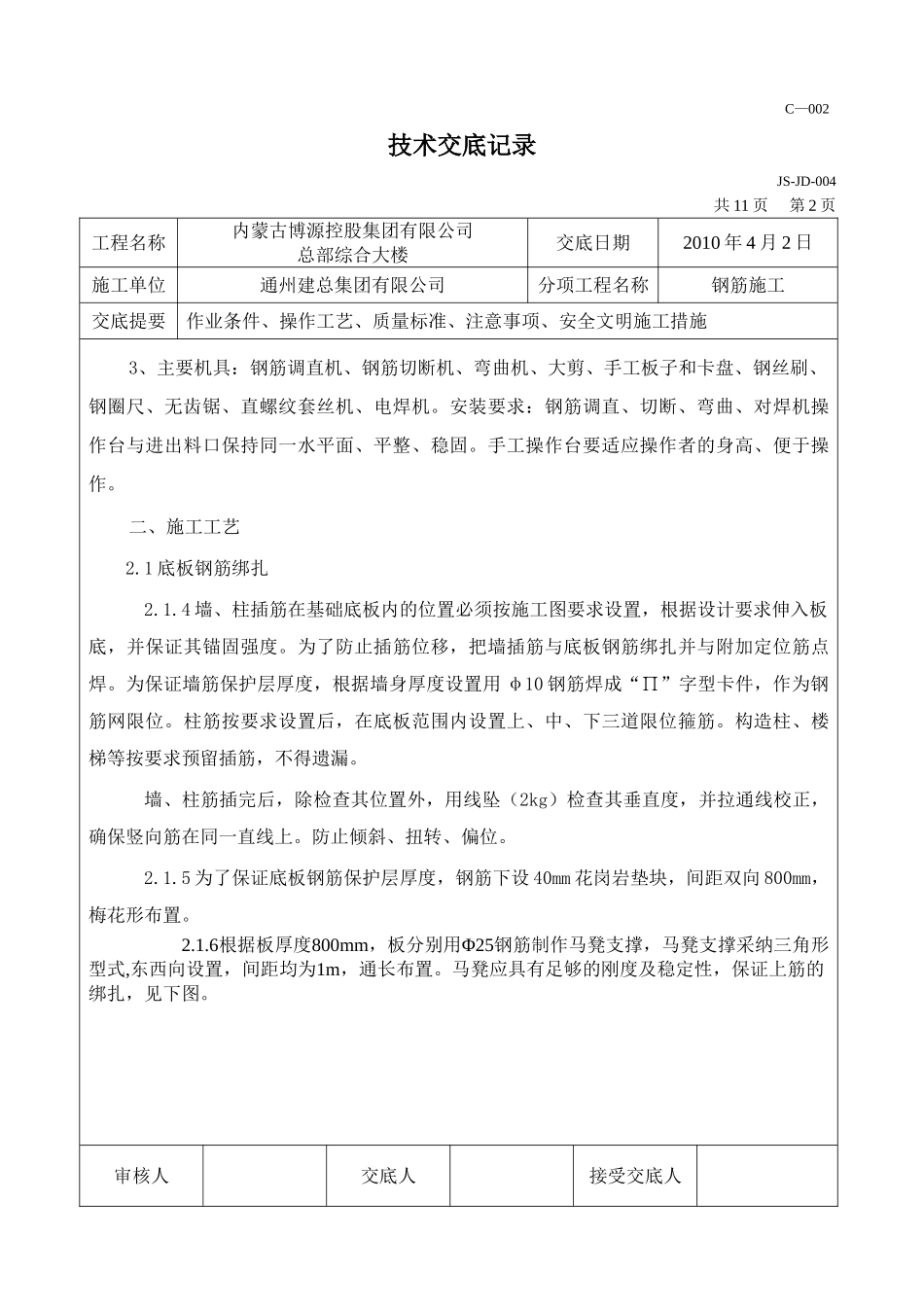

审核人交底人接受交底人C—002技术交底记录JS-JD-004 共 11 页 第 2 页工程名称内蒙古博源控股集团有限公司总部综合大楼交底日期2010 年 4 月 2 日施工单位通州建总集团有限公司分项工程名称钢筋施工交底提要作业条件、操作工艺、质量标准、注意事项、安全文明施工措施3、主要机具:钢筋调直机、钢筋切断机、弯曲机、大剪、手工板子和卡盘、钢丝刷、钢圈尺、无齿锯、直螺纹套丝机、电焊机
安装要求:钢筋调直、切断、弯曲、对焊机操作台与进出料口保
