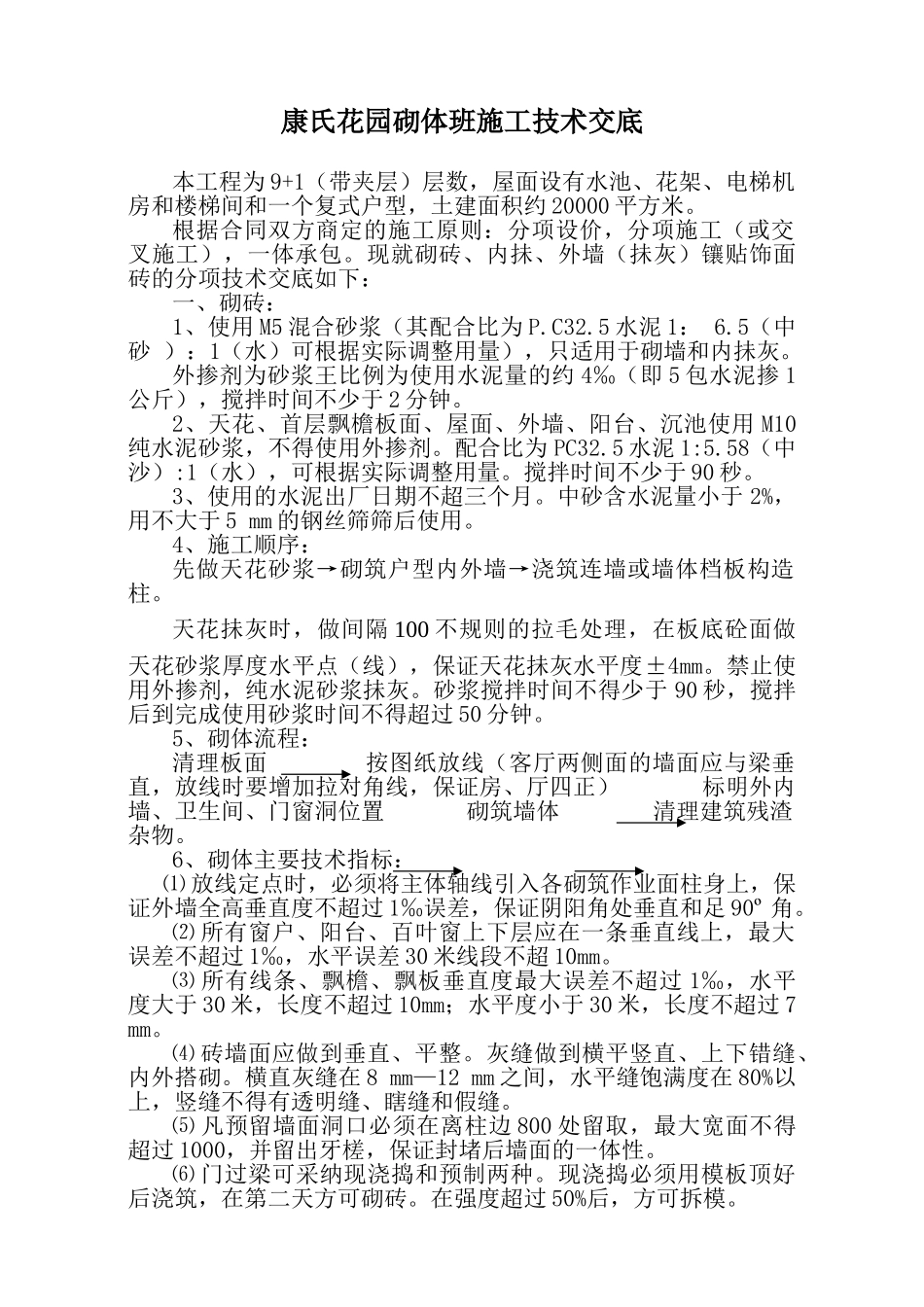

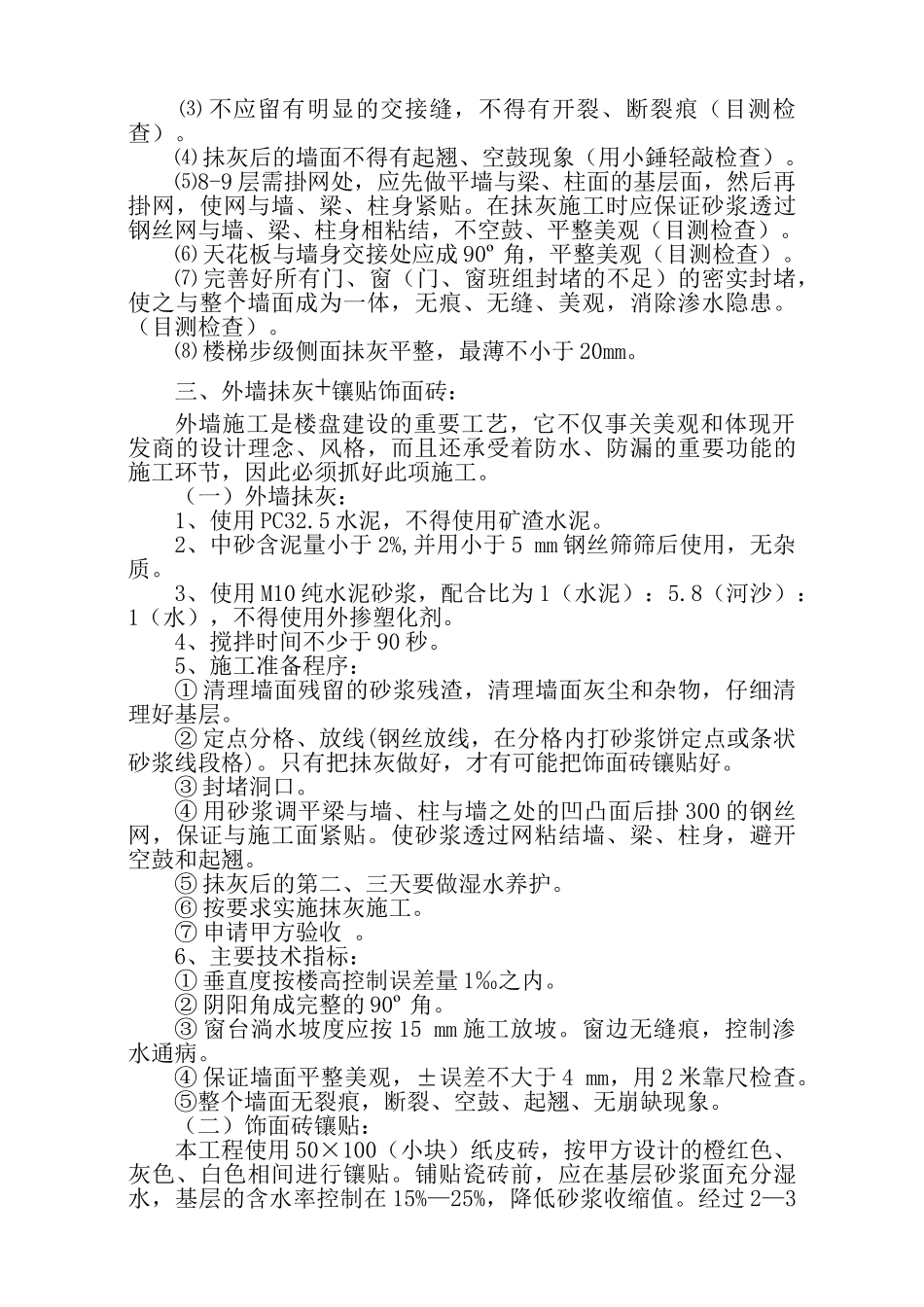

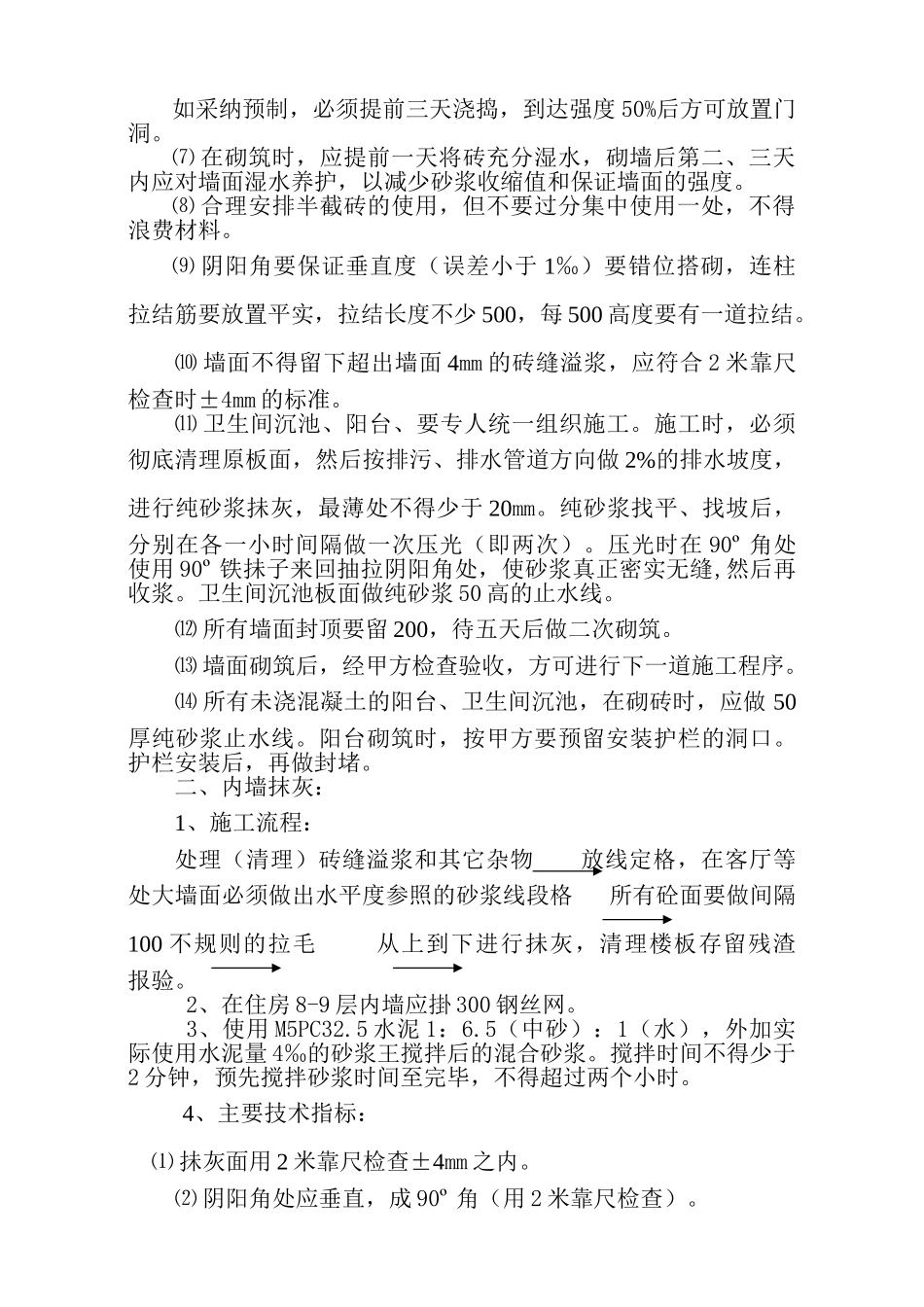

康氏花园砌体班施工技术交底本工程为 9+1(带夹层)层数,屋面设有水池、花架、电梯机房和楼梯间和一个复式户型,土建面积约 20000 平方米。根据合同双方商定的施工原则:分项设价,分项施工(或交叉施工),一体承包。现就砌砖、内抺、外墙(抺灰)镶贴饰面砖的分项技术交底如下:一、砌砖:1、使用 M5 混合砂浆(其配合比为 P.C32.5 水泥 1: 6.5(中砂 ):1(水)可根据实际调整用量),只适用于砌墙和内抺灰。外掺剂为砂浆王比例为使用水泥量的约 4‰(即 5 包水泥掺 1公斤),搅拌时间不少于 2 分钟。2、天花、首层飘檐板面、屋面、外墙、阳台、沉池使用 M10纯水泥砂浆,不得使用外掺剂。配合比为 PC32.5 水泥 1:5.58(中沙):1(水),可根据实际调整用量。搅拌时间不少于 90 秒。3、使用的水泥出厂日期不超三个月。中砂含水泥量小于 2%,用不大于 5 mm 的钢丝筛筛后使用。4、施工顺序:先做天花砂浆→砌筑户型内外墙→浇筑连墙或墙体档板构造柱。天花抺灰时,做间隔 100 不规则的拉毛处理,在板底砼面做天花砂浆厚度水平点(线),保证天花抺灰水平度±4mm。禁止使用外掺剂,纯水泥砂浆抺灰。砂浆搅拌时间不得少于 90 秒,搅拌后到完成使用砂浆时间不得超过 50 分钟。5、砌体流程:清理板面 按图纸放线(客厅两侧面的墙面应与梁垂直,放线时要增加拉对角线,保证房、厅四正) 标明外内墙、卫生间、门窗洞位置 砌筑墙体 清理建筑残渣杂物。6、砌体主要技术指标:⑴ 放线定点时,必须将主体轴线引入各砌筑作业面柱身上,保证外墙全高垂直度不超过 1‰误差,保证阴阳角处垂直和足 90º 角。⑵ 所有窗户、阳台、百叶窗上下层应在一条垂直线上,最大误差不超过 1‰,水平误差 30 米线段不超 10mm。⑶ 所有线条、飘檐、飘板垂直度最大误差不超过 1‰,水平度大于 30 米,长度不超过 10mm;水平度小于 30 米,长度不超过 7 mm。⑷ 砖墙面应做到垂直、平整。灰缝做到横平竖直、上下错缝、内外搭砌。横直灰缝在 8 mm—12 mm 之间,水平缝饱满度在 80%以上,竖缝不得有透明缝、瞎缝和假缝。⑸ 凡预留墙面洞口必须在离柱边 800 处留取,最大宽面不得超过 1000,并留出牙槎,保证封堵后墙面的一体性。⑹ 门过梁可采纳现浇捣和预制两种。现浇捣必须用模板顶好后浇筑,在第二天方可砌砖。在强度超过 50%后,方可拆模。如采纳预制,必须提前三天浇捣,到达强度 50%后方可放置门洞。⑺...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某花园砌体班施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
