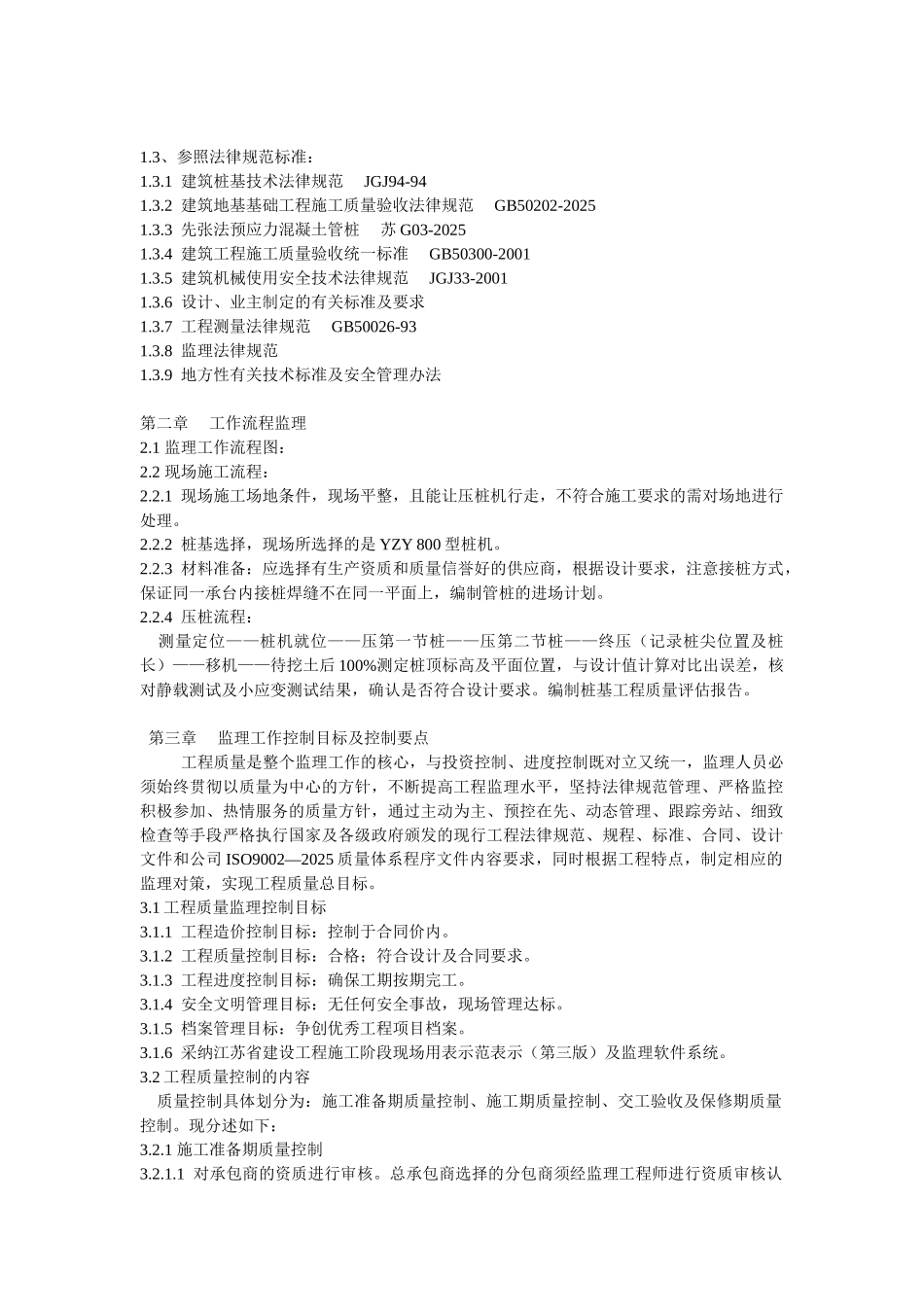

3、参照法律规范标准:1
1 建筑桩基技术法律规范 JGJ94-941
2 建筑地基基础工程施工质量验收法律规范 GB50202-20251
3 先张法预应力混凝土管桩 苏 G03-20251
4 建筑工程施工质量验收统一标准 GB50300-20011
5 建筑机械使用安全技术法律规范 JGJ33-20011
6 设计、业主制定的有关标准及要求1
7 工程测量法律规范 GB50026-931
8 监理法律规范1
9 地方性有关技术标准及安全管理办法第二章 工作流程监理2
1 监理工作流程图:2
2 现场施工流程:2
1 现场施工场地条件,现场平整,且能让压桩机行走,不符合施工要求的需对场地进行处理
2 桩基选择,现场所选择的是 YZY 800 型桩机
3 材料准备:应选择有生产资质和质量信誉好的供应商,根据设计要求,注意接桩方式,保证同一承台内接桩焊缝不在同一平面上,编制管桩的进场计划
4 压桩流程: 测量定位——桩机就位——压第一节桩——压第二节桩——终压(记录桩尖位置及桩长)——移机——待挖土后 100%测定桩顶标高及平面位置,与设计值计算对比出误差,核对静载测试及小应变测试结果,确认是否符合设计要求
编制桩基工程质量评估报告
