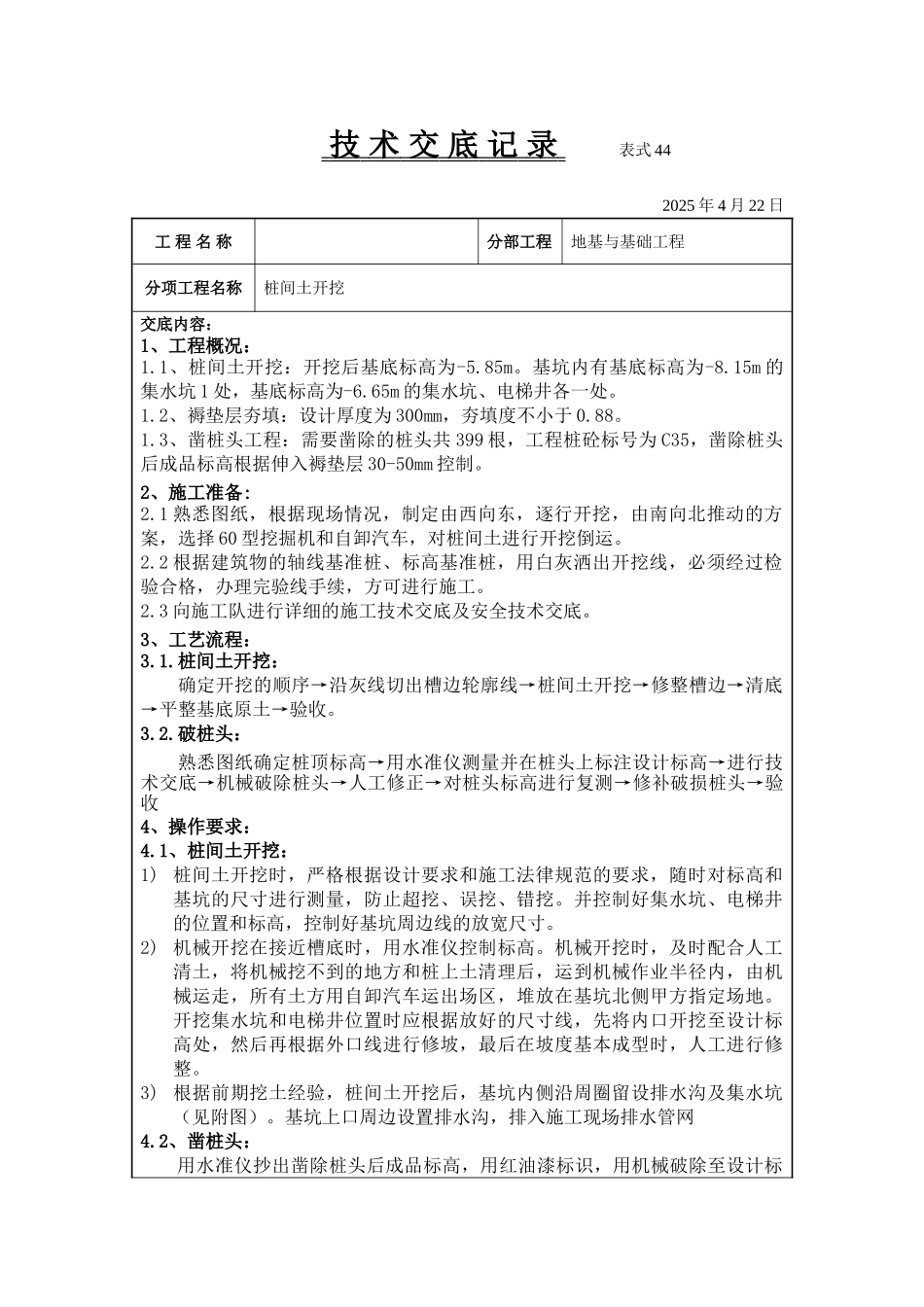

技 术 交 底 记 录 表式 442025 年 4 月 22 日工 程 名 称分部工程地基与基础工程分项工程名称桩间土开挖交底内容:1、工程概况:1
1、桩间土开挖:开挖后基底标高为-5
基坑内有基底标高为-8
15m 的集水坑 1 处,基底标高为-6
65m 的集水坑、电梯井各一处
2、褥垫层夯填:设计厚度为 300mm,夯填度不小于 0
3、凿桩头工程:需要凿除的桩头共 399 根,工程桩砼标号为 C35,凿除桩头后成品标高根据伸入褥垫层 30-50mm 控制
2、施工准备:2
1 熟悉图纸,根据现场情况,制定由西向东,逐行开挖,由南向北推动的方案,选择 60 型挖掘机和自卸汽车,对桩间土进行开挖倒运
2 根据建筑物的轴线基准桩、标高基准桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续,方可进行施工
3 向施工队进行详细的施工技术交底及安全技术交底
3、工艺流程:3
桩间土开挖:确定开挖的顺序→沿灰线切出槽边轮廓线→桩间土开挖→修整槽边→清底→平整基底原土→验收
破桩头:熟悉图纸确定桩顶标高→用水准仪测量并在桩头上标注设计标高→进行技术交底→机械破除桩头→人工修正→对桩头标高进行复测→修补破损桩头→验收4、操作要求:4
1、桩间土开挖:1) 桩间土开挖时,严格根据设计要求和施工法律规范的要求,随时对标高和基坑的尺寸进行测量,防止超挖、误挖、错挖
并控制好集水坑、电梯井的位置和标高,控制好基坑周边线的放宽尺寸
2) 机械开挖在接近槽底时,用水准仪控制标高
机械开挖时,及时配合人工清土,将机械挖不到的地方和桩上土清理后,运到机械作业半径内,由机械运走,所有土方用自卸汽车运出场区,堆放在基坑北侧甲方指定场地
开挖集水坑和电梯井位置时应根据放好的尺寸线,先将内口开挖至设计标高处,然后再根据外口线进行修坡,最后在坡度基本成型时,人工
