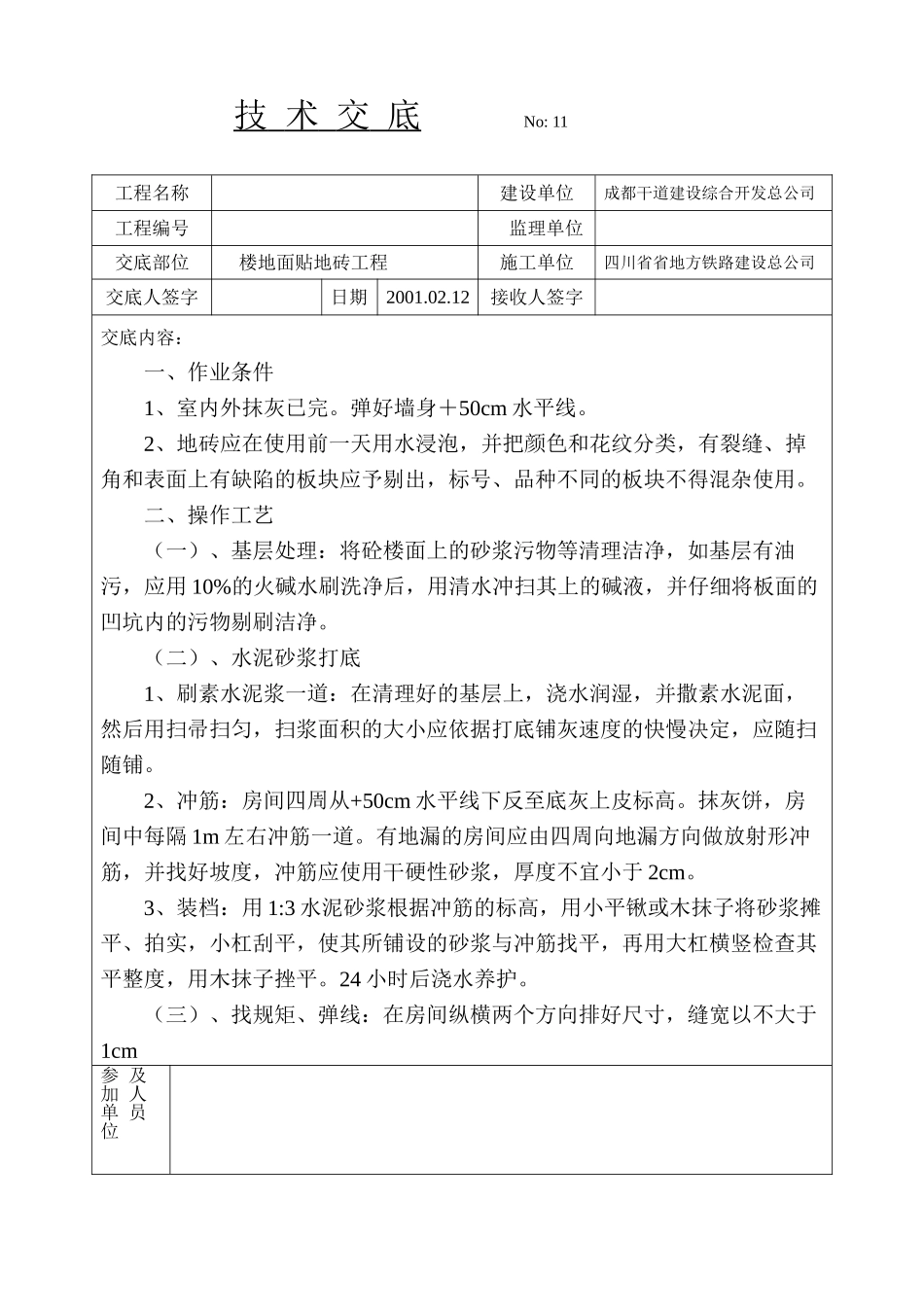

技 术 交 底 No: 11工程名称建设单位成都干道建设综合开发总公司工程编号监理单位交底部位楼地面贴地砖工程施工单位四川省省地方铁路建设总公司交底人签字日期2001
12接收人签字交底内容:一、作业条件1、室内外抹灰已完
弹好墙身+50cm 水平线
2、地砖应在使用前一天用水浸泡,并把颜色和花纹分类,有裂缝、掉角和表面上有缺陷的板块应予剔出,标号、品种不同的板块不得混杂使用
二、操作工艺(一)、基层处理:将砼楼面上的砂浆污物等清理洁净,如基层有油污,应用 10%的火碱水刷洗净后,用清水冲扫其上的碱液,并仔细将板面的凹坑内的污物剔刷洁净
(二)、水泥砂浆打底1、刷素水泥浆一道:在清理好的基层上,浇水润湿,并撒素水泥面,然后用扫帚扫匀,扫浆面积的大小应依据打底铺灰速度的快慢决定,应随扫随铺
2、冲筋:房间四周从+50cm 水平线下反至底灰上皮标高
抹灰饼,房间中每隔 1m 左右冲筋一道
有地漏的房间应由四周向地漏方向做放射形冲筋,并找好坡度,冲筋应使用干硬性砂浆,厚度不宜小于 2cm
3、装档:用 1:3 水泥砂浆根据冲筋的标高,用小平锹或木抹子将砂浆摊平、拍实,小杠刮平,使其所铺设的砂浆与冲筋找平,再用大杠横竖检查其平整度,用木抹子挫平
24 小时后浇水养护
(三)、找规矩、弹线:在房间纵横两个方向排好尺寸,缝宽以不大于1cm参 及加 人单 员位本表一式五份:建设、设计、施工、存档各一份 四川省建设委员会监印 技 术 交 底 No: 11工程名称建设单位成都干道建设综合开发总公司工程编号监理单位交底部位楼地面贴地砖工程施工单位四川省省地方铁路建设总公司交底人签字日期2001
12接收人签字交底内容:为宜,当尺寸不足整块砖的倍数时,可裁割半块砖用于边角处,尺寸相差较小时,可调整缝隙

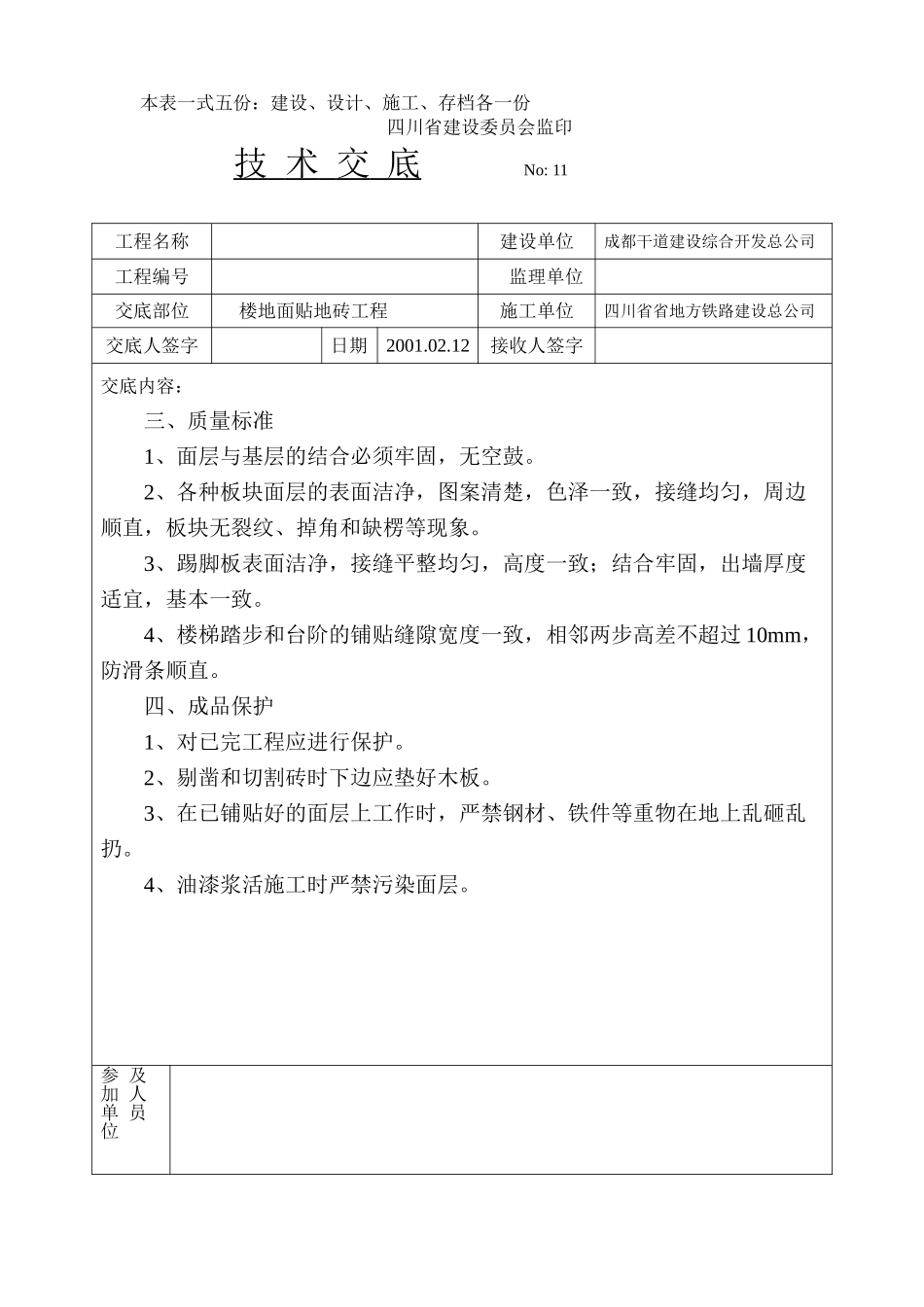

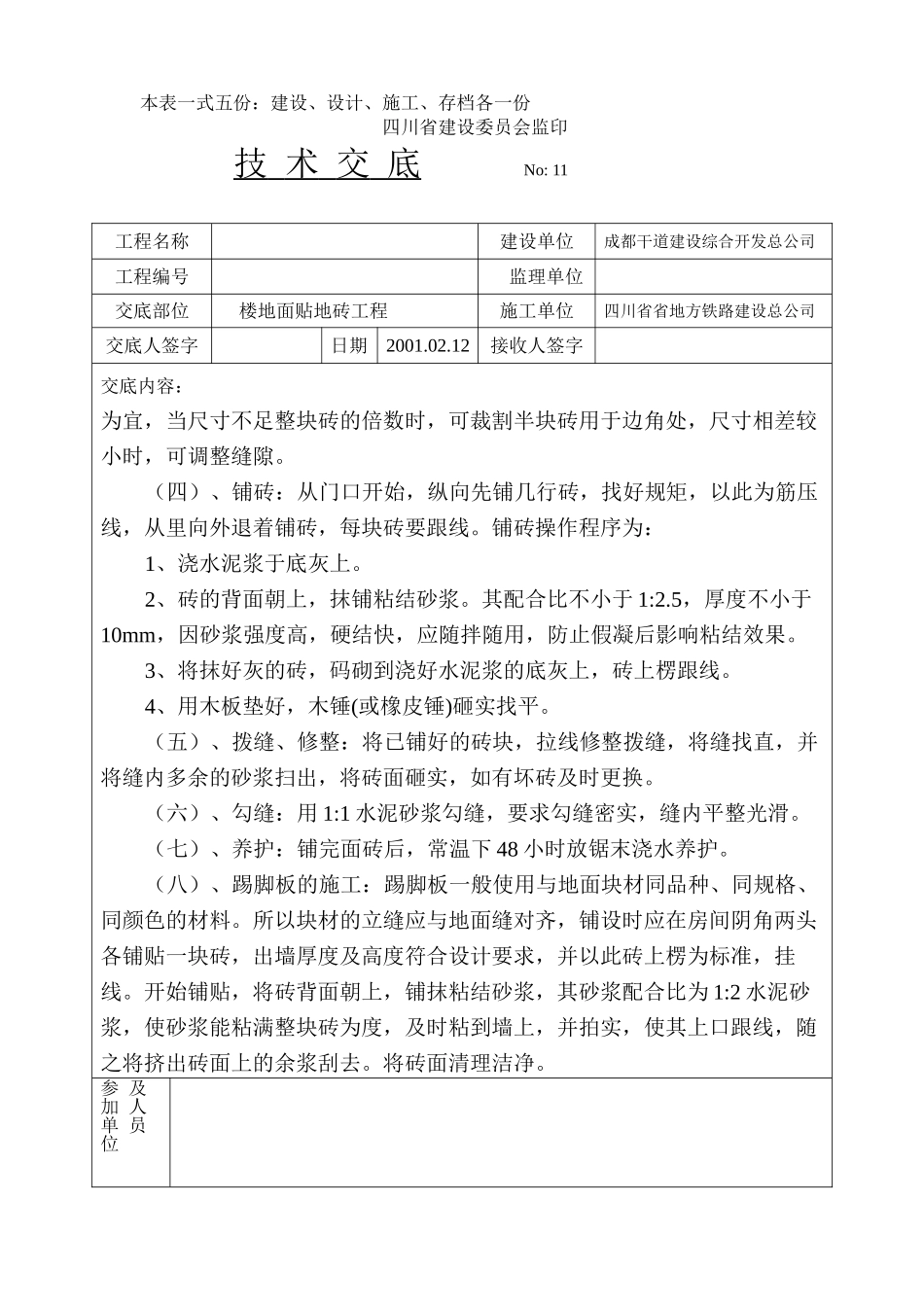

(四)、铺砖:从门口开始,纵向先铺几行砖,找好规矩,以此为筋压线,从里向外退着铺砖
