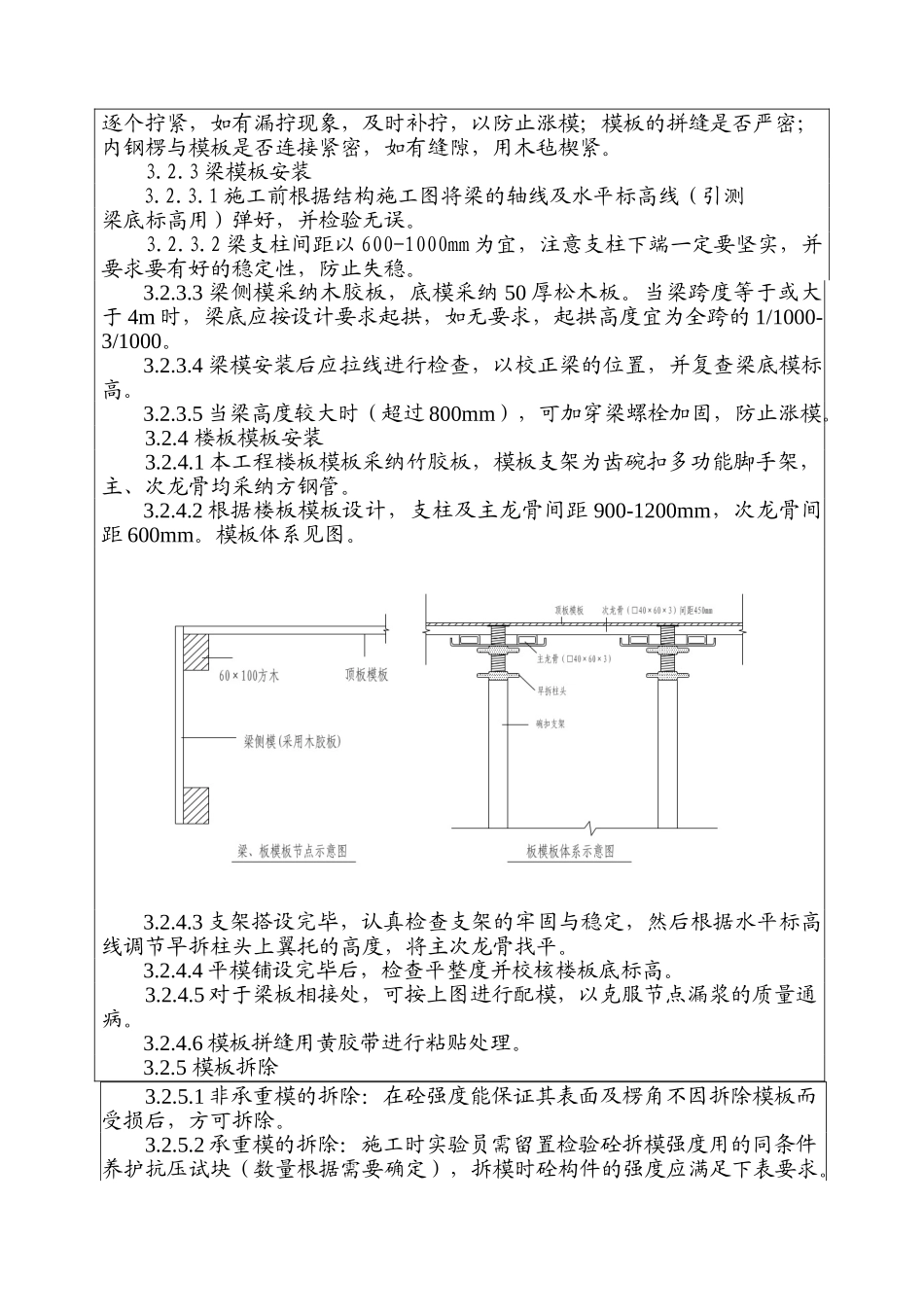

交底内容: 模板工程施工技术、安全交底1、工程概况: 本工程的现浇砼构件主要有剪力墙、柱、梁、板等,均采纳木胶板
2、施工准备: 2
1 材料及主要机具: 2
1 模板:竹胶板(1220×2440×10mm)
2 连接附件:对拉螺栓、3 形扣件等
3 支撑系统:齿碗扣式多功能脚手架、早拆柱头、钢管(φ48×3
5)、方钢管(□40×60×2
5)、木方(50×100)等
4 脱模剂:水质隔离剂
5 主要工具:电钻、榔头、扳手、钢卷尺、线坠等
2 作业条件:2
1 施工前应进行模板设计,竖肋全考虑为 50*100 方木,间距300mm,横肋为:φ48*3
0 钢管间距 600mm;顶板模板支撑体系立柱采纳碗扣 架 间 距 为 1
2m 、 0
9m ( 计 算 时 选 用 1
2m ) , 主 次 龙 骨 均 采 纳□60*40*2
5 的方钢管,次龙骨间距按 300mm 满铺
经验算模板及支撑体系的强度、刚度和稳定性符合要求
2 模板施工前,墙、柱、梁钢筋应绑扎完毕,水电管线、预留洞安装完毕,并经过检查验收合格
3 施工缝处的松动砼及杂物已清理清净,轴线、模板边线已弹好,控制标高线引测完毕
4 模板承垫底部,根据控制标高线用 1:3 水泥砂浆准确找平
5 在墙柱主筋上离地 50~100mm 的高度上,根据模板线点焊底部撑筋,防止模板位移;根据模板配板布置,每块竹胶板的四角部位也应绑扎撑筋,以确保模板拼接处的平整度
6 模板安装前应认真涂刷脱模剂
7 梁和楼板模板的支柱设在土壤地面上时,应将基土事先整平夯实,支柱底部加垫木,同时实行排水措施
8 柱、墙模板安装时应预留清扫口和浇筑口(浇筑高度较大时)
3、操作工艺3
1 工艺流程:(按下页图进行控制)3
2 操作工艺:3
