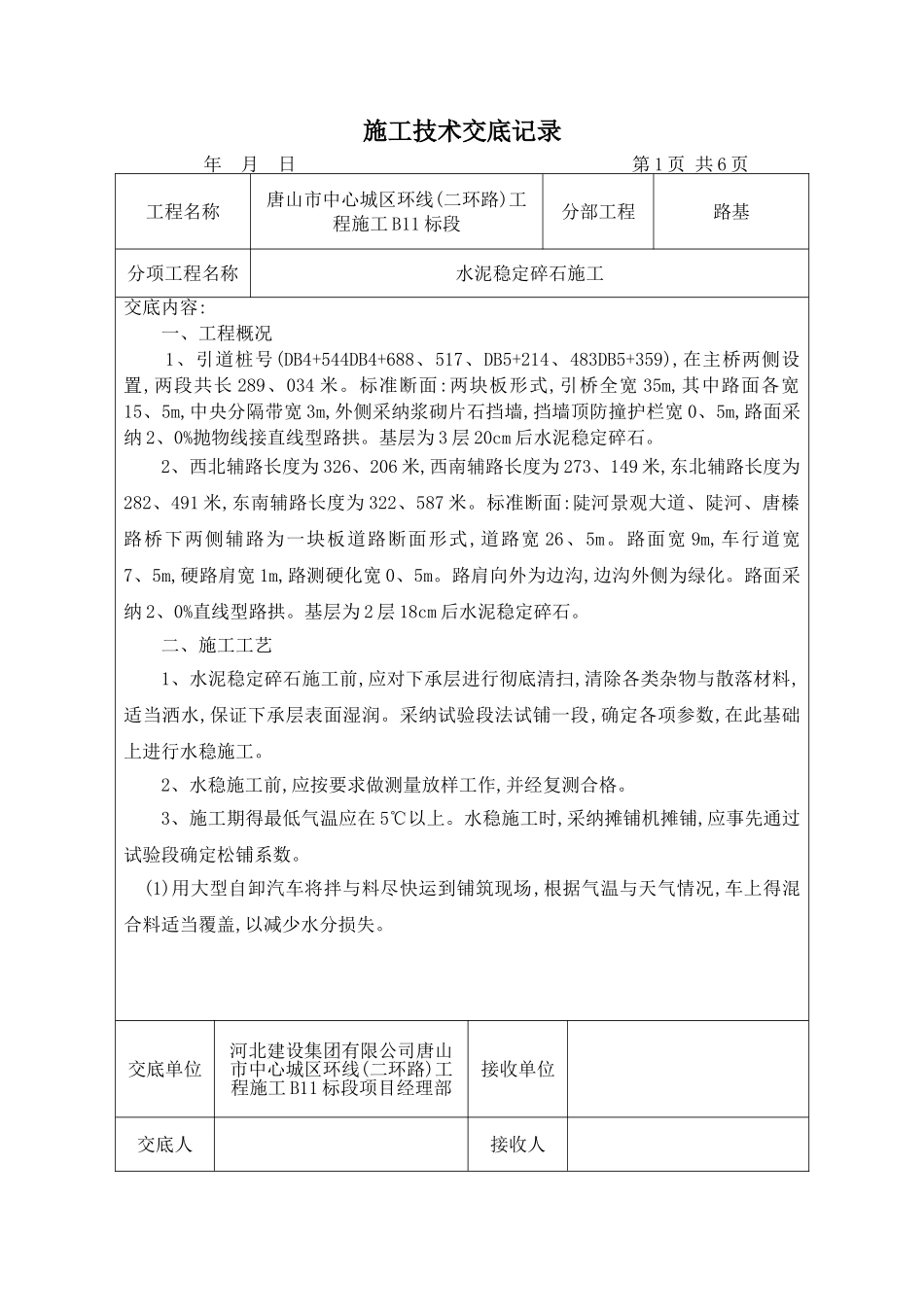

施工技术交底记录 年 月 日 第 1 页 共 6 页 工程名称唐山市中心城区环线(二环路)工程施工 B11 标段分部工程路基分项工程名称水泥稳定碎石施工交底内容: 一、工程概况 1、引道桩号(DB4+544DB4+688、517、DB5+214、483DB5+359),在主桥两侧设置,两段共长 289、034 米。标准断面:两块板形式,引桥全宽 35m,其中路面各宽15、5m,中央分隔带宽 3m,外侧采纳浆砌片石挡墙,挡墙顶防撞护栏宽 0、5m,路面采纳 2、0%抛物线接直线型路拱。基层为 3 层 20cm 后水泥稳定碎石。2、西北辅路长度为 326、206 米,西南辅路长度为 273、149 米,东北辅路长度为282、491 米,东南辅路长度为 322、587 米。标准断面:陡河景观大道、陡河、唐榛路桥下两侧辅路为一块板道路断面形式,道路宽 26、5m。路面宽 9m,车行道宽7、5m,硬路肩宽 1m,路测硬化宽 0、5m。路肩向外为边沟,边沟外侧为绿化。路面采纳 2、0%直线型路拱。基层为 2 层 18cm 后水泥稳定碎石。二、施工工艺1、水泥稳定碎石施工前,应对下承层进行彻底清扫,清除各类杂物与散落材料,适当洒水,保证下承层表面湿润。采纳试验段法试铺一段,确定各项参数,在此基础上进行水稳施工。2、水稳施工前,应按要求做测量放样工作,并经复测合格。3、施工期得最低气温应在 5℃以上。水稳施工时,采纳摊铺机摊铺,应事先通过试验段确定松铺系数。 (1)用大型自卸汽车将拌与料尽快运到铺筑现场,根据气温与天气情况,车上得混合料适当覆盖,以减少水分损失。交底单位河北建设集团有限公司唐山市中心城区环线(二环路)工程施工 B11 标段项目经理部接收单位交底人接收人施工技术交底记录 年 月 日 第 2 页 共 6 页 工程名称唐山市中心城区环线(二环路)工程施工 B11 标段分部工程路基分项工程名称水泥稳定碎石施工交底内容: (2)摊铺前应对下承层洒水,使其表面湿润,洒水应均匀,防止出现局部水分过多得现象。 (3)两侧均挂基准线,控制高程。 (4)拌与机与摊铺机得生产能力应互相匹配,摊铺机行进速度要均匀,中途不得变速,保证摊铺不停顿、不间断。 (5)在摊铺机后面应设专人消除粗细集料离析现象,特别应该铲除局部粗集料“窝”,并用新拌混合料填补。 (6)水泥稳定碎石施工时,严禁用薄层贴补法进行找平。4、碾压 碾压宜先用 12t18t 压路机跟在摊铺机后及时进行碾压,再用振动式压路机震动碾压直到达到要求得压实度,并保证表面无轮迹(碾压遍数与方法由试验段来确定)。使用振动压路机时,应符合...
