东营西郊服务区 W1 污水泵站工程施工组织设计金 茂 建 设 集 团第 三 分 公 司东 营 西 郊 服 务 区 W 1 污 水 泵 站 工 程施工组织设计编制人: 年 月 日审核人: 年 月 日监理单位代表: (公章) 年 月 日建设单位代表: (公章) 年 月 日目 录第一章 开竣工日期第二章 工程质量等级第三章 施工方案第一节 施工方案措施第二节 工期计划、工期保证措施第三节 工序衔接措施第四节 冬、雨季施工技术保证措施第五节 现场总平面布置图第六节 机械、设备安排计划第七节 主要管理人员及劳动力安排第八节 质量、安全、环保保证体系第一章 计划开竣工日期计划本工程开工日期为:2014 年 3 月 10 日,竣工日期为 20 14年5月 15 日,总工期日75历天
第二章 工程质量等级本工程质量标准为合格

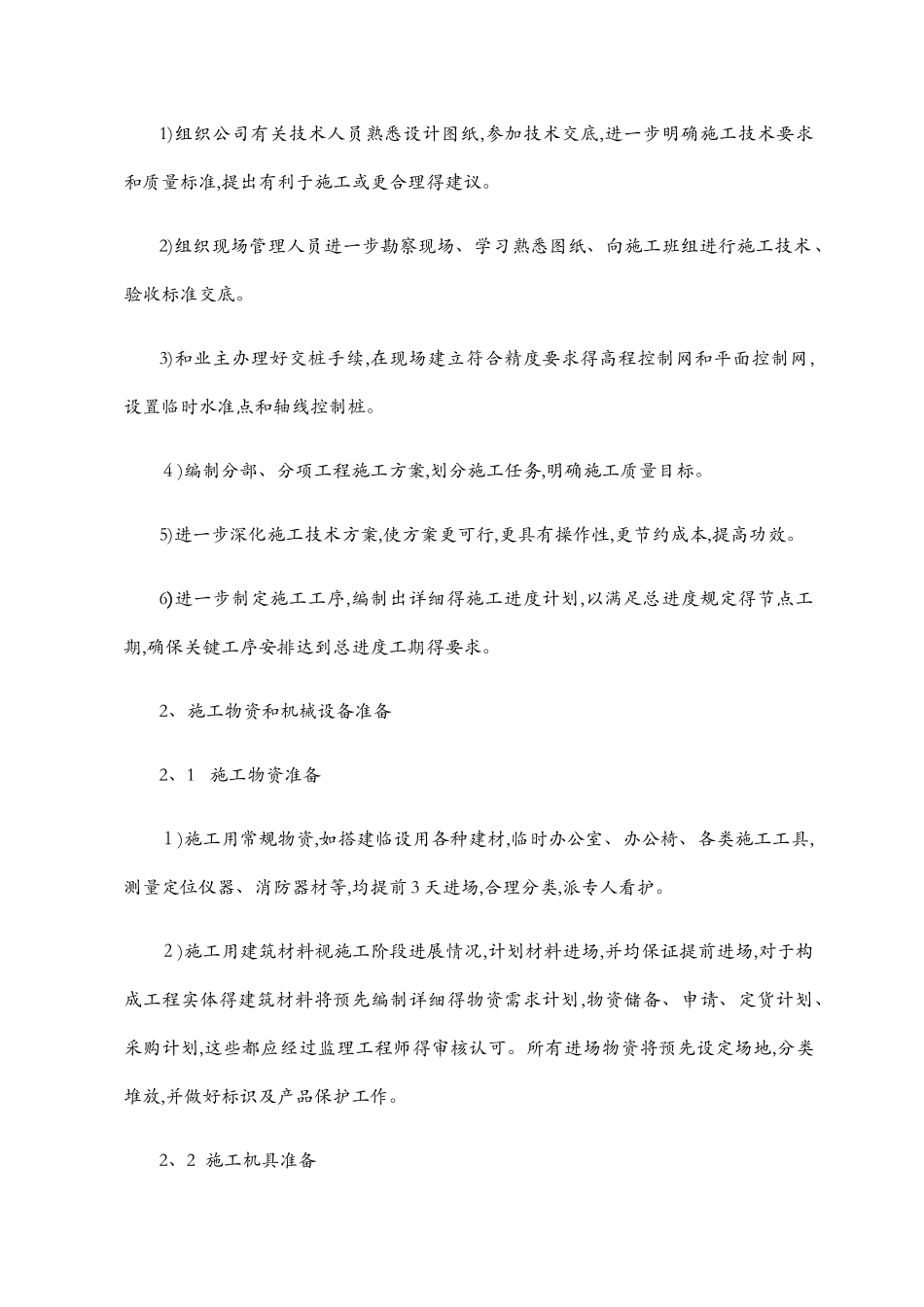

第三章 施工方案第一节 施工方案措施一、土建施工1、施工准备1、1技术准备1)组织公司有关技术人员熟悉设计图纸,参加技术交底,进一步明确施工技术要求和质量标准,提出有利于施工或更合理得建议
2)组织现场管理人员进一步勘察现场、学习熟悉图纸、向施工班组进行施工技术 、验收标准交底
3)和业主办理好交桩手续,在现场建立符合精度要求得高程控制网和平面控制网,设置临时水准点和轴线控制桩
4)编制分部、分项工程施工方案,划分施工任务,明确施工质量目标
5)进一步深化施工技术方案,使方案更可行,更具有操作性,更节约成本,提高功效
6)进一步制定施工工序,编制出详细得施工进度计划,以满足总进度规定得节点工期,确保关键工序安排达到总进度工期得要求
2、施工物资和机械设备准备 2、1 施工物资准备1)施工用常规物资,如搭建临设用各种建材,临时办公室、办公椅、各类施工工具,测量定位仪器、消防器材等,均提前 3 天进场,合理分类,派专人看护
2)施工用建筑材料视施工阶段进展情况,计划材料进
