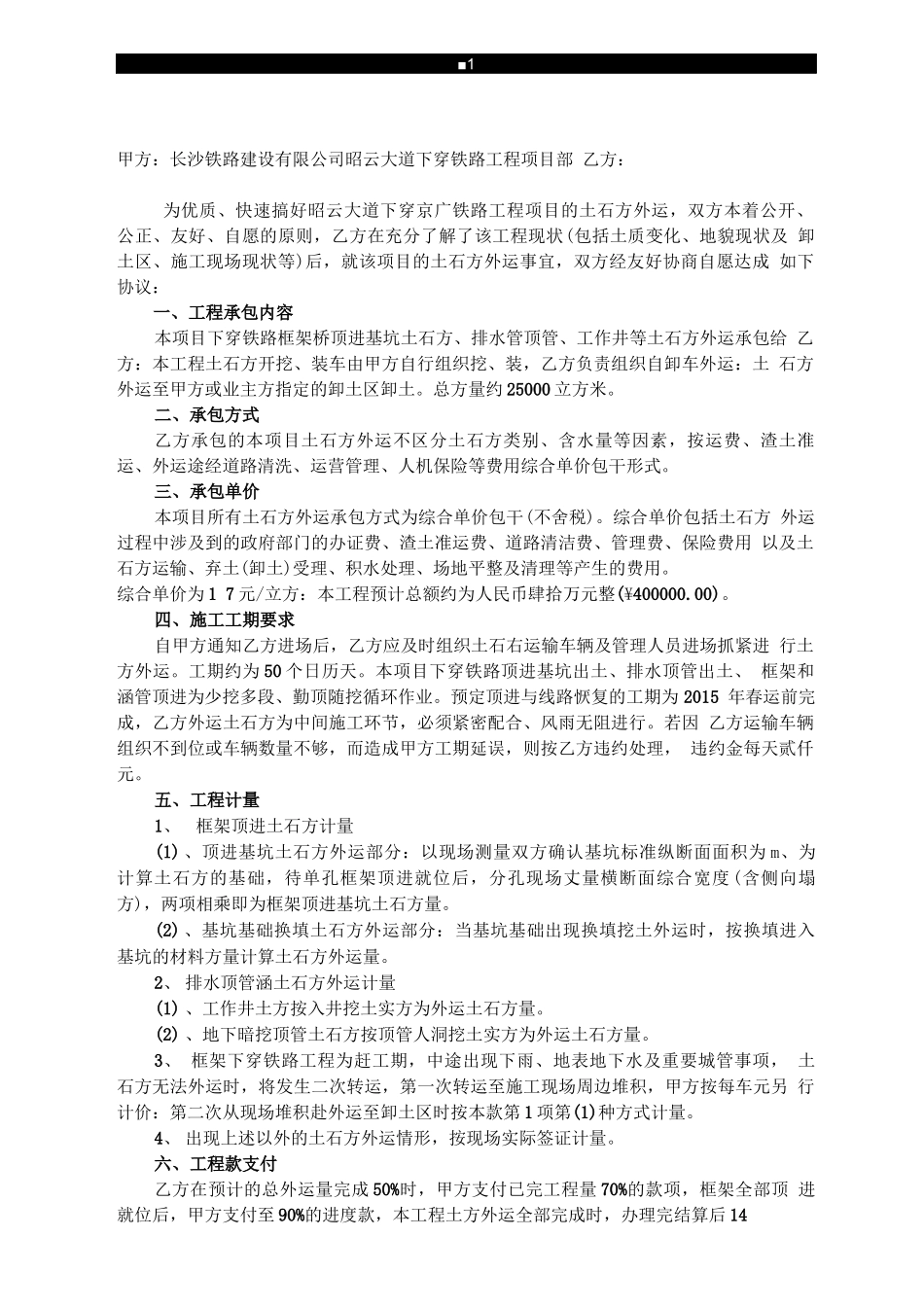

■1甲方:长沙铁路建设有限公司昭云大道下穿铁路工程项目部乙方:为优质、快速搞好昭云大道下穿京广铁路工程项目的土石方外运,双方本着公开、公正、友好、自愿的原则,乙方在充分了解了该工程现状(包括土质变化、地貌现状及卸土区、施工现场现状等)后,就该项目的土石方外运事宜,双方经友好协商自愿达成如下协议:一、工程承包内容本项目下穿铁路框架桥顶进基坑土石方、排水管顶管、工作井等土石方外运承包给乙方:本工程土石方开挖、装车由甲方自行组织挖、装,乙方负责组织自卸车外运:土石方外运至甲方或业主方指定的卸土区卸土
总方量约25000立方米
二、承包方式乙方承包的本项目土石方外运不区分土石方类别、含水量等因素,按运费、渣土准运、外运途经道路清洗、运营管理、人机保险等费用综合单价包干形式
三、承包单价本项目所有土石方外运承包方式为综合单价包干(不舍税)
综合单价包括土石方外运过程中涉及到的政府部门的办证费、渣土准运费、道路清洁费、管理费、保险费用以及土石方运输、弃土(卸土)受理、积水处理、场地平整及清理等产生的费用
综合单价为17元/立方:本工程预计总额约为人民币肆拾万元整(¥400000
四、施工工期要求自甲方通知乙方进场后,乙方应及时组织土石右运输车辆及管理人员进场抓紧进行土方外运
工期约为50个日历天
本项目下穿铁路顶进基坑出土、排水顶管出土、框架和涵管顶进为少挖多段、勤顶随挖循环作业
预定顶进与线路恹复的工期为2015年春运前完成,乙方外运土石方为中间施工环节,必须紧密配合、风雨无阻进行
若因乙方运输车辆组织不到位或车辆数量不够,而造成甲方工期延误,则按乙方违约处理,违约金每天贰仟元
五、工程计量1、框架顶进土石方计量(1)、顶进基坑土石方外运部分:以现场测量双方确认基坑标准纵断面面积为m、为计算土石方的基础,待单孔框架顶进就位后,分孔现场丈量横断面综合宽度(含侧向塌方),两项相乘
