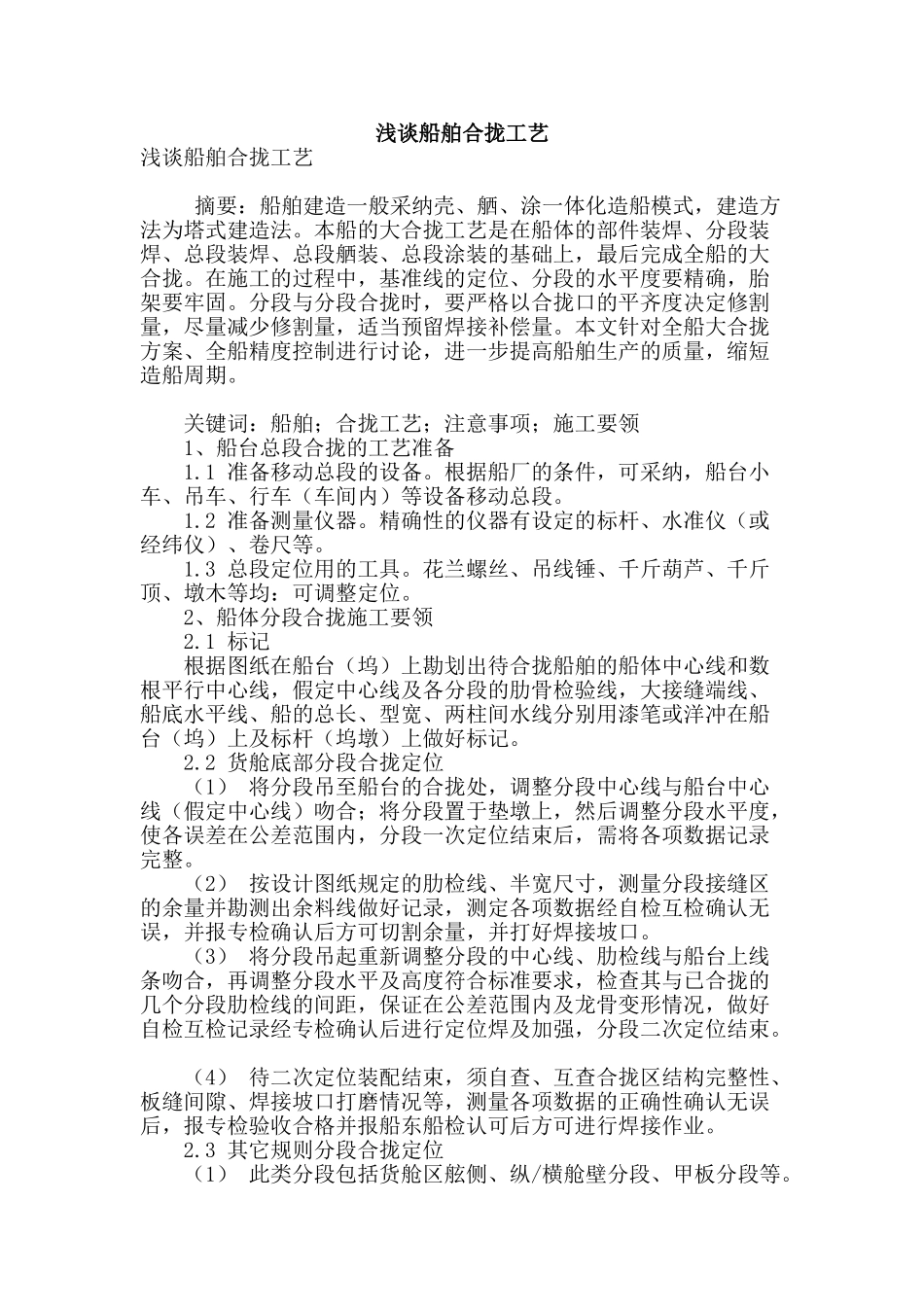

浅谈船舶合拢工艺浅谈船舶合拢工艺 摘要:船舶建造一般采纳壳、舾、涂一体化造船模式,建造方法为塔式建造法
本船的大合拢工艺是在船体的部件装焊、分段装焊、总段装焊、总段舾装、总段涂装的基础上,最后完成全船的大合拢
在施工的过程中,基准线的定位、分段的水平度要精确,胎架要牢固
分段与分段合拢时,要严格以合拢口的平齐度决定修割量,尽量减少修割量,适当预留焊接补偿量
本文针对全船大合拢方案、全船精度控制进行讨论,进一步提高船舶生产的质量,缩短造船周期
关键词:船舶;合拢工艺;注意事项;施工要领 1、船台总段合拢的工艺准备 1
1 准备移动总段的设备
根据船厂的条件,可采纳,船台小车、吊车、行车(车间内)等设备移动总段
2 准备测量仪器
精确性的仪器有设定的标杆、水准仪(或经纬仪)、卷尺等
3 总段定位用的工具
花兰螺丝、吊线锤、千斤葫芦、千斤顶、墩木等均:可调整定位

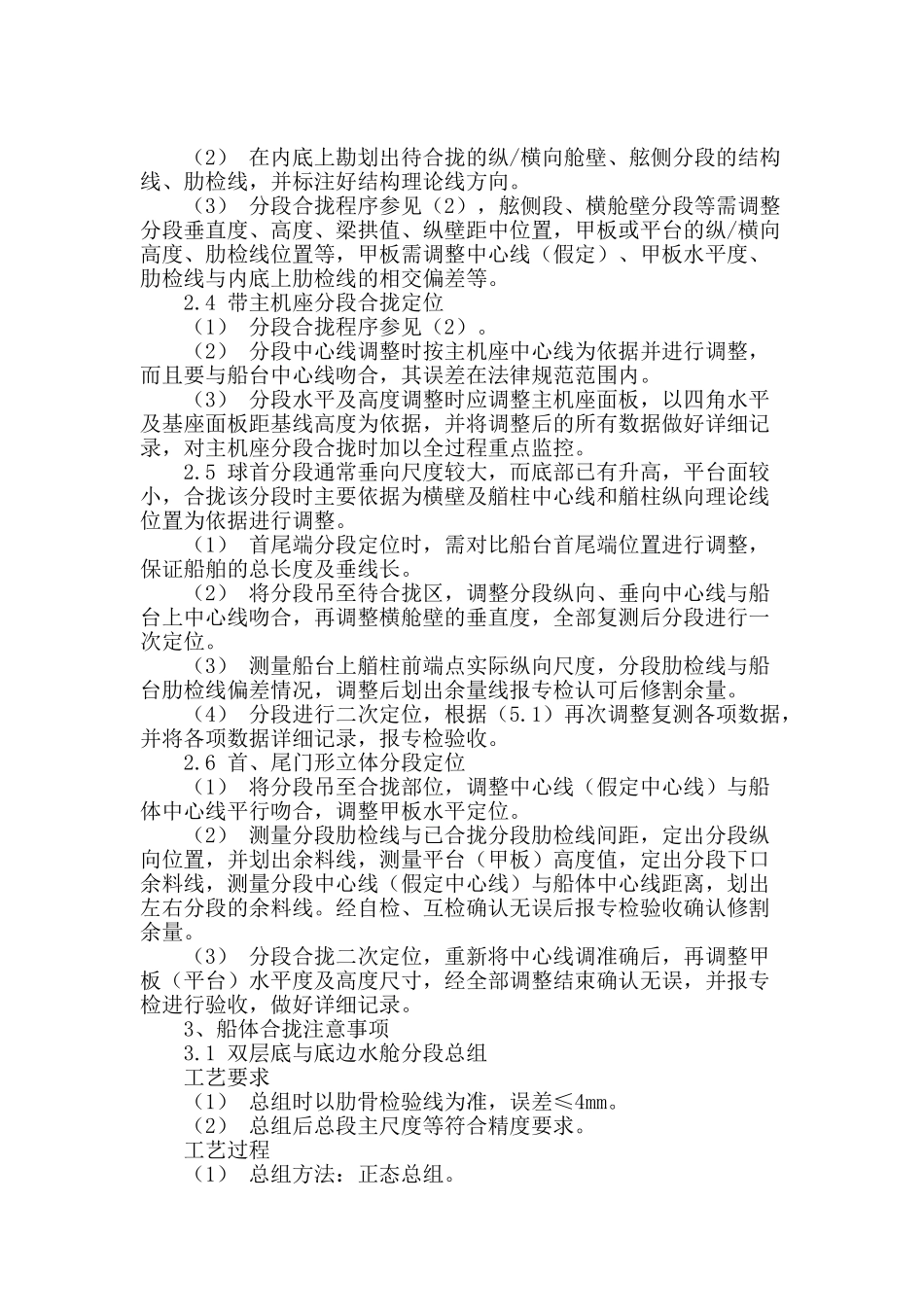

2、船体分段合拢施工要领 2
1 标记 根据图纸在船台(坞)上勘划出待合拢船舶的船体中心线和数根平行中心线,假定中心线及各分段的肋骨检验线,大接缝端线、船底水平线、船的总长、型宽、两柱间水线分别用漆笔或洋冲在船台(坞)上及标杆(坞墩)上做好标记
2 货舱底部分段合拢定位 (1) 将分段吊至船台的合拢处,调整分段中心线与船台中心线(假定中心线)吻合;将分段置于垫墩上,然后调整分段水平度,使各误差在公差范围内,分段一次定位结束后,需将各项数据记录完整
(2) 按设计图纸规定的肋检线、半宽尺寸,测量分段接缝区的余量并勘测出余料线做好记录,测定各项数据经自检互检确认无误,并报专检确认后方可切割余量,并打好焊接坡口
(3) 将分段吊起重新调整分段的中心线、肋检线与船台上线条吻合,再调整分段水平及高度符合标准要求,检查其与已合拢的几个分段肋检线的间距,保证在公差范围内及龙骨变形情况,做好自检互检记录经专检确
