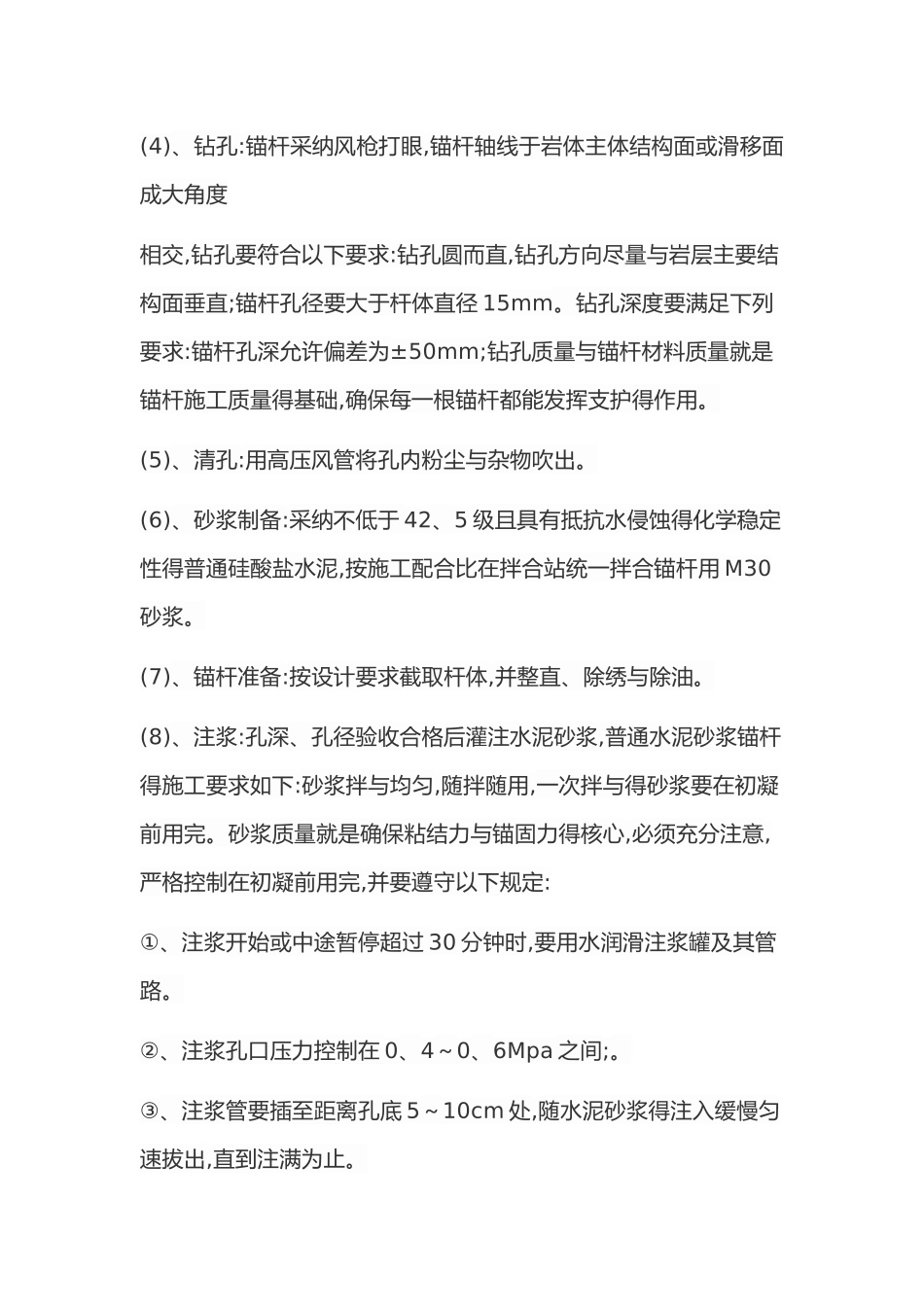

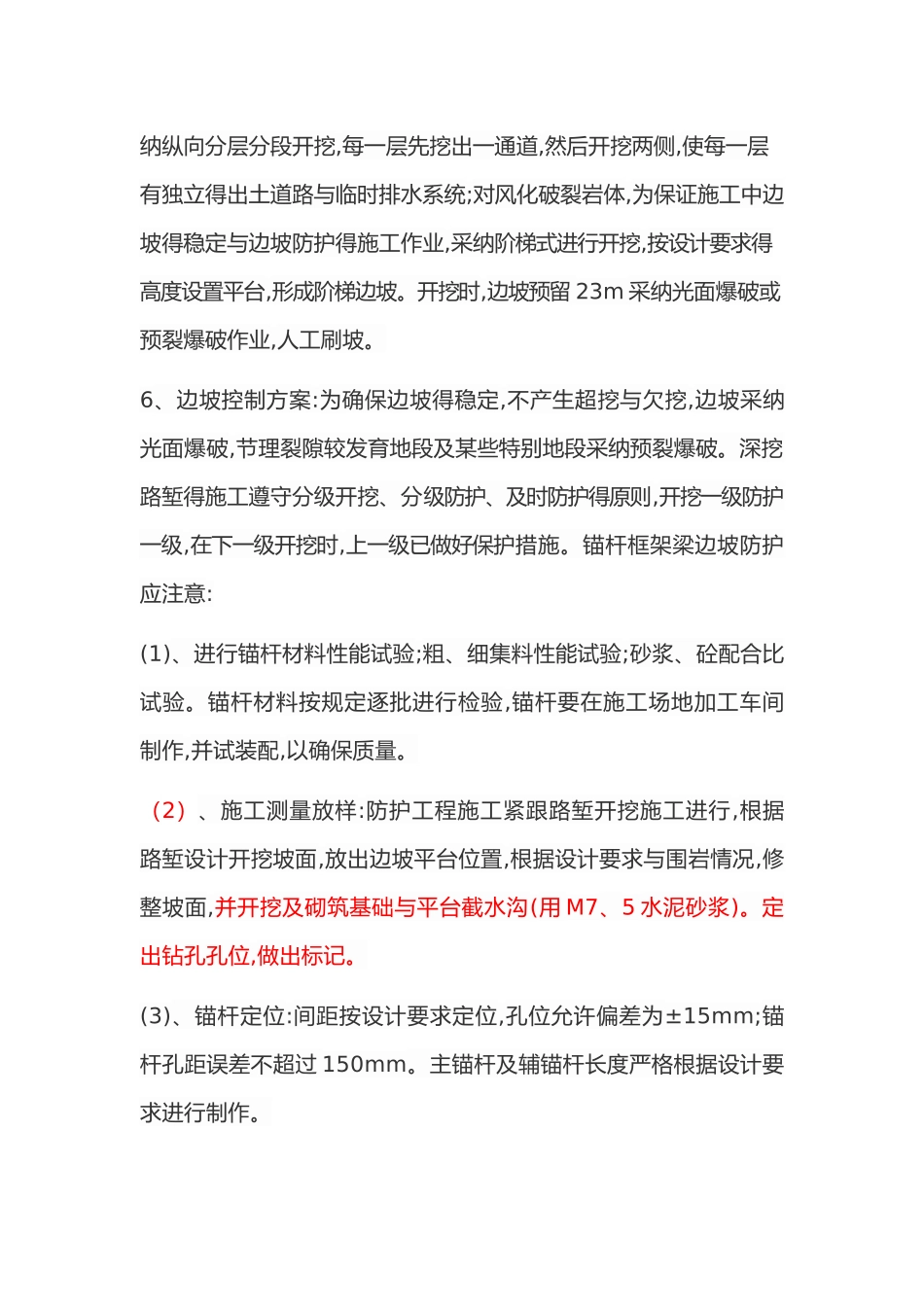

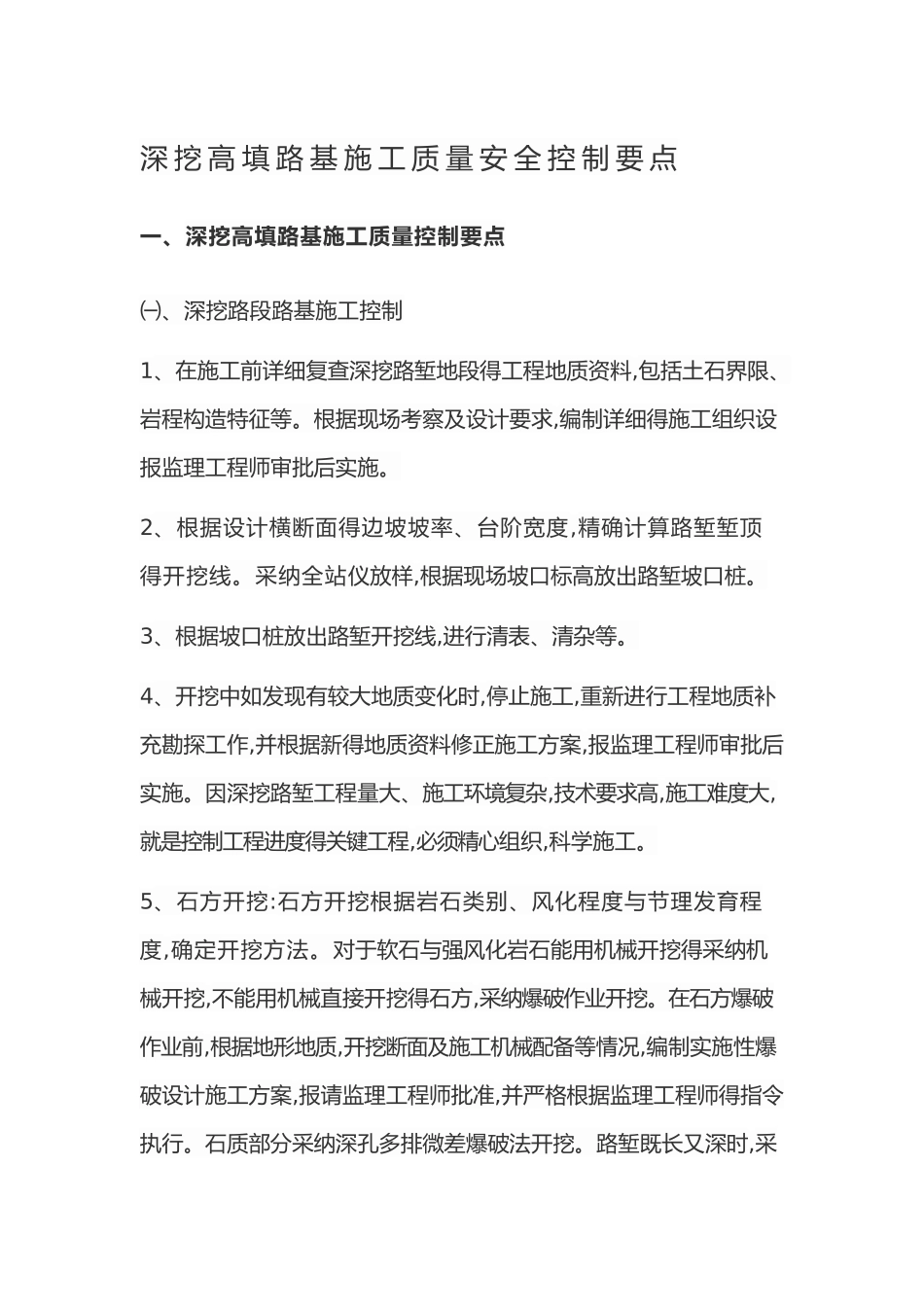

深 挖 高 填 路 基 施 工 质 量 安 全 控 制 要 点一、深挖高填路基施工质量控制要点㈠、深挖路段路基施工控制1、在施工前详细复查深挖路堑地段得工程地质资料,包括土石界限、岩程构造特征等。根据现场考察及设计要求,编制详细得施工组织设报监理工程师审批后实施。2、根据设计横断面得边坡坡率、台阶宽度,精确计算路堑堑顶得开挖线。采纳全站仪放样,根据现场坡口标高放出路堑坡口桩。3、根据坡口桩放出路堑开挖线,进行清表、清杂等。4、开挖中如发现有较大地质变化时,停止施工,重新进行工程地质补充勘探工作,并根据新得地质资料修正施工方案,报监理工程师审批后实施。因深挖路堑工程量大、施工环境复杂,技术要求高,施工难度大,就是控制工程进度得关键工程,必须精心组织,科学施工。5、石方开挖:石方开挖根据岩石类别、风化程度与节理发育程度,确定开挖方法。对于软石与强风化岩石能用机械开挖得采纳机械开挖,不能用机械直接开挖得石方,采纳爆破作业开挖。在石方爆破作业前,根据地形地质,开挖断面及施工机械配备等情况,编制实施性爆破设计施工方案,报请监理工程师批准,并严格根据监理工程师得指令执行。石质部分采纳深孔多排微差爆破法开挖。路堑既长又深时,采纳纵向分层分段开挖,每一层先挖出一通道,然后开挖两侧,使每一层有独立得出土道路与临时排水系统;对风化破裂岩体,为保证施工中边坡得稳定与边坡防护得施工作业,采纳阶梯式进行开挖,按设计要求得高度设置平台,形成阶梯边坡。开挖时,边坡预留 23m 采纳光面爆破或预裂爆破作业,人工刷坡。6、边坡控制方案:为确保边坡得稳定,不产生超挖与欠挖,边坡采纳光面爆破,节理裂隙较发育地段及某些特别地段采纳预裂爆破。深挖路堑得施工遵守分级开挖、分级防护、及时防护得原则,开挖一级防护一级,在下一级开挖时,上一级已做好保护措施。锚杆框架梁边坡防护应注意:(1)、进行锚杆材料性能试验;粗、细集料性能试验;砂浆、砼配合比试验。锚杆材料按规定逐批进行检验,锚杆要在施工场地加工车间制作,并试装配,以确保质量。(2)、施工测量放样:防护工程施工紧跟路堑开挖施工进行,根据路堑设计开挖坡面,放出边坡平台位置,根据设计要求与围岩情况,修整坡面,并开挖及砌筑基础与平台截水沟(用 M7、5 水泥砂浆)。定出钻孔孔位,做出标记。(3)、锚杆定位:间距按设计要求定位,孔位允许偏差为±15mm;锚杆孔距误差不超过 150mm。主锚杆及辅锚杆长度严格根据设计要求进行制作。(4)、钻孔:锚杆采纳风枪打...
