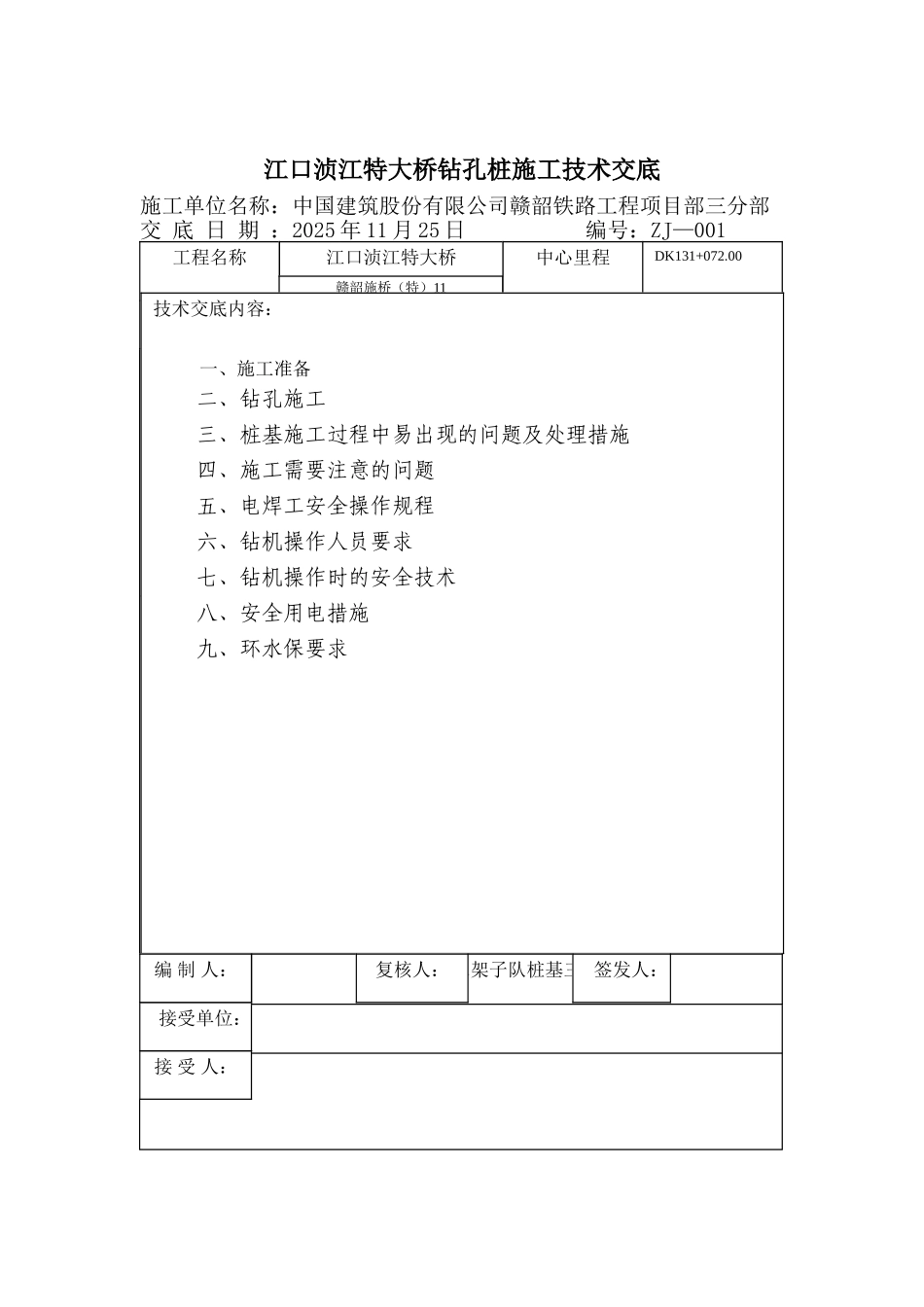

江口浈江特大桥钻孔桩施工技术交底施工单位名称:中国建筑股份有限公司赣韶铁路工程项目部三分部交 底 日 期 :2025 年 11 月 25 日 编号:ZJ—001技术交底 DK125+438
920—DK126+536
520工程名称设计文件编号江口浈江特大桥中心里程DK131+072
00赣韶施桥(特)11赣韶施桥参 01施工部位钻孔桩技术交底内容:一、施工准备二、钻孔施工三、桩基施工过程中易出现的问题及处理措施四、施工需要注意的问题五、电焊工安全操作规程六、钻机操作人员要求七、钻机操作时的安全技术八、安全用电措施九、环水保要求接 受 人:接受单位:第二架子队桩基三班编 制 人:复核人:签发人:工程名称赣韶铁路 ZQ-2 标段单位工程江口浈江特大桥施工部位钻孔桩交底日期2025

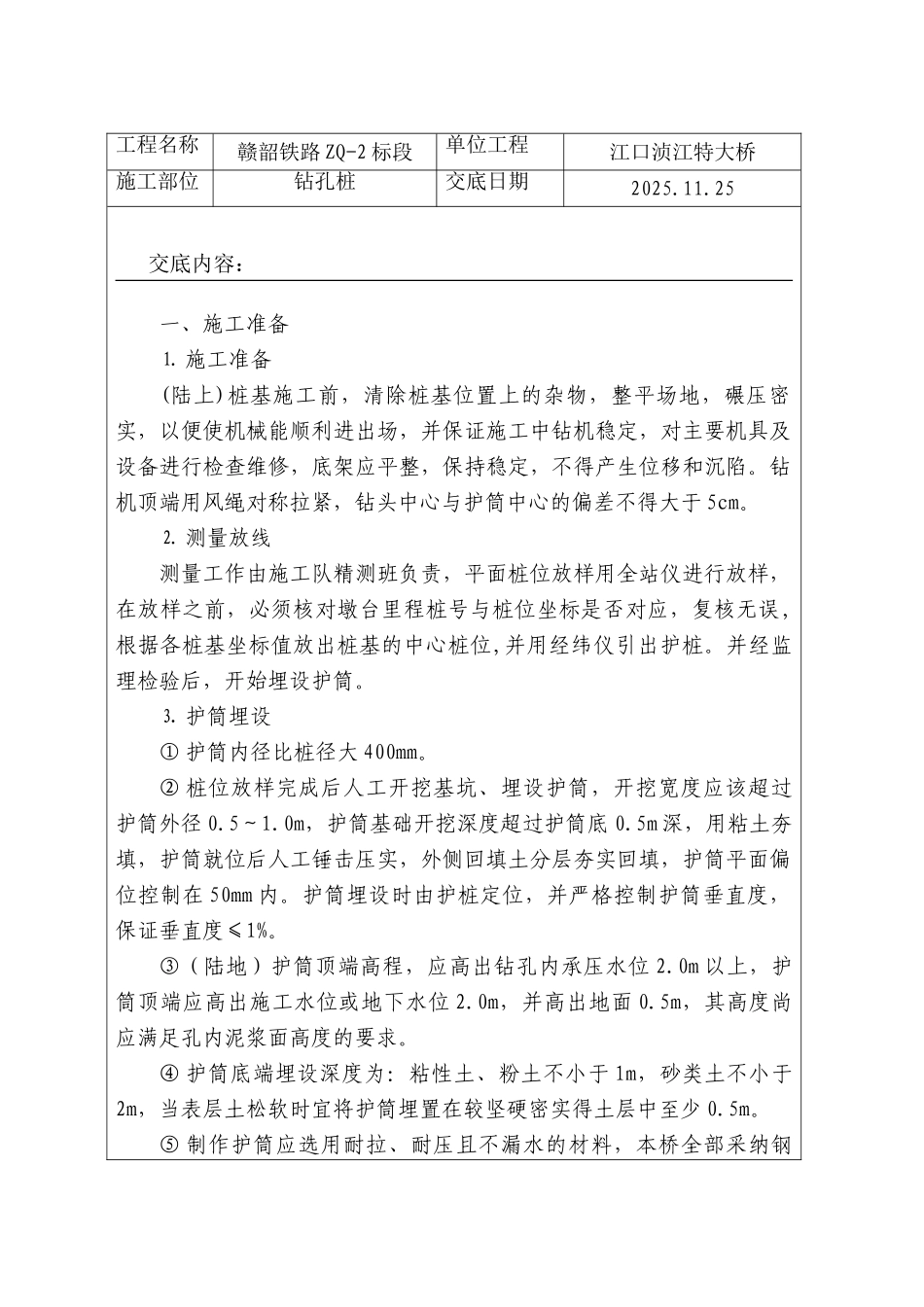

25交底内容:一、施工准备⒈ 施工准备(陆上)桩基施工前,清除桩基位置上的杂物,整平场地,碾压密实,以便使机械能顺利进出场,并保证施工中钻机稳定,对主要机具及设备进行检查维修,底架应平整,保持稳定,不得产生位移和沉陷
钻机顶端用风绳对称拉紧,钻头中心与护筒中心的偏差不得大于 5cm
⒉ 测量放线测量工作由施工队精测班负责,平面桩位放样用全站仪进行放样,在放样之前,必须核对墩台里程桩号与桩位坐标是否对应,复核无误,根据各桩基坐标值放出桩基的中心桩位,并用经纬仪引出护桩
并经监理检验后,开始埋设护筒
⒊ 护筒埋设① 护筒内径比桩径大 400mm
② 桩位放样完成后人工开挖基坑、埋设护筒,开挖宽度应该超过护筒外径 0
0m,护筒基础开挖深度超过护筒底 0
5m 深,用粘土夯填,护筒就位后人工锤击压实,外侧回填土分层夯实回填,护筒平面偏位控制在 50mm 内
护筒埋设时由护桩定位,并严格控制护筒垂直度,保证垂直度≤1%
③(陆地)护筒顶端高程,应高出钻孔内承压水位 2
0m 以上,护筒顶端应高
