现浇混凝土工程技术交底

现浇混凝土工程技术交底_第1页
1/4
现浇混凝土工程技术交底_第2页
2/4
现浇混凝土工程技术交底_第3页
3/4

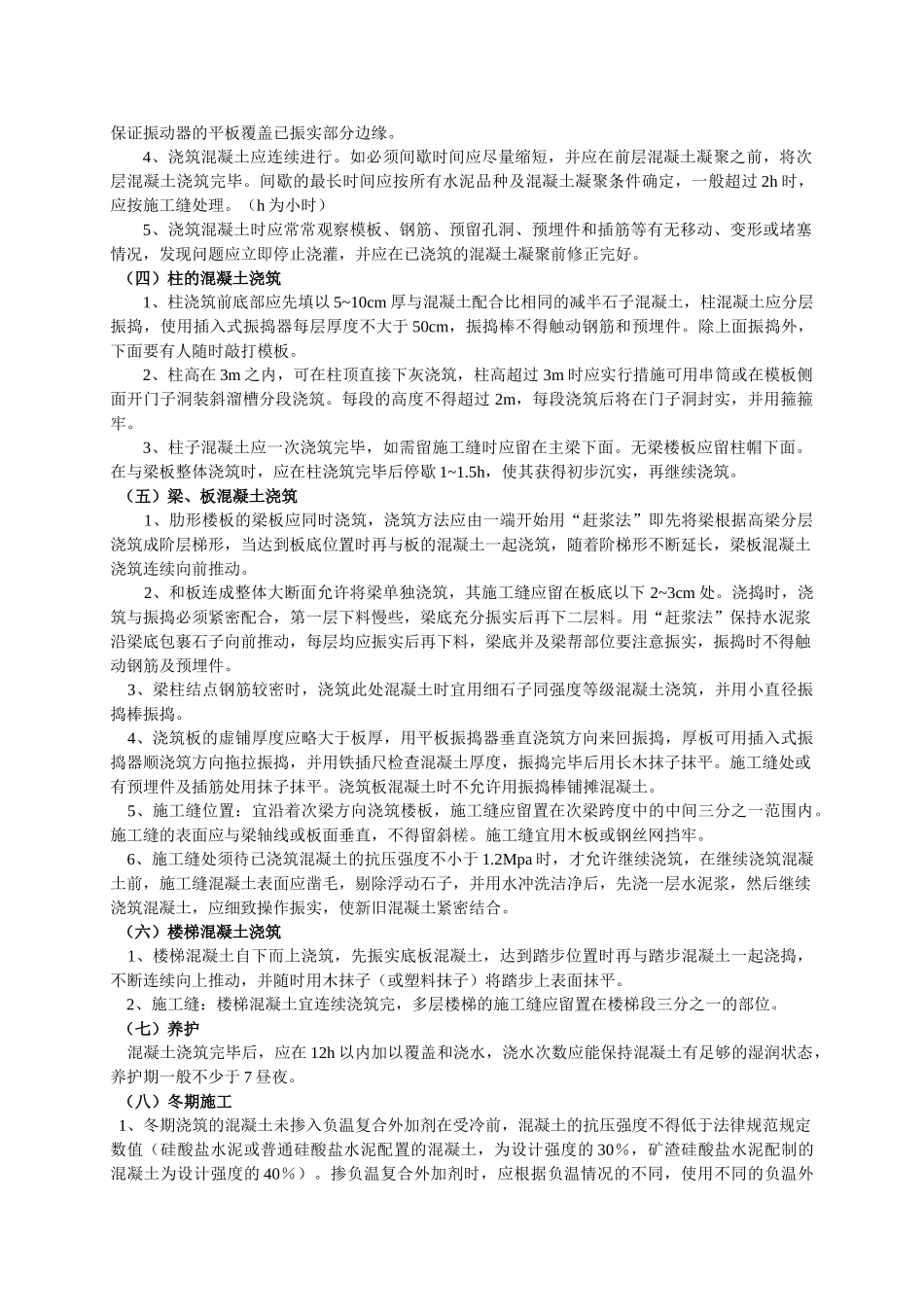

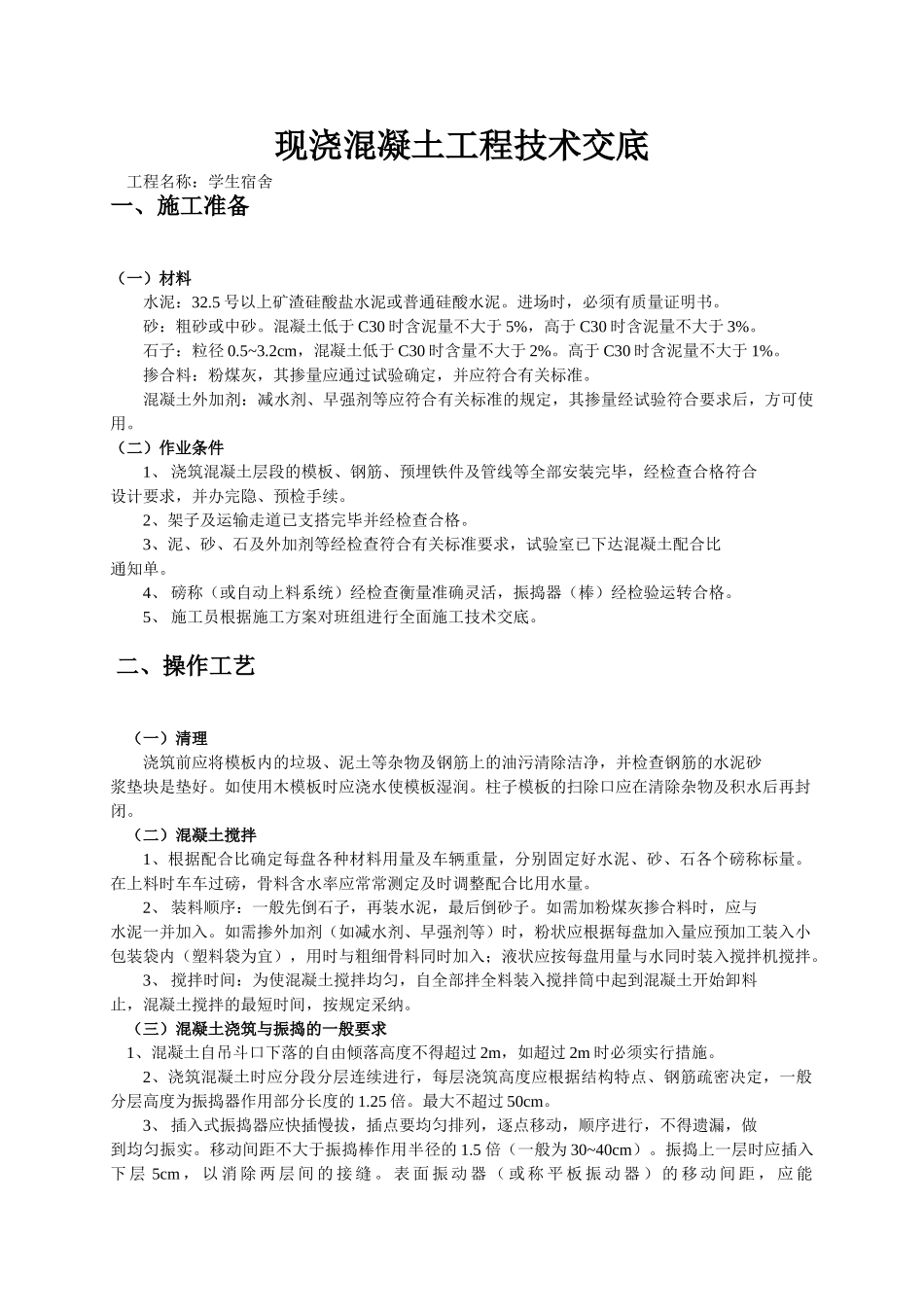

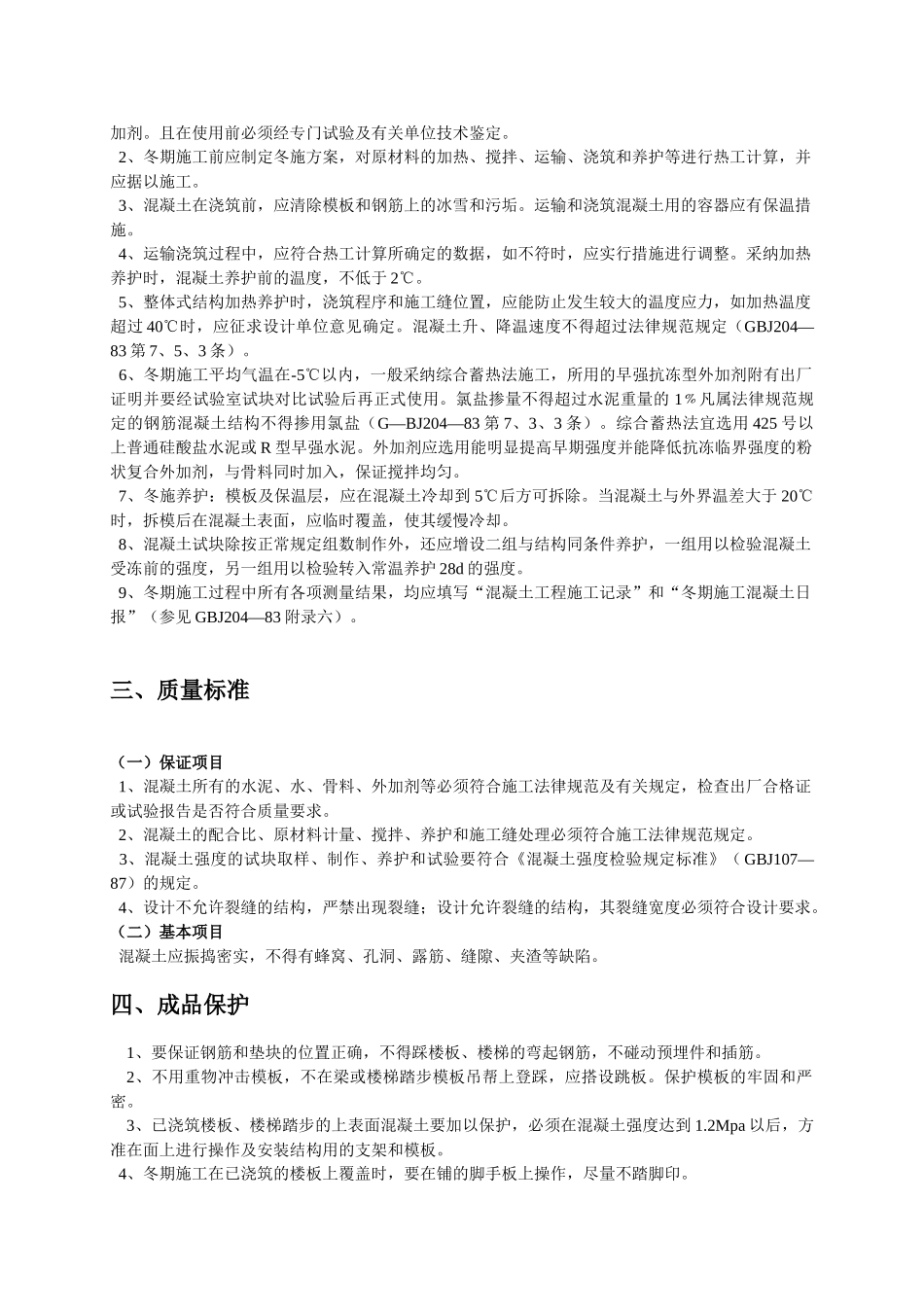

现浇混凝土工程技术交底工程名称:学生宿舍一、施工准备(一)材料水泥:32.5 号以上矿渣硅酸盐水泥或普通硅酸水泥。进场时,必须有质量证明书。砂:粗砂或中砂。混凝土低于 C30 时含泥量不大于 5%,高于 C30 时含泥量不大于 3%。 石子:粒径 0.5~3.2cm,混凝土低于 C30 时含量不大于 2%。高于 C30 时含泥量不大于 1%。掺合料:粉煤灰,其掺量应通过试验确定,并应符合有关标准。混凝土外加剂:减水剂、早强剂等应符合有关标准的规定,其掺量经试验符合要求后,方可使用。(二)作业条件1、 浇筑混凝土层段的模板、钢筋、预埋铁件及管线等全部安装完毕,经检查合格符合设计要求,并办完隐、预检手续。2、架子及运输走道已支搭完毕并经检查合格。3、泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。4、 磅称(或自动上料系统)经检查衡量准确灵活,振捣器(棒)经检验运转合格。5、 施工员根据施工方案对班组进行全面施工技术交底。 二、操作工艺(一)清理浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是垫好。如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。(二)混凝土搅拌1、根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅称标量。在上料时车车过磅,骨料含水率应常常测定及时调整配合比用水量。2、 装料顺序:一般先倒石子,再装水泥,最后倒砂子。如需加粉煤灰掺合料时,应与水泥一并加入。如需掺外加剂(如减水剂、早强剂等)时,粉状应根据每盘加入量应预加工装入小包装袋内(塑料袋为宜),用时与粗细骨料同时加入;液状应按每盘用量与水同时装入搅拌机搅拌。3、 搅拌时间:为使混凝土搅拌均匀,自全部拌全料装入搅拌筒中起到混凝土开始卸料止,混凝土搅拌的最短时间,按规定采纳。(三)混凝土浇筑与振捣的一般要求 1、混凝土自吊斗口下落的自由倾落高度不得超过 2m,如超过 2m 时必须实行措施。2、浇筑混凝土时应分段分层连续进行,每层浇筑高度应根据结构特点、钢筋疏密决定,一般分层高度为振捣器作用部分长度的 1.25 倍。最大不超过 50cm。3、 插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣棒作用半径的 1.5 倍(一般为 30~40cm)。振捣上一层时应插入下 层 5cm , 以 消 除 两 层 间 的 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现浇混凝土工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
