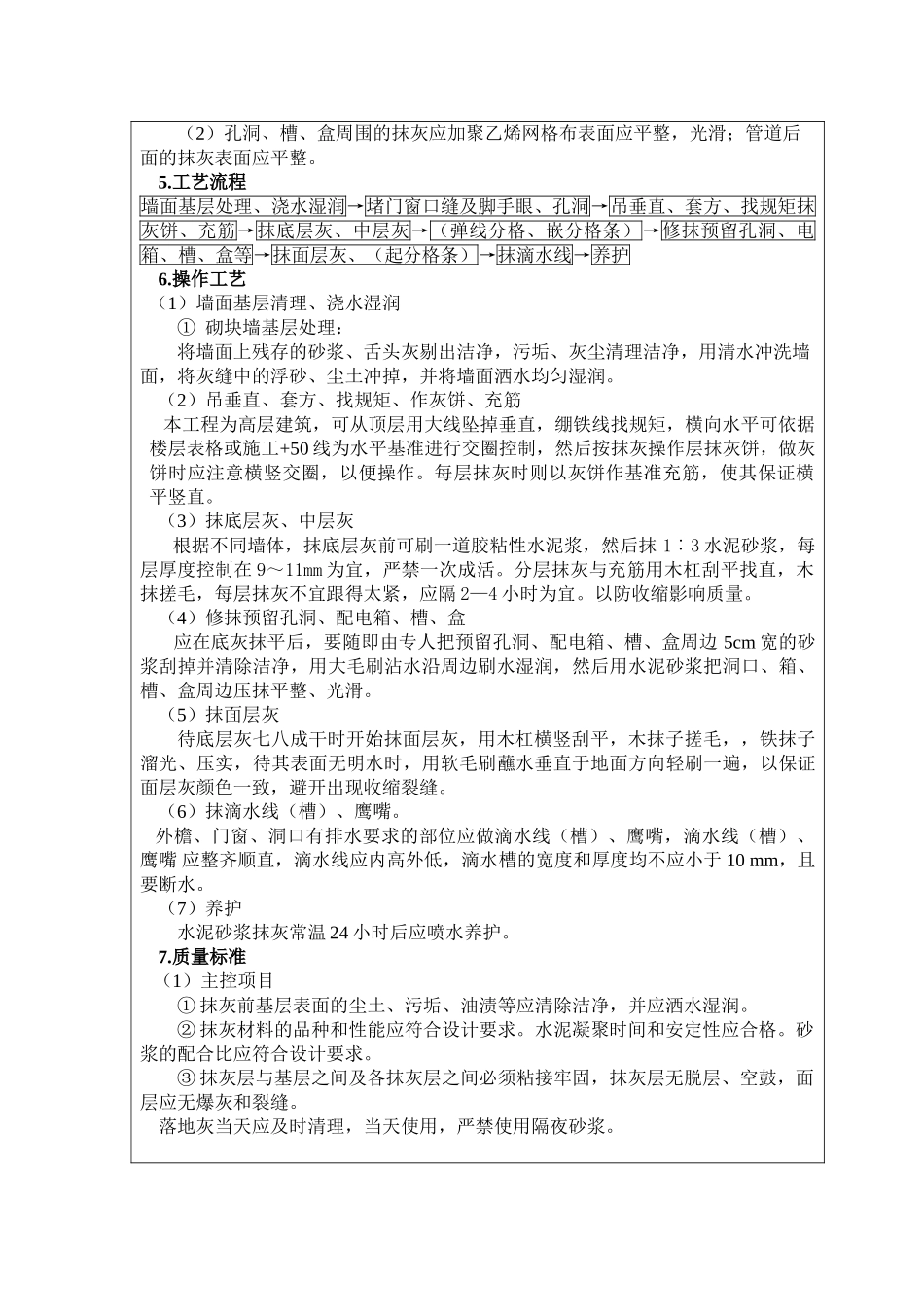

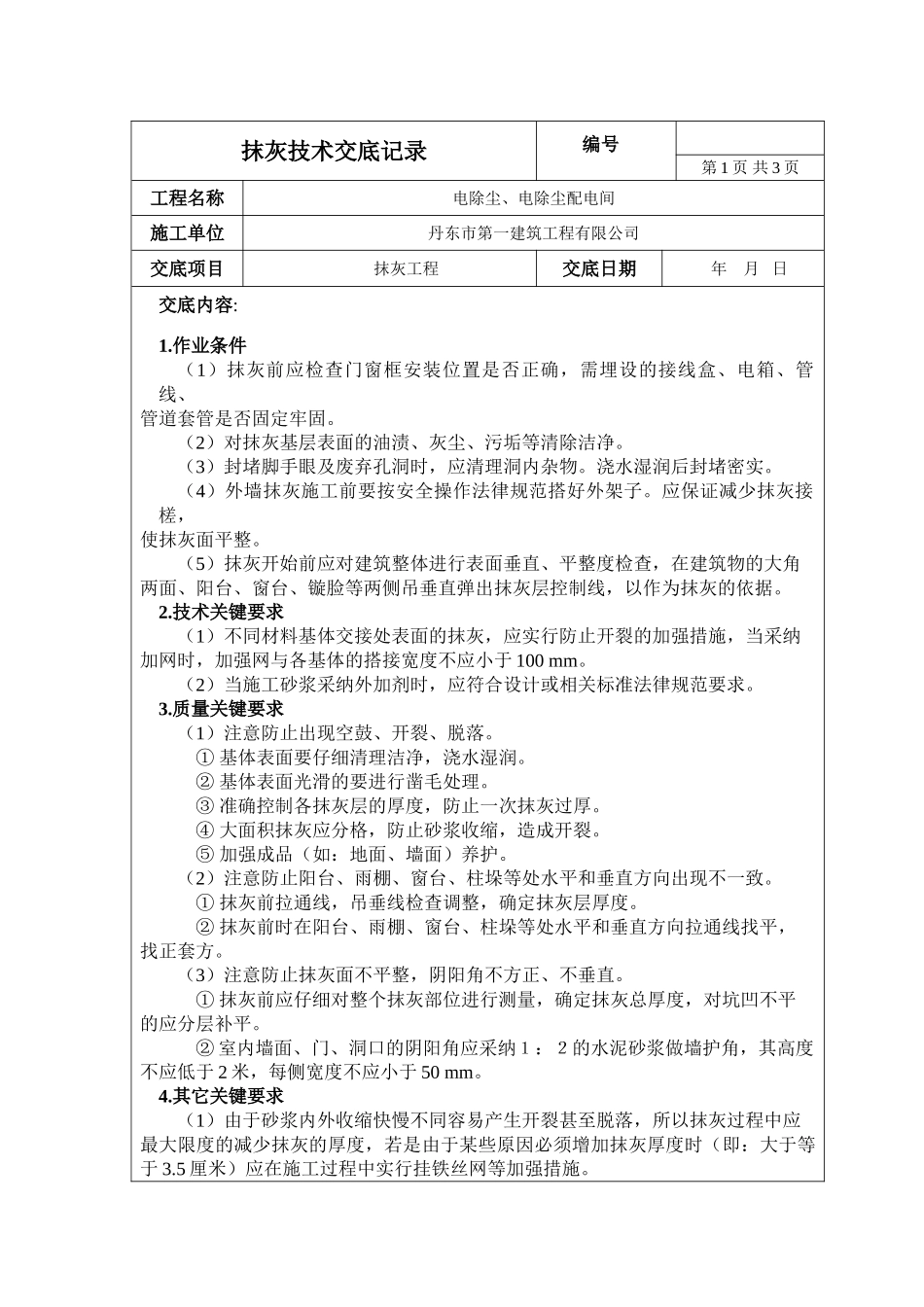

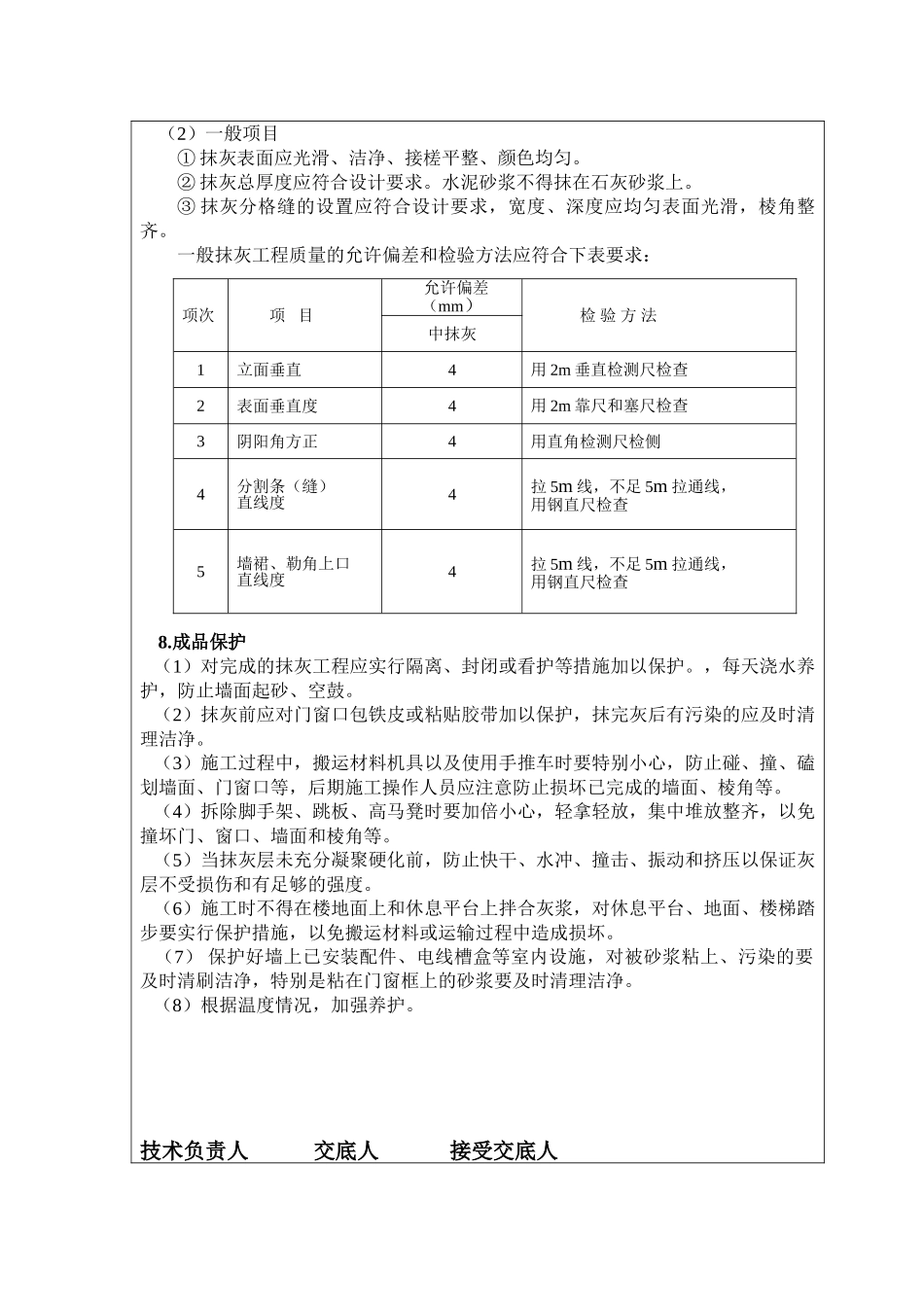

抹灰技术交底记录编号第 1 页 共 3 页工程名称电除尘、电除尘配电间施工单位丹东市第一建筑工程有限公司交底项目抹灰工程交底日期 年 月 日交底内容:1.作业条件(1)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。(2)对抹灰基层表面的油渍、灰尘、污垢等清除洁净。(3)封堵脚手眼及废弃孔洞时,应清理洞内杂物。浇水湿润后封堵密实。(4)外墙抹灰施工前要按安全操作法律规范搭好外架子。应保证减少抹灰接槎,使抹灰面平整。(5)抹灰开始前应对建筑整体进行表面垂直、平整度检查,在建筑物的大角两面、阳台、窗台、镟脸等两侧吊垂直弹出抹灰层控制线,以作为抹灰的依据。2.技术关键要求(1)不同材料基体交接处表面的抹灰,应实行防止开裂的加强措施,当采纳加网时,加强网与各基体的搭接宽度不应小于 100 mm。(2)当施工砂浆采纳外加剂时,应符合设计或相关标准法律规范要求。3.质量关键要求(1)注意防止出现空鼓、开裂、脱落。① 基体表面要仔细清理洁净,浇水湿润。② 基体表面光滑的要进行凿毛处理。③ 准确控制各抹灰层的厚度,防止一次抹灰过厚。④ 大面积抹灰应分格,防止砂浆收缩,造成开裂。⑤ 加强成品(如:地面、墙面)养护。(2)注意防止阳台、雨棚、窗台、柱垛等处水平和垂直方向出现不一致。① 抹灰前拉通线,吊垂线检查调整,确定抹灰层厚度。② 抹灰前时在阳台、雨棚、窗台、柱垛等处水平和垂直方向拉通线找平,找正套方。(3)注意防止抹灰面不平整,阴阳角不方正、不垂直。① 抹灰前应仔细对整个抹灰部位进行测量,确定抹灰总厚度,对坑凹不平的应分层补平。② 室内墙面、门、洞口的阴阳角应采纳1:2的水泥砂浆做墙护角,其高度不应低于 2 米,每侧宽度不应小于 50 mm。4.其它关键要求(1)由于砂浆内外收缩快慢不同容易产生开裂甚至脱落,所以抹灰过程中应最大限度的减少抹灰的厚度,若是由于某些原因必须增加抹灰厚度时(即:大于等于 3.5 厘米)应在施工过程中实行挂铁丝网等加强措施。(2)孔洞、槽、盒周围的抹灰应加聚乙烯网格布表面应平整,光滑;管道后面的抹灰表面应平整。5.工艺流程墙面基层处理、浇水湿润→堵门窗口缝及脚手眼、孔洞→吊垂直、套方、找规矩抹灰饼、充筋→抹底层灰、中层灰→(弹线分格、嵌分格条)→修抹预留孔洞、电箱、槽、盒等→抹面层灰、(起分格条)→抹滴水线→养护6.操作工艺 (1)墙面基层清理、浇水湿润①...
