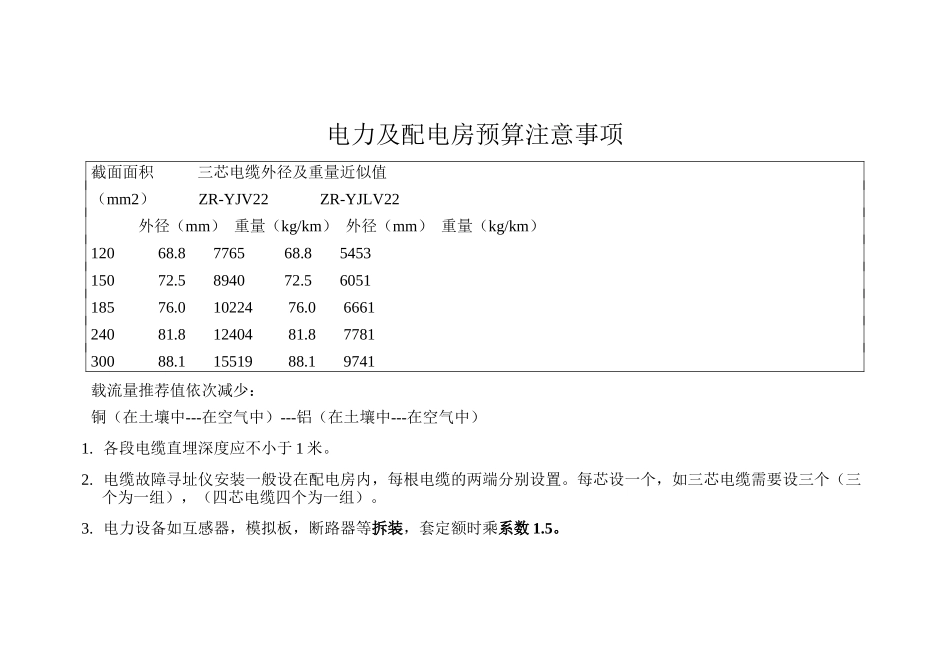

电力及配电房预算注意事项截面面积 三芯电缆外径及重量近似值 (mm2) ZR-YJV22 ZR-YJLV22 外径(mm) 重量(kg/km) 外径(mm) 重量(kg/km)120 68
8 7765 68
8 5453150 72
5 8940 72
5 6051185 76
0 10224 76
0 6661240 81
8 12404 81
8 7781300 88
1 15519 88
1 9741载流量推荐值依次减少:铜(在土壤中---在空气中)---铝(在土壤中---在空气中)1
各段电缆直埋深度应不小于 1 米
电缆故障寻址仪安装一般设在配电房内,每根电缆的两端分别设置

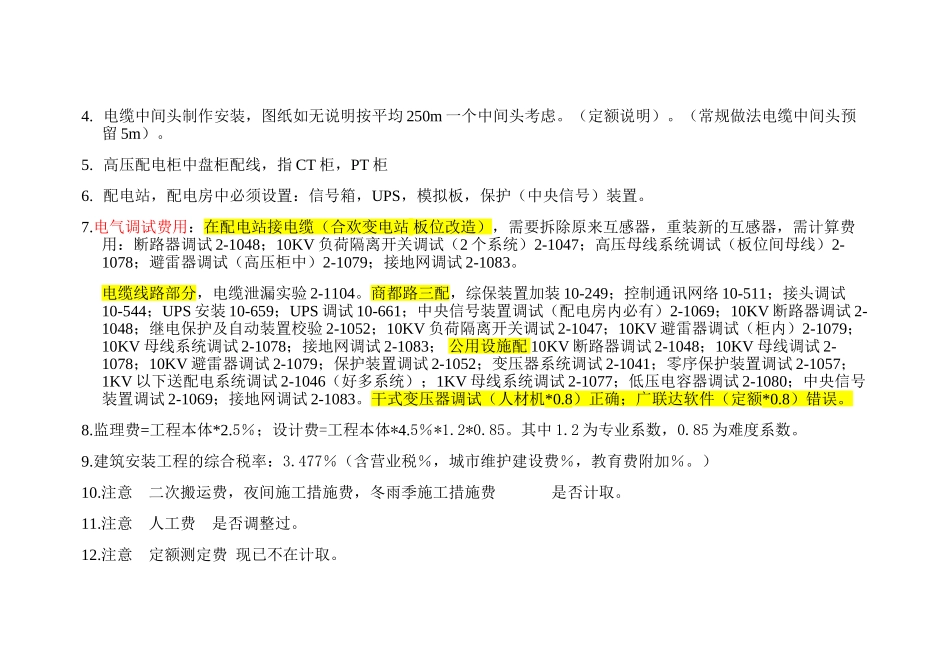

每芯设一个,如三芯电缆需要设三个(三个为一组),(四芯电缆四个为一组)
电力设备如互感器,模拟板,断路器等拆装,套定额时乘系数 1
电缆中间头制作安装,图纸如无说明按平均 250m 一个中间头考虑
(定额说明)
(常规做法电缆中间头预留 5m)
高压配电柜中盘柜配线,指 CT 柜,PT 柜6
配电站,配电房中必须设置:信号箱,UPS,模拟板,保护(中央信号)装置
电气调试费用:在配电站接电缆(合欢变电站 板位改造),需要拆除原来互感器,重装新的互感器,需计算费用:断路器调试 2-1048;10KV 负荷隔离开关调试(2 个系统)2-1047;高压母线系统调试(板位间母线)2-1078;避雷器调试(高压柜中)2-1079;接地网调试 2-1083
电缆线路部分,电缆泄漏实验 2-1104

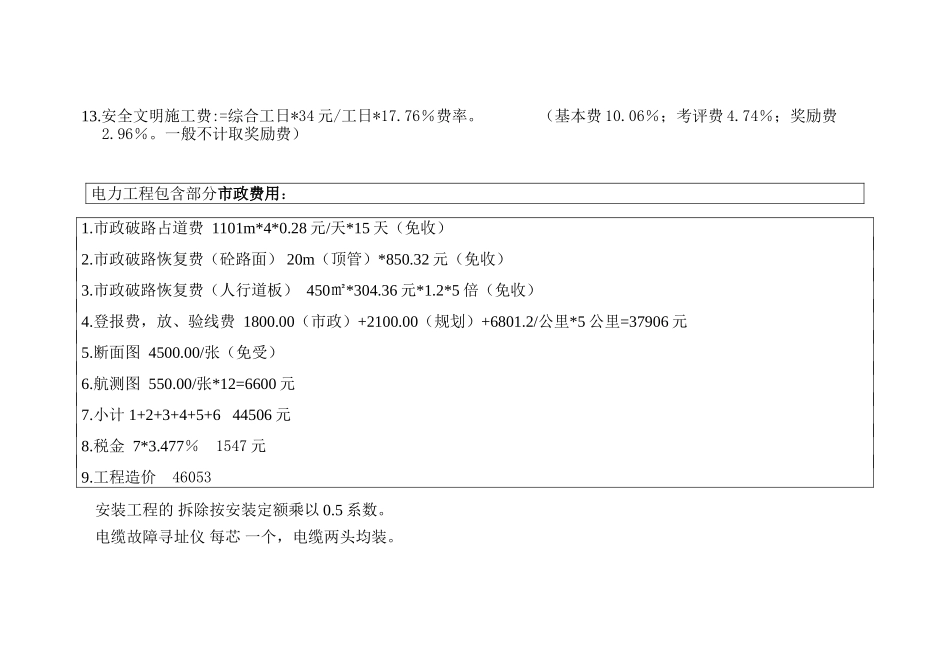

商都路三配,综保装置加装 10-249;控制通讯网络 10-511;接头调试10-544;UPS 安装 10-659;UPS 调试 10-661;中央信号装置调试(配电房内必有)2-1069;10KV 断路器调试 2-1048;继电保护及自动装置校验 2-1052;10KV
