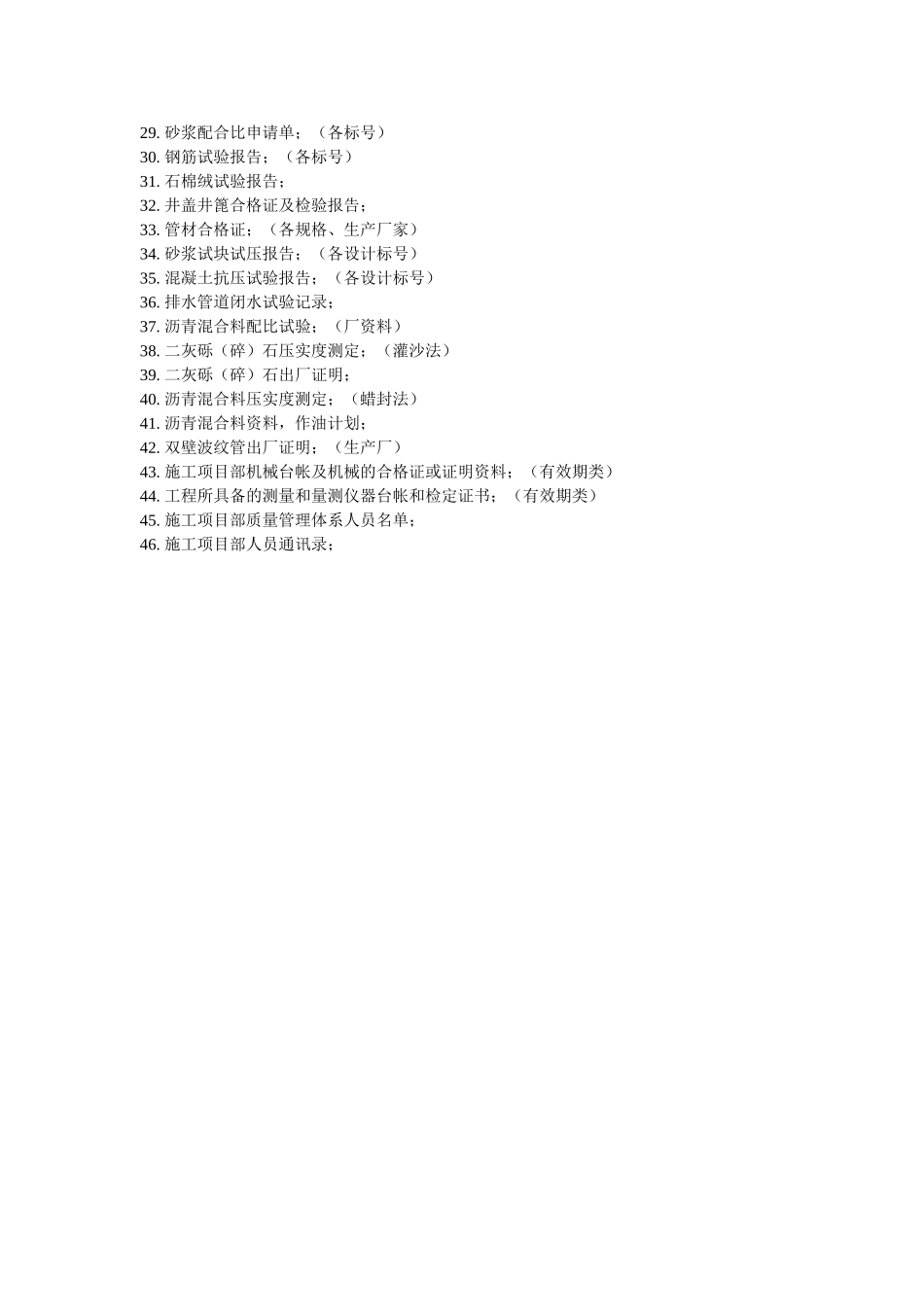

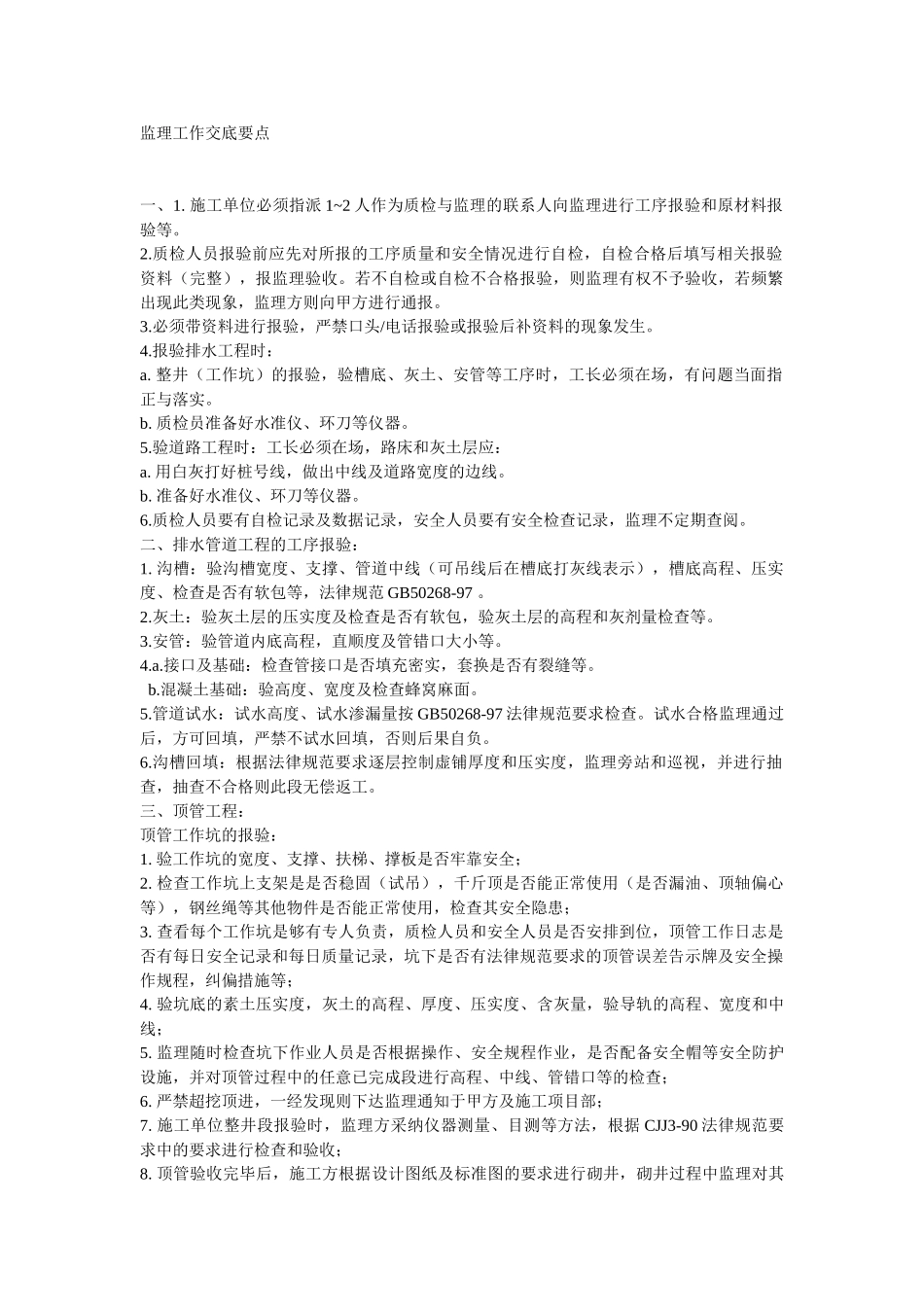

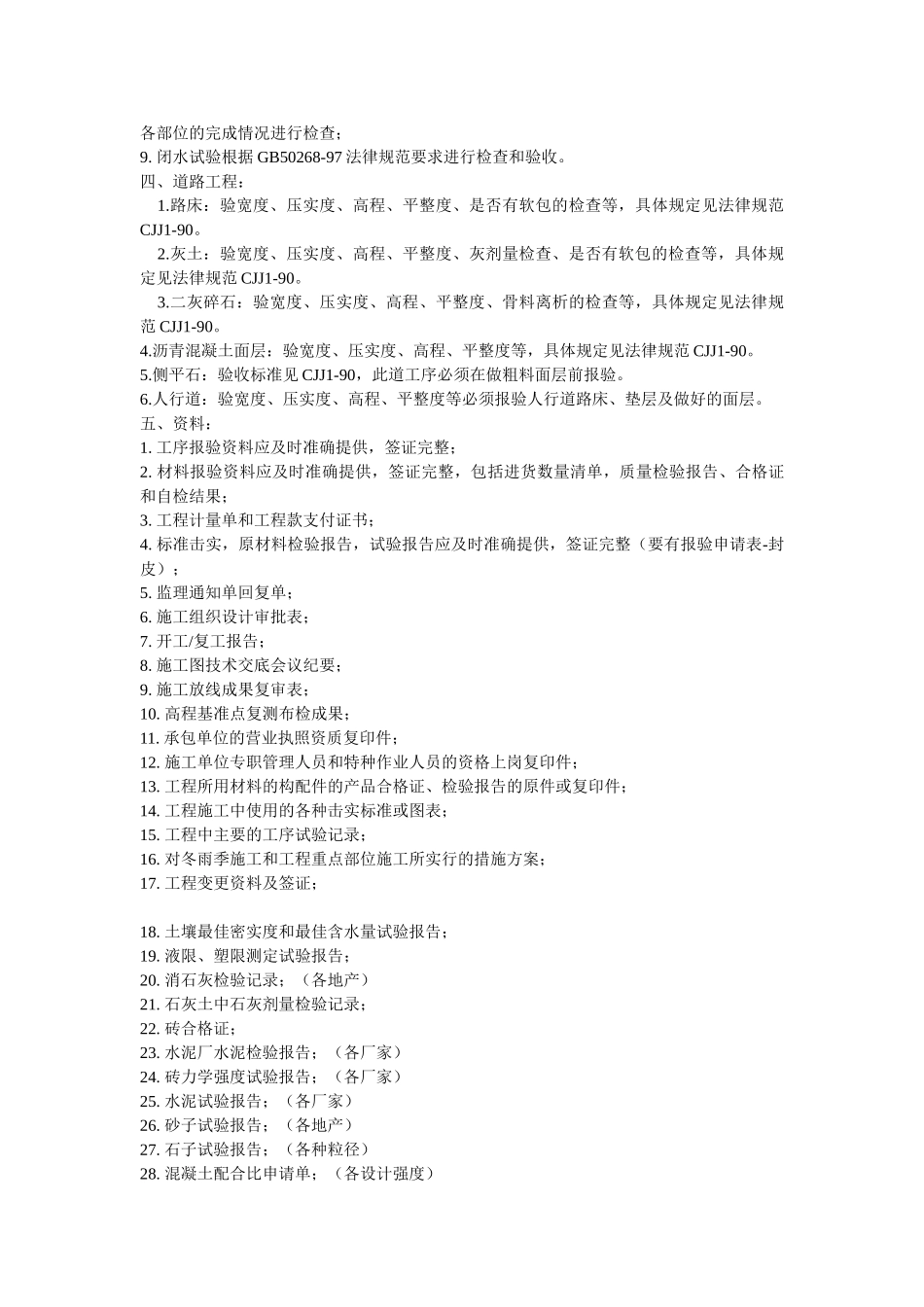

监理工作交底要点 一、1. 施工单位必须指派 1~2 人作为质检与监理的联系人向监理进行工序报验和原材料报验等。2.质检人员报验前应先对所报的工序质量和安全情况进行自检,自检合格后填写相关报验资料(完整),报监理验收。若不自检或自检不合格报验,则监理有权不予验收,若频繁出现此类现象,监理方则向甲方进行通报。3.必须带资料进行报验,严禁口头/电话报验或报验后补资料的现象发生。4.报验排水工程时:a. 整井(工作坑)的报验,验槽底、灰土、安管等工序时,工长必须在场,有问题当面指正与落实。b. 质检员准备好水准仪、环刀等仪器。5.验道路工程时:工长必须在场,路床和灰土层应:a. 用白灰打好桩号线,做出中线及道路宽度的边线。b. 准备好水准仪、环刀等仪器。6.质检人员要有自检记录及数据记录,安全人员要有安全检查记录,监理不定期查阅。二、排水管道工程的工序报验:1. 沟槽:验沟槽宽度、支撑、管道中线(可吊线后在槽底打灰线表示),槽底高程、压实度、检查是否有软包等,法律规范 GB50268-97 。2.灰土:验灰土层的压实度及检查是否有软包,验灰土层的高程和灰剂量检查等。3.安管:验管道内底高程,直顺度及管错口大小等。4.a.接口及基础:检查管接口是否填充密实,套换是否有裂缝等。 b.混凝土基础:验高度、宽度及检查蜂窝麻面。5.管道试水:试水高度、试水渗漏量按 GB50268-97 法律规范要求检查。试水合格监理通过后,方可回填,严禁不试水回填,否则后果自负。6.沟槽回填:根据法律规范要求逐层控制虚铺厚度和压实度,监理旁站和巡视,并进行抽查,抽查不合格则此段无偿返工。三、顶管工程:顶管工作坑的报验:1. 验工作坑的宽度、支撑、扶梯、撑板是否牢靠安全;2. 检查工作坑上支架是是否稳固(试吊),千斤顶是否能正常使用(是否漏油、顶轴偏心等),钢丝绳等其他物件是否能正常使用,检查其安全隐患;3. 查看每个工作坑是够有专人负责,质检人员和安全人员是否安排到位,顶管工作日志是否有每日安全记录和每日质量记录,坑下是否有法律规范要求的顶管误差告示牌及安全操作规程,纠偏措施等;4. 验坑底的素土压实度,灰土的高程、厚度、压实度、含灰量,验导轨的高程、宽度和中线;5. 监理随时检查坑下作业人员是否根据操作、安全规程作业,是否配备安全帽等安全防护设施,并对顶管过程中的任意已完成段进行高程、中线、管错口等的检查;6. 严禁超挖顶进,一经发现则下达监理通知于甲方及施工项...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

监理工作交底要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
