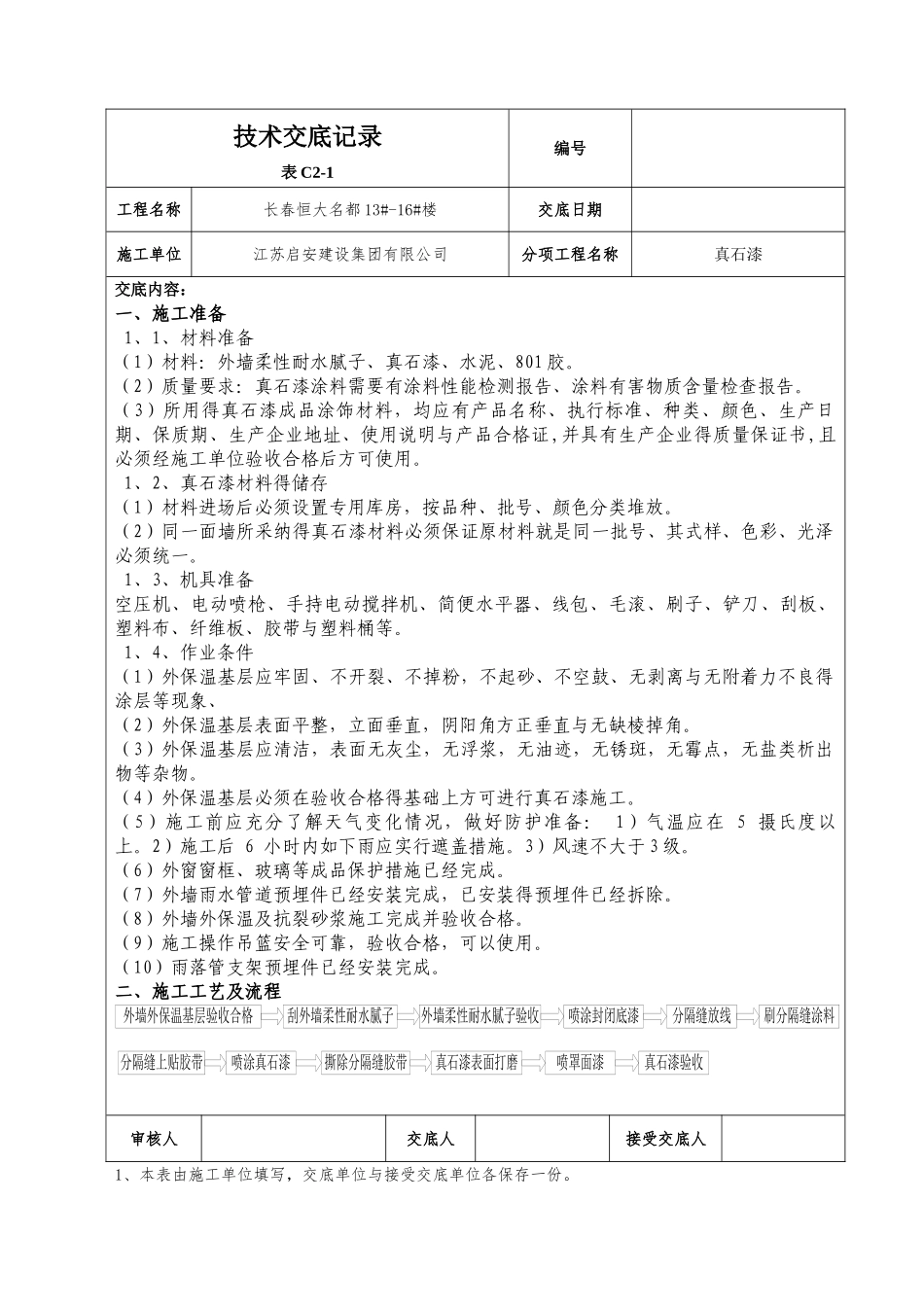

技术交底记录表 C2-1编号工程名称长春恒大名都 13#-16#楼交底日期施工单位江苏启安建设集团有限公司分项工程名称真石漆交底内容:一、施工准备 1、1、材料准备(1)材料:外墙柔性耐水腻子、真石漆、水泥、801 胶
(2)质量要求:真石漆涂料需要有涂料性能检测报告、涂料有害物质含量检查报告
(3)所用得真石漆成品涂饰材料,均应有产品名称、执行标准、种类、颜色、生产日期、保质期、生产企业地址、使用说明与产品合格证,并具有生产企业得质量保证书,且必须经施工单位验收合格后方可使用
1、2、真石漆材料得储存(1)材料进场后必须设置专用库房,按品种、批号、颜色分类堆放
(2)同一面墙所采纳得真石漆材料必须保证原材料就是同一批号、其式样、色彩、光泽必须统一
1、3、机具准备空压机、电动喷枪、手持电动搅拌机、简便水平器、线包、毛滚、刷子、铲刀、刮板、塑料布、纤维板、胶带与塑料桶等
1、4、作业条件(1)外保温基层应牢固、不开裂、不掉粉,不起砂、不空鼓、无剥离与无附着力不良得涂层等现象、(2)外保温基层表面平整,立面垂直,阴阳角方正垂直与无缺棱掉角
(3)外保温基层应清洁,表面无灰尘,无浮浆,无油迹,无锈斑,无霉点,无盐类析出物等杂物
(4)外保温基层必须在验收合格得基础上方可进行真石漆施工
(5)施工前应充分了解天气变化情况,做好防护准备: 1)气温应在 5 摄氏度以上
2)施工后 6 小时内如下雨应实行遮盖措施
3)风速不大于 3 级
(6)外窗窗框、玻璃等成品保护措施已经完成
(7)外墙雨水管道预埋件已经安装完成,已安装得预埋件已经拆除
(8)外墙外保温及抗裂砂浆施工完成并验收合格
(9)施工操作吊篮安全可靠,验收合格,可以使用
(10)雨落管支架预埋件已经安装完成
二、施工工艺及流程外墙外保温基层验收合格刮外墙柔性耐水腻子外墙柔性耐水腻子验收喷涂封闭底漆分隔缝放线刷分隔缝
