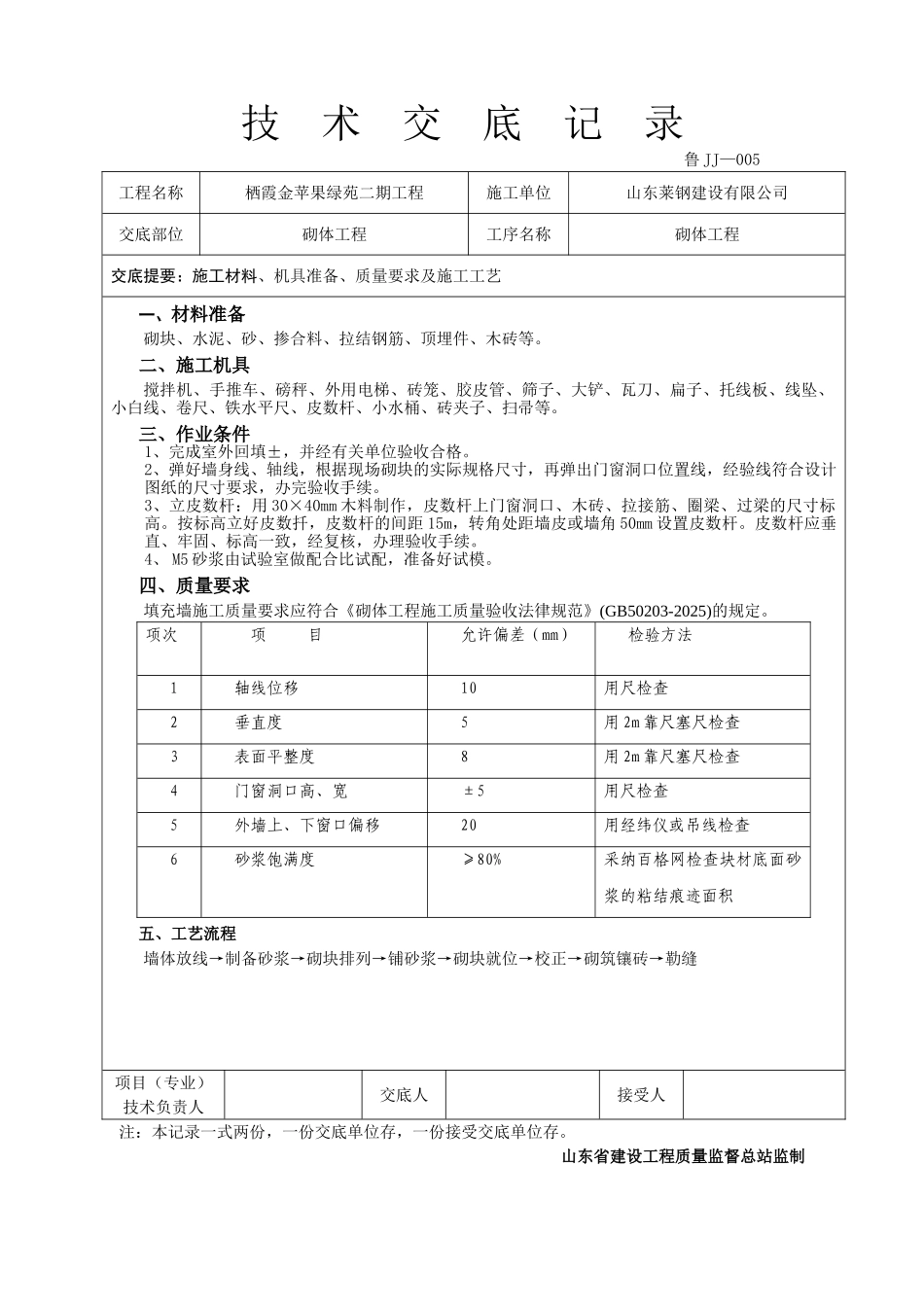

技 术 交 底 记 录 鲁 JJ—005 工程名称栖霞金苹果绿苑二期工程施工单位山东莱钢建设有限公司交底部位砌体工程工序名称砌体工程交底提要:施工材料、机具准备、质量要求及施工工艺一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等
二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
三、作业条件1、完成室外回填±,并经有关单位验收合格
2、弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续
3、立皮数杆:用 30×40mm 木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高
按标高立好皮数扦,皮数杆的间距 15m,转角处距墙皮或墙角 50mm 设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理验收手续
4、 M5 砂浆由试验室做配合比试配,准备好试模
四、质量要求填充墙施工质量要求应符合《砌体工程施工质量验收法律规范》(GB50203-2025)的规定
项次项 目允许偏差(mm)检验方法1轴线位移10用尺检查2垂直度5用 2m 靠尺塞尺检查3表面平整度8用 2m 靠尺塞尺检查4门窗洞口高、宽±5用尺检查5外墙上、下窗口偏移20用经纬仪或吊线检查6砂浆饱满度≥80%采纳百格网检查块材底面砂浆的粘结痕迹面积五、工艺流程墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存

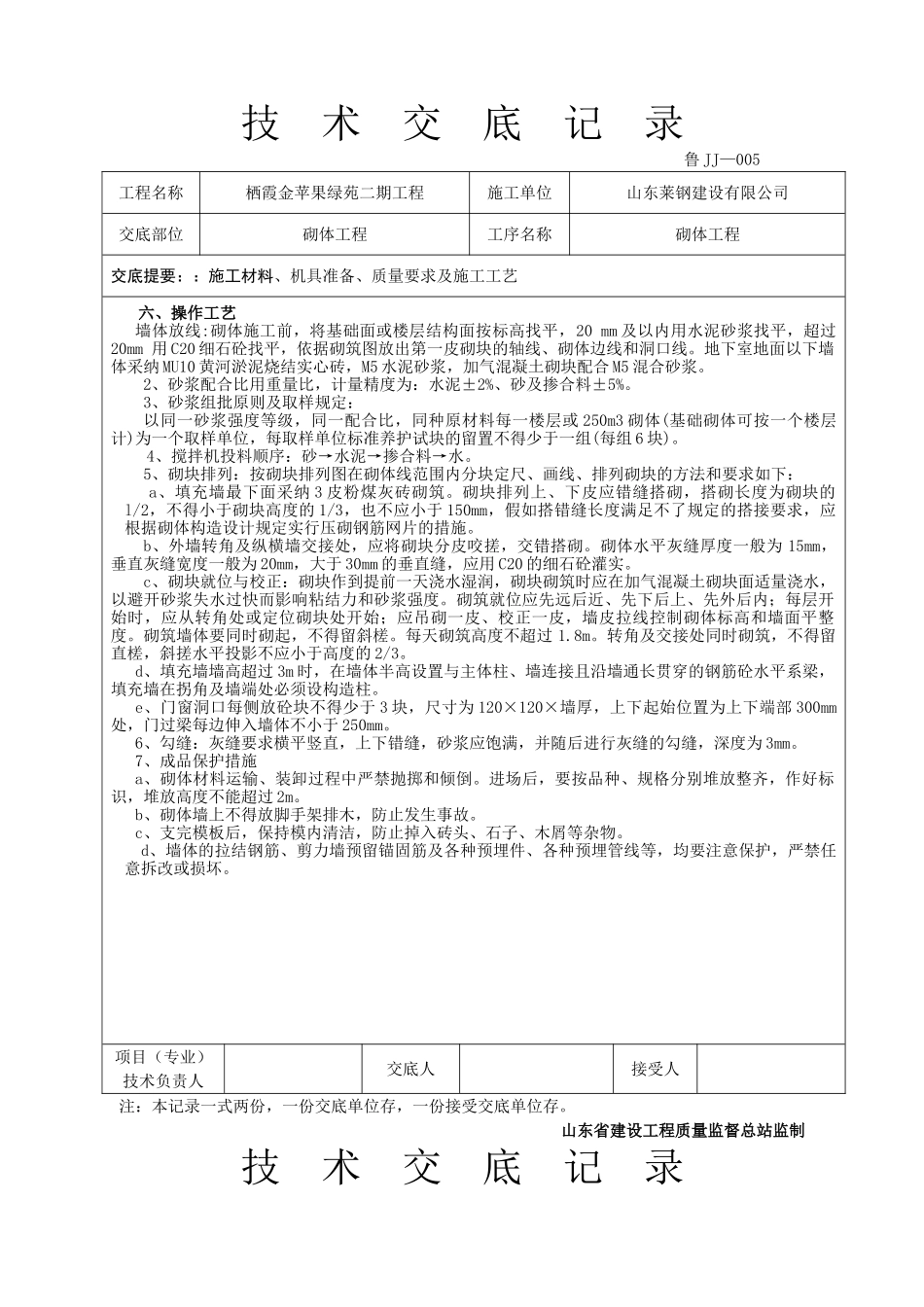

山东省建设工程质量监督总站监制技 术 交 底 记 录 鲁 JJ—005 工程名称栖霞金苹果绿苑二期工程施工单位山东莱钢建设有限公司交底部位砌体工程工序名称砌体工程交底提要::施工材料、机具准备、质量要求及施工工艺六、操作工艺
