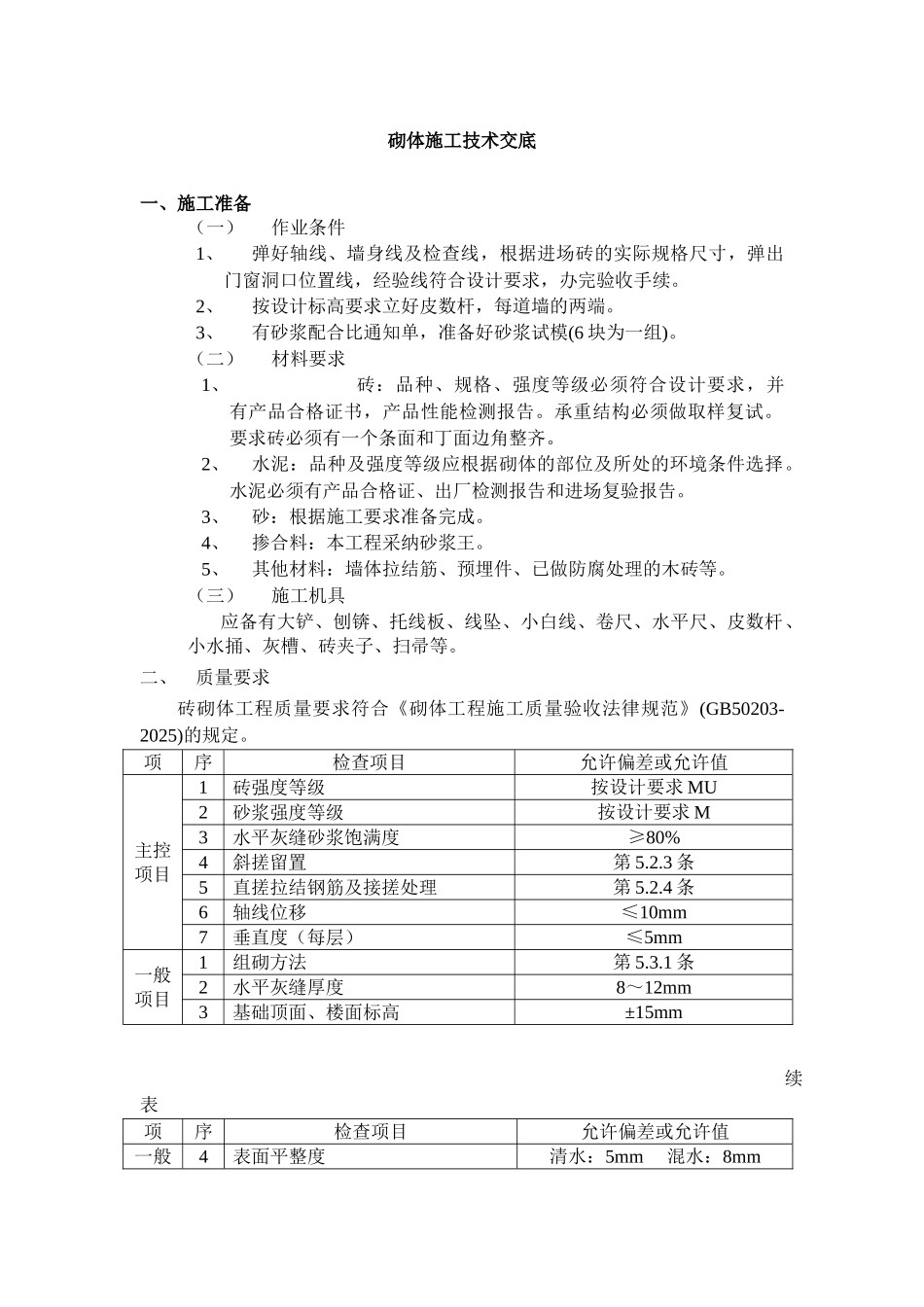

砌体施工技术交底一、施工准备(一)作业条件1、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续
2、按设计标高要求立好皮数杆,每道墙的两端
3、有砂浆配合比通知单,准备好砂浆试模(6 块为一组)
(二)材料要求1、砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告
承重结构必须做取样复试
要求砖必须有一个条面和丁面边角整齐
2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有产品合格证、出厂检测报告和进场复验报告
3、砂:根据施工要求准备完成
4、掺合料:本工程采纳砂浆王
5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等
(三)施工机具应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等

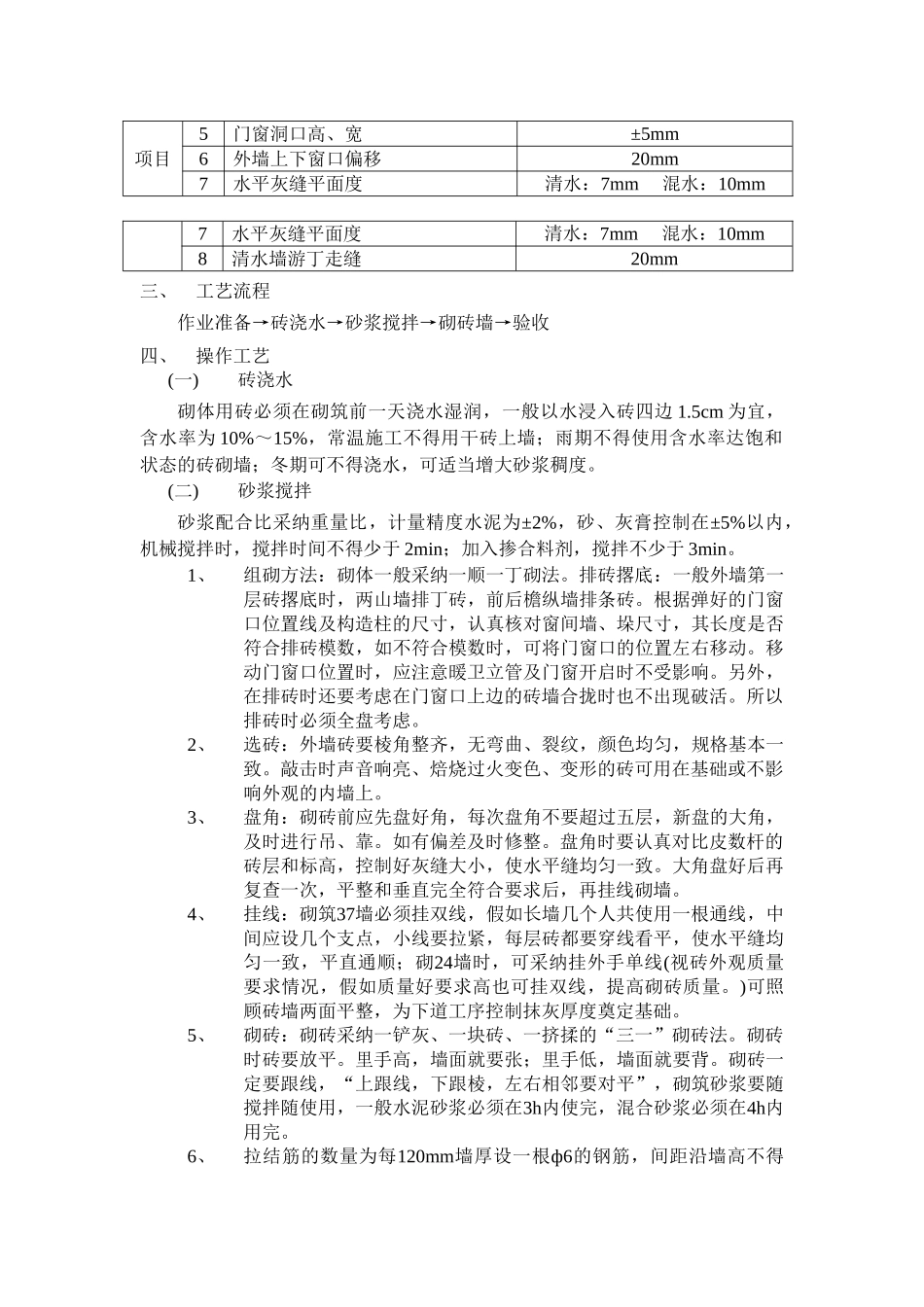

二、质量要求砖砌体工程质量要求符合《砌体工程施工质量验收法律规范》(GB50203-2025)的规定
项序检查项目允许偏差或允许值主控项目1砖强度等级按设计要求 MU2砂浆强度等级按设计要求 M3水平灰缝砂浆饱满度≥80%4斜搓留置第 5
3 条5直搓拉结钢筋及接搓处理第 5
4 条6轴线位移≤10mm7垂直度(每层)≤5mm一般项目1组砌方法第 5
1 条2水平灰缝厚度8~12mm3基础顶面、楼面标高±15mm续表项序检查项目允许偏差或允许值一般4表面平整度清水:5mm 混水:8mm项目5门窗洞口高、宽±5mm6外墙上下窗口偏移20mm7水平灰缝平面度清水:7mm 混水:10mm7水平灰缝平面度清水:7mm 混水:10mm8清水墙游丁走缝20mm三、工艺流程作业准备→砖浇水→砂浆搅拌→砌砖墙→验收四、操作工艺(一)砖浇水砌体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1
5cm 为宜,含水率为 10%~15%,常温施工不得用干
