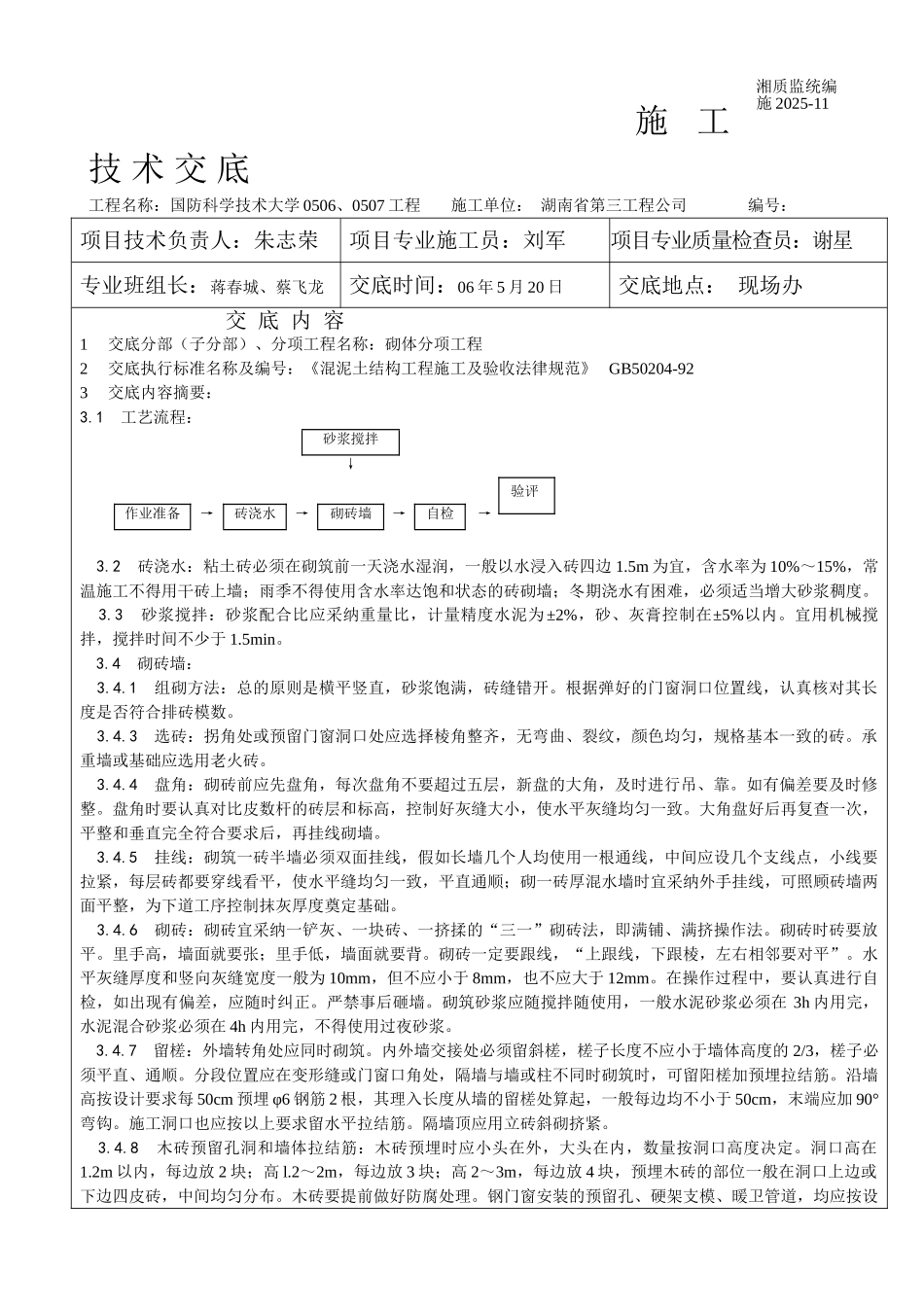

施 工 技 术 交 底工程名称:国防科学技术大学 0506、0507 工程 施工单位: 湖南省第三工程公司 编号:项目技术负责人:朱志荣项目专业施工员:刘军 项目专业质量检查员:谢星专业班组长:蒋春城、蔡飞龙 交底时间:06 年 5 月 20 日交底地点: 现场办 交 底 内 容1交底分部(子分部)、分项工程名称:砌体分项工程 2交底执行标准名称及编号:《混泥土结构工程施工及验收法律规范》 GB50204-92 3交底内容摘要:3
1 工艺流程:砂浆搅拌↓作业准备→砖浇水→砌砖墙→自检→ 3
2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1
5m 为宜,含水率为 10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度
3 砂浆搅拌:砂浆配合比应采纳重量比,计量精度水泥为 ±2%,砂、灰膏控制在±5%以内
宜用机械搅拌,搅拌时间不少于 1
4 砌砖墙: 3
1 组砌方法:总的原则是横平竖直,砂浆饱满,砖缝错开
根据弹好的门窗洞口位置线,认真核对其长度是否符合排砖模数
3 选砖:拐角处或预留门窗洞口处应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖
承重墙或基础应选用老火砖
4 盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠
如有偏差要及时修整
盘角时要认真对比皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致
大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙
