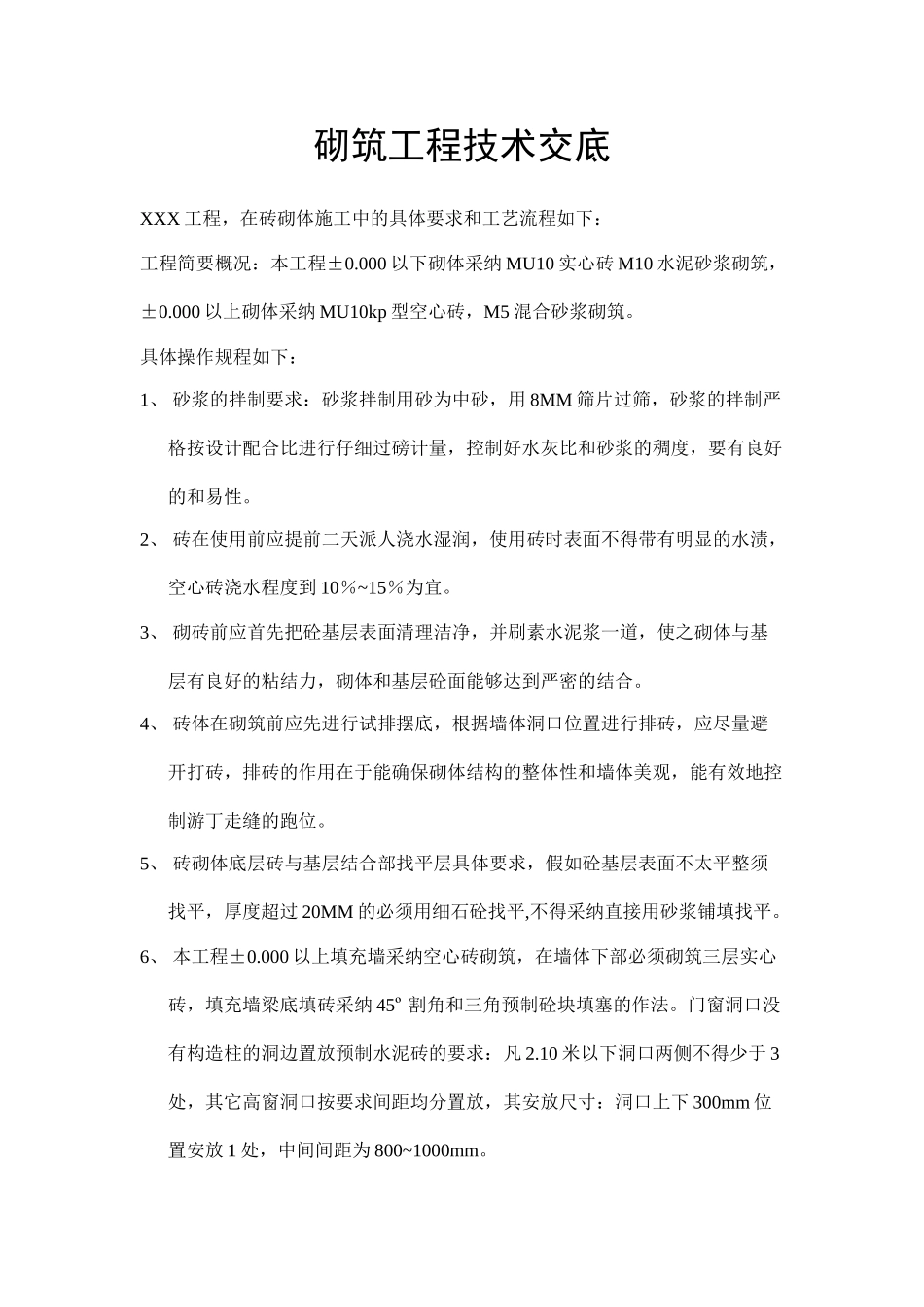

砌筑工程技术交底XXX 工程,在砖砌体施工中的具体要求和工艺流程如下:工程简要概况:本工程±0
000 以下砌体采纳 MU10 实心砖 M10 水泥砂浆砌筑,±0
000 以上砌体采纳 MU10kp 型空心砖,M5 混合砂浆砌筑
具体操作规程如下:1、 砂浆的拌制要求:砂浆拌制用砂为中砂,用 8MM 筛片过筛,砂浆的拌制严格按设计配合比进行仔细过磅计量,控制好水灰比和砂浆的稠度,要有良好的和易性
2、 砖在使用前应提前二天派人浇水湿润,使用砖时表面不得带有明显的水渍,空心砖浇水程度到 10%~15%为宜
3、 砌砖前应首先把砼基层表面清理洁净,并刷素水泥浆一道,使之砌体与基层有良好的粘结力,砌体和基层砼面能够达到严密的结合
4、 砖体在砌筑前应先进行试排摆底,根据墙体洞口位置进行排砖,应尽量避开打砖,排砖的作用在于能确保砌体结构的整体性和墙体美观,能有效地控制游丁走缝的跑位
5、 砖砌体底层砖与基层结合部找平层具体要求,假如砼基层表面不太平整须找平,厚度超过 20MM 的必须用细石砼找平,不得采纳直接用砂浆铺填找平
6、 本工程±0
000 以上填充墙采纳空心砖砌筑,在墙体下部必须砌筑三层实心砖,填充墙梁底填砖采纳 45º 割角和三角预制砼块填塞的作法
门窗洞口没有构造柱的洞边置放预制水泥砖的要求:凡 2
10 米以下洞口两侧不得少于 3处,其它高窗洞口按要求间距均分置放,其安放尺寸:洞口上下 300mm 位置安放 1 处,中间间距为 800~1000mm
7、 砖砌体工程在砌砖之前应先立皮数杆,皮数杆放置必须稳定垂直,核准皮数杆与柱面标高水平线对齐
操作时严格按皮数杆所示砖层数及门窗洞口过梁位置标高进行砌筑,控制好水平灰缝厚度
8、 砖砌体宜采纳“三一”砌砖法,即:一铲灰,一块砖,一揉压的砌筑法,严禁采纳灌浆砌筑法,不允许砌筑时铺灰过长
本工程采纳原浆勾缝,要求勾缝深度一
