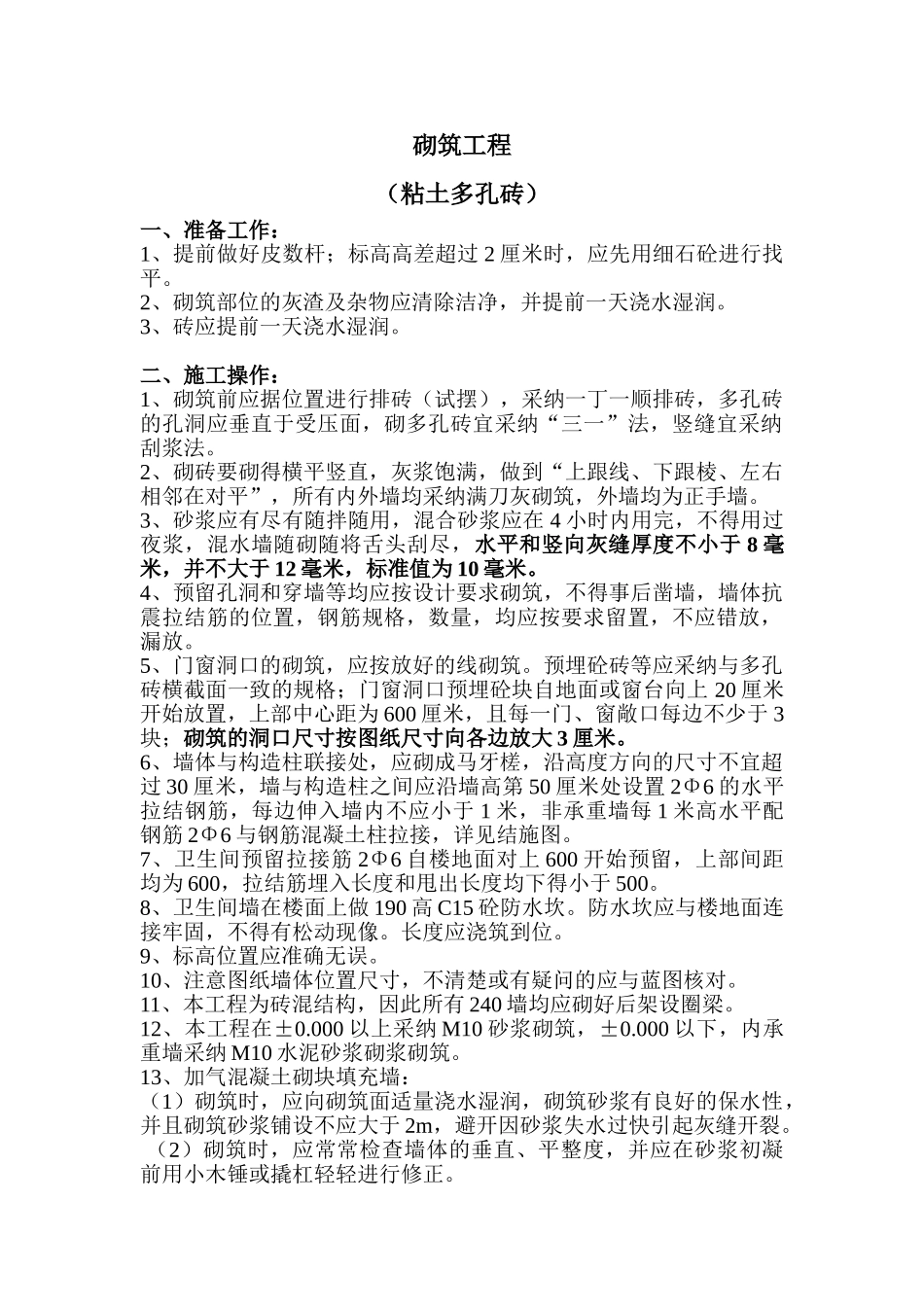

砌筑工程(粘土多孔砖)一、准备工作:1、提前做好皮数杆;标高高差超过 2 厘米时,应先用细石砼进行找平。2、砌筑部位的灰渣及杂物应清除洁净,并提前一天浇水湿润。3、砖应提前一天浇水湿润。二、施工操作:1、砌筑前应据位置进行排砖(试摆),采纳一丁一顺排砖,多孔砖的孔洞应垂直于受压面,砌多孔砖宜采纳“三一”法,竖缝宜采纳刮浆法。2、砌砖要砌得横平竖直,灰浆饱满,做到“上跟线、下跟棱、左右相邻在对平”,所有内外墙均采纳满刀灰砌筑,外墙均为正手墙。3、砂浆应有尽有随拌随用,混合砂浆应在 4 小时内用完,不得用过夜浆,混水墙随砌随将舌头刮尽,水平和竖向灰缝厚度不小于 8 毫米,并不大于 12 毫米,标准值为 10 毫米。4、预留孔洞和穿墙等均应按设计要求砌筑,不得事后凿墙,墙体抗震拉结筋的位置,钢筋规格,数量,均应按要求留置,不应错放,漏放。5、门窗洞口的砌筑,应按放好的线砌筑。预埋砼砖等应采纳与多孔砖横截面一致的规格;门窗洞口预埋砼块自地面或窗台向上 20 厘米开始放置,上部中心距为 600 厘米,且每一门、窗敞口每边不少于 3块;砌筑的洞口尺寸按图纸尺寸向各边放大 3 厘米。6、墙体与构造柱联接处,应砌成马牙槎,沿高度方向的尺寸不宜超过 30 厘米,墙与构造柱之间应沿墙高第 50 厘米处设置 2Φ6 的水平拉结钢筋,每边伸入墙内不应小于 1 米,非承重墙每 1 米高水平配钢筋 2Φ6 与钢筋混凝土柱拉接,详见结施图。7、卫生间预留拉接筋 2Φ6 自楼地面对上 600 开始预留,上部间距均为 600,拉结筋埋入长度和甩出长度均下得小于 500。8、卫生间墙在楼面上做 190 高 C15 砼防水坎。防水坎应与楼地面连接牢固,不得有松动现像。长度应浇筑到位。9、标高位置应准确无误。10、注意图纸墙体位置尺寸,不清楚或有疑问的应与蓝图核对。11、本工程为砖混结构,因此所有 240 墙均应砌好后架设圈梁。12、本工程在±0.000 以上采纳 M10 砂浆砌筑,±0.000 以下,内承重墙采纳 M10 水泥砂浆砌浆砌筑。13、加气混凝土砌块填充墙:(1)砌筑时,应向砌筑面适量浇水湿润,砌筑砂浆有良好的保水性,并且砌筑砂浆铺设不应大于 2m,避开因砂浆失水过快引起灰缝开裂。 (2)砌筑时,应常常检查墙体的垂直、平整度,并应在砂浆初凝前用小木锤或撬杠轻轻进行修正。(3)构造柱马牙槎应先退后进,进退尺寸大于 60mm,进退高度宜为砌块 1~2 层高度。(4)砌筑水平缝为 15mm,...
