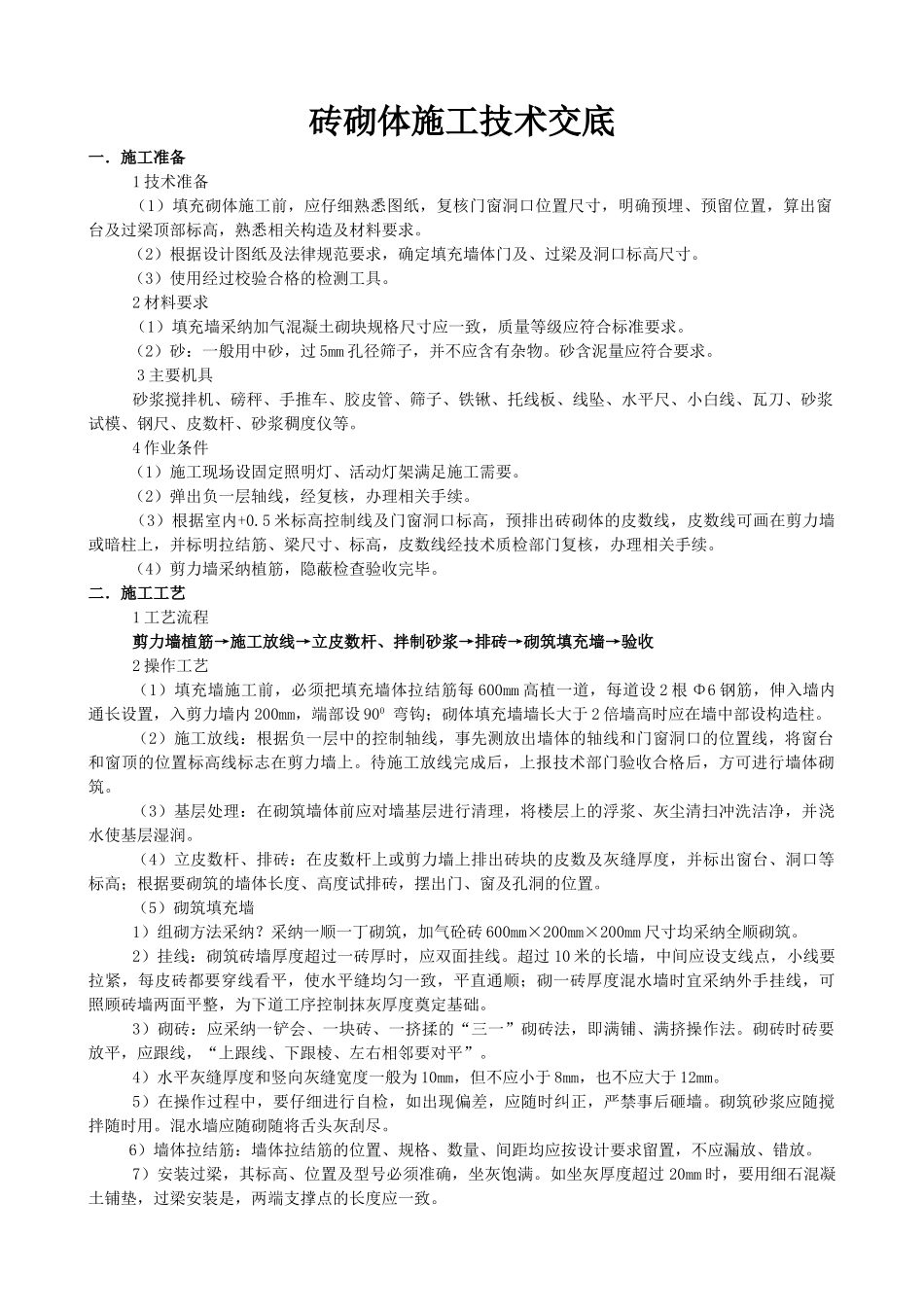

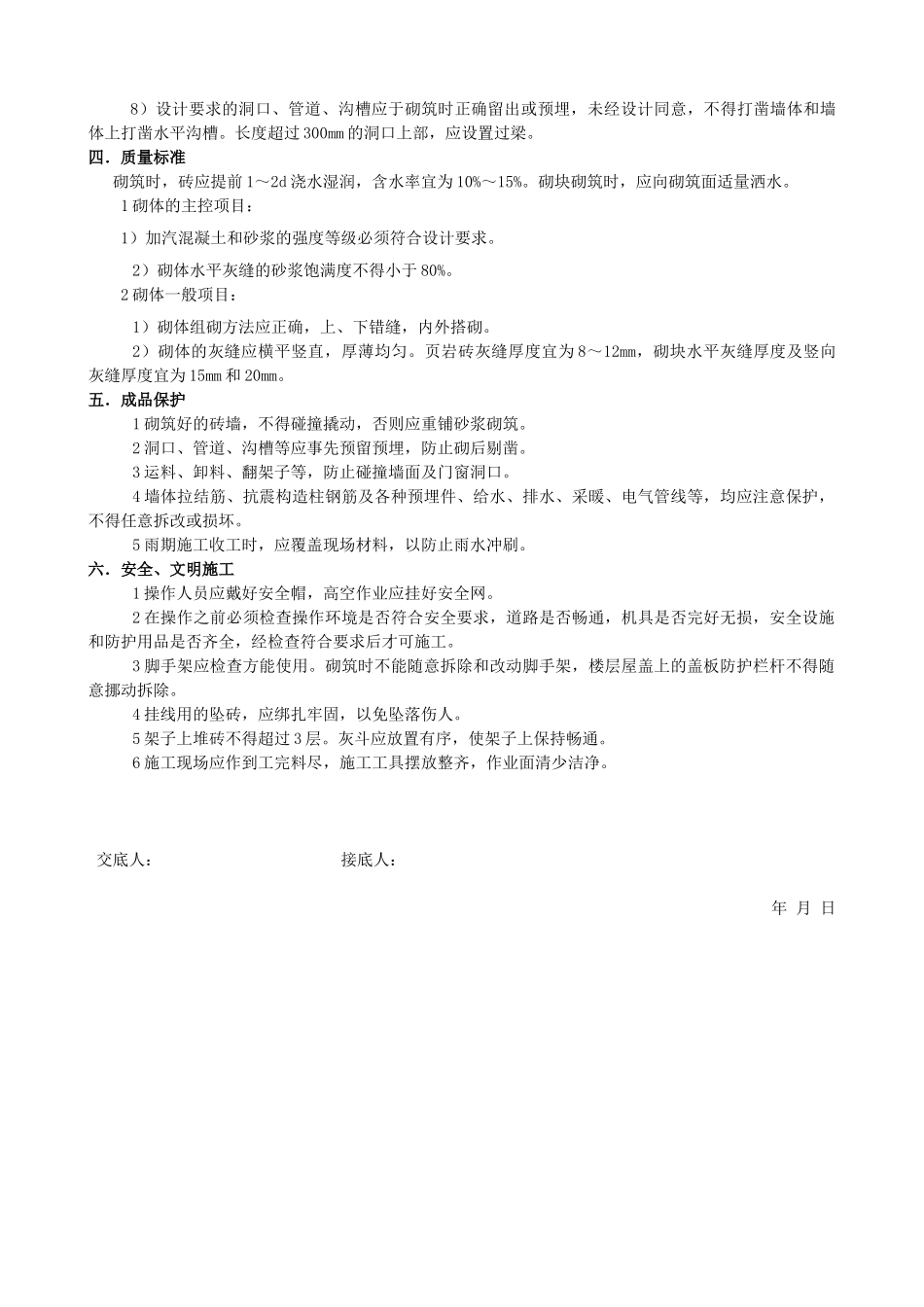

砖砌体施工技术交底一.施工准备1 技术准备 (1)填充砌体施工前,应仔细熟悉图纸,复核门窗洞口位置尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求
(2)根据设计图纸及法律规范要求,确定填充墙体门及、过梁及洞口标高尺寸
(3)使用经过校验合格的检测工具
2 材料要求(1)填充墙采纳加气混凝土砌块规格尺寸应一致,质量等级应符合标准要求
(2)砂:一般用中砂,过 5mm 孔径筛子,并不应含有杂物
砂含泥量应符合要求
3 主要机具砂浆搅拌机、磅秤、手推车、胶皮管、筛子、铁锹、托线板、线坠、水平尺、小白线、瓦刀、砂浆试模、钢尺、皮数杆、砂浆稠度仪等
4 作业条件 (1)施工现场设固定照明灯、活动灯架满足施工需要
(2)弹出负一层轴线,经复核,办理相关手续
(3)根据室内+0
5 米标高控制线及门窗洞口标高,预排出砖砌体的皮数线,皮数线可画在剪力墙或暗柱上,并标明拉结筋、梁尺寸、标高,皮数线经技术质检部门复核,办理相关手续
(4)剪力墙采纳植筋,隐蔽检查验收完毕
二.施工工艺1 工艺流程剪力墙植筋→施工放线→立皮数杆、拌制砂浆→排砖→砌筑填充墙→验收2 操作工艺(1)填充墙施工前,必须把填充墙体拉结筋每 600mm 高植一道,每道设 2 根 Φ6 钢筋,伸入墙内通长设置,入剪力墙内 200mm,端部设 900 弯钩;砌体填充墙墙长大于 2 倍墙高时应在墙中部设构造柱
(2)施工放线:根据负一层中的控制轴线,事先测放出墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标志在剪力墙上
待施工放线完成后,上报技术部门验收合格后,方可进行墙体砌筑
(3)基层处理:在砌筑墙体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗洁净,并浇水使基层湿润
(4)立皮数杆、排砖:在皮数杆上或剪力墙上排出砖块的皮数及灰缝厚度,并标出窗台、洞口等标高;根据要砌筑的墙
