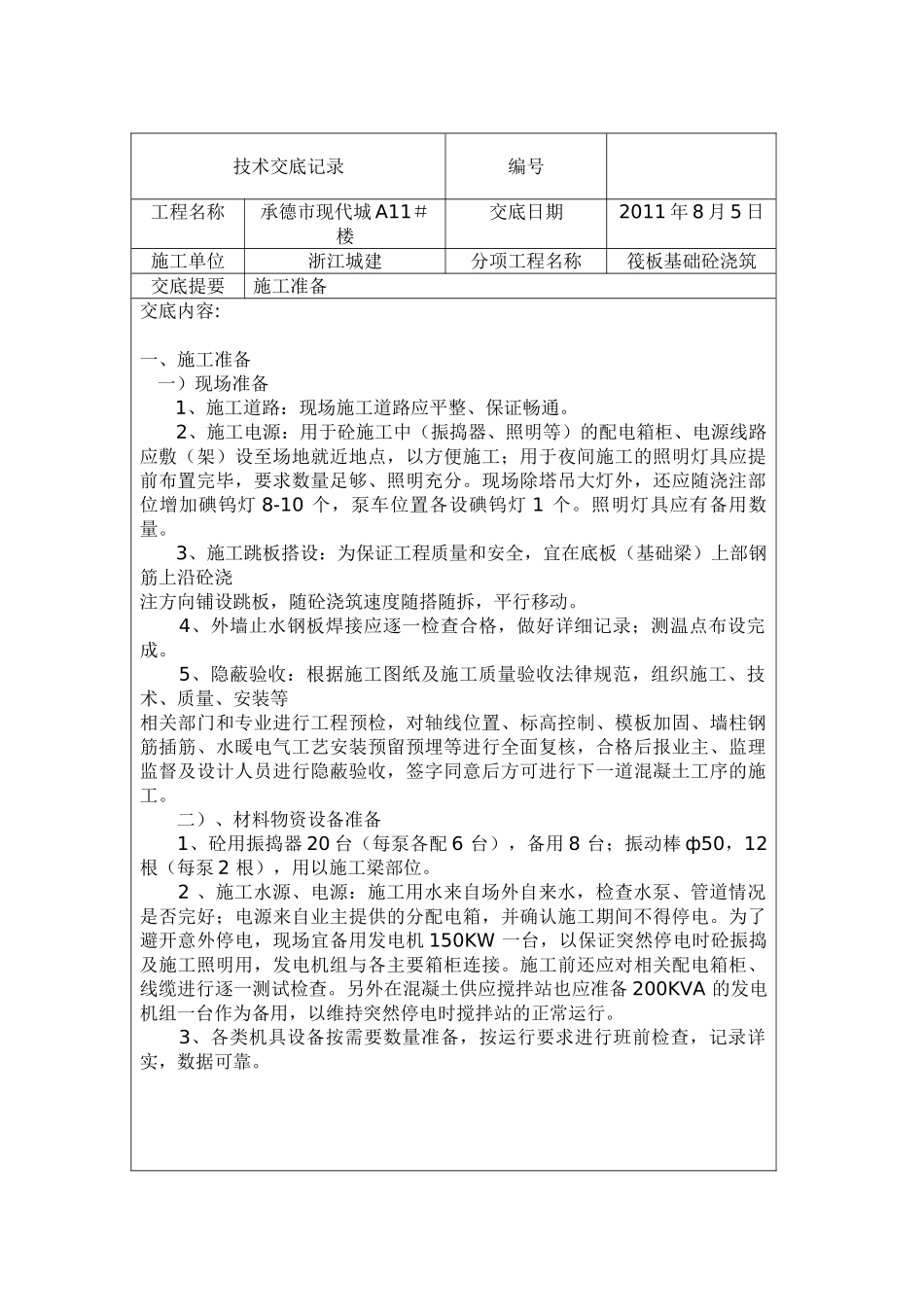

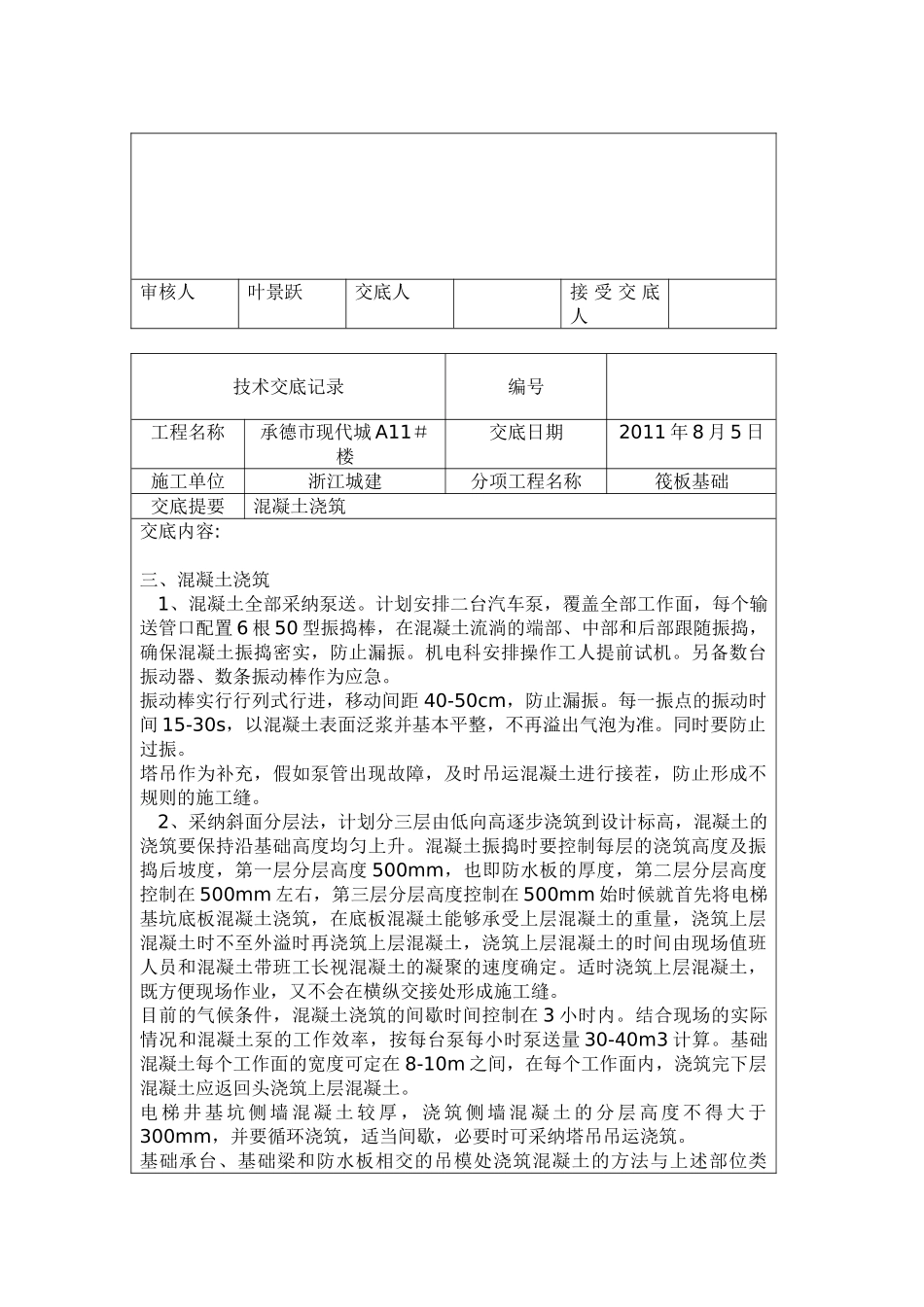

技术交底记录编号工程名称承德市现代城 A11#楼交底日期2011 年 8 月 5 日施工单位浙江城建分项工程名称筏板基础砼浇筑交底提要施工准备交底内容: 一、施工准备 一)现场准备 1、施工道路:现场施工道路应平整、保证畅通。 2、施工电源:用于砼施工中(振捣器、照明等)的配电箱柜、电源线路应敷(架)设至场地就近地点,以方便施工;用于夜间施工的照明灯具应提前布置完毕,要求数量足够、照明充分。现场除塔吊大灯外,还应随浇注部位增加碘钨灯 8-10 个,泵车位置各设碘钨灯 1 个。照明灯具应有备用数量。 3、施工跳板搭设:为保证工程质量和安全,宜在底板(基础梁)上部钢筋上沿砼浇注方向铺设跳板,随砼浇筑速度随搭随拆,平行移动。 4、外墙止水钢板焊接应逐一检查合格,做好详细记录;测温点布设完成。 5、隐蔽验收:根据施工图纸及施工质量验收法律规范,组织施工、技术、质量、安装等相关部门和专业进行工程预检,对轴线位置、标高控制、模板加固、墙柱钢筋插筋、水暖电气工艺安装预留预埋等进行全面复核,合格后报业主、监理监督及设计人员进行隐蔽验收,签字同意后方可进行下一道混凝土工序的施工。二)、材料物资设备准备 1、砼用振捣器 20 台(每泵各配 6 台),备用 8 台;振动棒 ф50,12根(每泵 2 根),用以施工梁部位。 2 、施工水源、电源:施工用水来自场外自来水,检查水泵、管道情况是否完好;电源来自业主提供的分配电箱,并确认施工期间不得停电。为了避开意外停电,现场宜备用发电机 150KW 一台,以保证突然停电时砼振捣及施工照明用,发电机组与各主要箱柜连接。施工前还应对相关配电箱柜、线缆进行逐一测试检查。另外在混凝土供应搅拌站也应准备 200KVA 的发电机组一台作为备用,以维持突然停电时搅拌站的正常运行。 3、各类机具设备按需要数量准备,按运行要求进行班前检查,记录详实,数据可靠。审核人叶景跃交底人接 受 交 底人技术交底记录编号工程名称承德市现代城 A11#楼交底日期2011 年 8 月 5 日施工单位浙江城建分项工程名称筏板基础砼浇筑交底提要施工准备、施工流向及工艺流程交底内容: 三)、组织准备科学、合理、严谨的施工组织是保证砼施工各环节的根本保证,从管理层到作业层必须建立有效的组织管理体系,责任到人,并保证信息的有效畅通。管理人员、施工人员、后勤人员、测温人员等应昼夜排班,坚守岗位,加强过程监控,各负其责,以保证混凝土连续工作...
