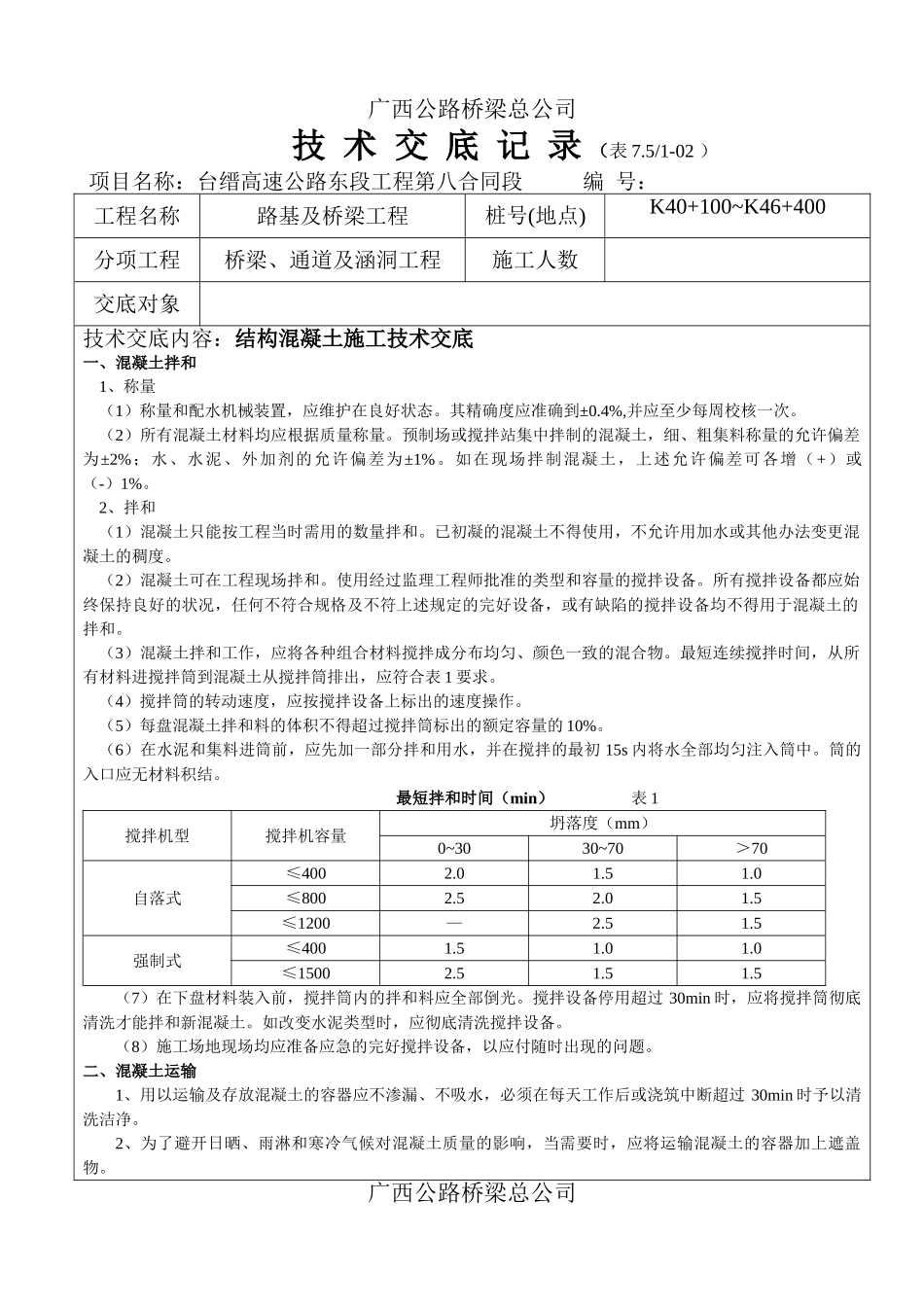

广西公路桥梁总公司 技 术 交 底 记 录 (表 7
5/1-02 )项目名称:台缙高速公路东段工程第八合同段 编 号:工程名称路基及桥梁工程桩号(地点)K40+100~K46+400分项工程桥梁、通道及涵洞工程施工人数交底对象技术交底内容:结构混凝土施工技术交底一、混凝土拌和1、称量(1)称量和配水机械装置,应维护在良好状态
其精确度应准确到±0
4%,并应至少每周校核一次
(2)所有混凝土材料均应根据质量称量
预制场或搅拌站集中拌制的混凝土,细、粗集料称量的允许偏差为±2%;水、水泥、外加剂的允许偏差为±1%
如在现场拌制混凝土,上述允许偏差可各增(+)或(-)1%
2、拌和(1)混凝土只能按工程当时需用的数量拌和
已初凝的混凝土不得使用,不允许用加水或其他办法变更混凝土的稠度
(2)混凝土可在工程现场拌和
使用经过监理工程师批准的类型和容量的搅拌设备
所有搅拌设备都应始终保持良好的状况,任何不符合规格及不符上述规定的完好设备,或有缺陷的搅拌设备均不得用于混凝土的拌和
(3)混凝土拌和工作,应将各种组合材料搅拌成分布均匀、颜色一致的混合物
最短连续搅拌时间,从所有材料进搅拌筒到混凝土从搅拌筒排出,应符合表 1 要求
(4)搅拌筒的转动速度,应按搅拌设备上标出的速度操作
(5)每盘混凝土拌和料的体积不得超过搅拌筒标出的额定容量的 10%
(6)在水泥和集料进筒前,应先加一部分拌和用水,并在搅拌的最初 15s 内将水全部均匀注入筒中
筒的入口应无材料积结
最短拌和时间(min) 表 1搅拌机型搅拌机容量坍落度(mm)0~3030~70>70自落式≤4002
0≤8002
5≤1200—2
5强制式≤4001
0≤15002
5(7)在下盘材料装入前,搅拌筒内的拌和料应全部倒光
搅拌设备停用超过 30min 时,应将搅拌
