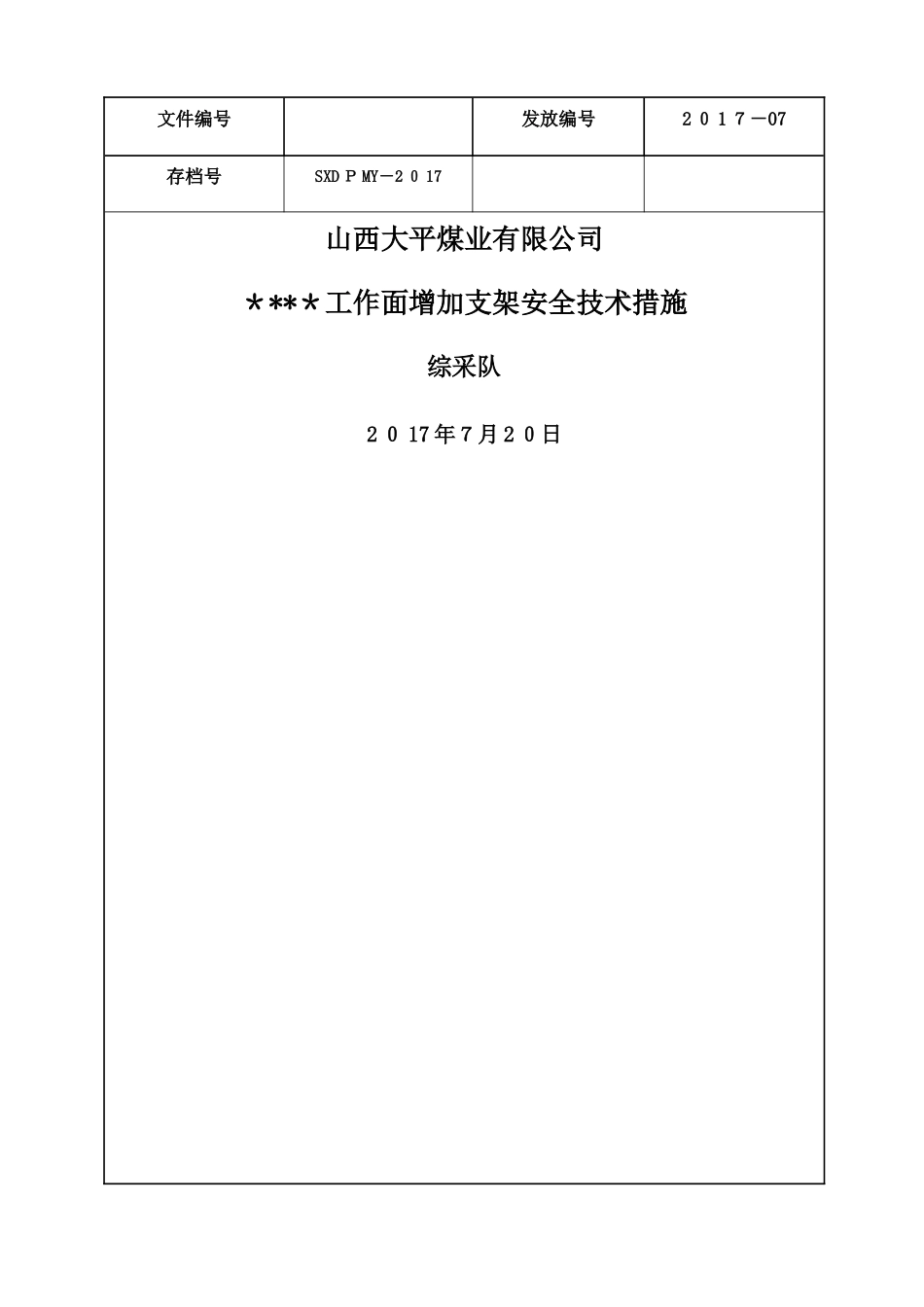

文件编号发放编号2 0 1 7-07存档号SXD P MY-2 0 17山西大平煤业有限公司****工作面增加支架安全技术措施综采队2 0 17 年7月 2 0日****工作面增加支架及溜槽安全技术措施审批签字审批人员签 字日 期总工程师安全矿长生产矿长机电矿长调度中心安 全 科生 产 科机 电 科施工单位编 制审 批 意 见审 批 意 见****工作面增加支架安全技术措施一、 工作面概况****综采工作面回采至1 260m,运、回两巷落差变大,工作面变长
为确保安全生产,需要在工作面机尾处增加一架中间架与一节中间溜槽
为保证本次施工安全顺利进行,特制定本安全措施
二、 施工前准备工作1、 检修道轨、绞车、钢丝绳及绳头、绳卡等,绞车挂好保险绳,确保重车安全运输
2、 抽放队必须及时将作业点前后 5m 内得瓦斯抽放管拆除,确保作业空间
3、 及时拆除道轨,拉底,确保巷道高度及起吊空间;打设三架 π 型梁单体柱棚,用于起吊组装支架、根据D FB340 0 π 型梁出厂检验报告显示 π 型梁最小抗拉强度为 320KN>9、8*18、2 T=1 7 8、3 6 KN(中间架总量为 18、2T),满足起吊要求
4、 加强 11 5 0m 处顶板支护,清理并外运无关材料;单体柱必须及时补液,确保初撑力不得低于 90K N,挂好防倒链,柱身拴好防倒绳
5、 将中间架解体后经地面运至回风巷 1150m 处水仓处,并由掘进队组负责对水仓进行扩刷满足支架放置要求
6、 备齐组装支架所需得 5 吨倒链、大锤、撬棍、30 链、40 链、单体柱、液枪、开口环及其她工具、材料
7、 瓦检员加强作业点瓦斯检查,瓦斯出现异常时,及时处理,严防瓦斯异常作业,并对作业点洒水降尘
8、 安装支架时,必须将绞车固定,导向轮确保完好,钢丝绳完好
9、 支架组装完毕后放置在水仓内,并对水仓内架棚支护
1 0、 加架前
