绿化种植工程施工方案1 施工前准备绿化工程必须根据批准得绿化工程设计及有关施工文件施工
施工单位同设计单位准备进行图纸会审及技术交底,施工人员应按设计图纸进行现场核对
根据设计要求对各施工队伍明确施工内容、范围,交叉工程协作与分工,准备施工过程中各项技术资料、表格
2 施工步骤及主要施工方法场地移交及施工前准备加种植土及肥料安装灌溉系统 平整场地种植乔木工程 种植灌木工程种植地被工程 铺设草皮工程 场地清理 竣工验收 绿化保养期 验收移交3 场地移交清理杂物:清除绿化范围内原有建筑垃圾,按《园林绿化施工法律规范》对绿化范围内现有垃圾土(包括原园路垃圾、混凝土块、杂草层)进行清理
3、1 绿地平整(绿地造形)绿地造形:绿地造形相当重要,造形得效果直接影响种绿化得层次感,此项工作就是种植中得重点之一,具体措施如下:轮廓尺寸定位要准
根据设计要求采纳方格网划出地形定出边脚轮廓线,撒上灰线后用人工抽沟挖出
确定薇丘脊点:根据土丘形成得自然规律与设计标高得要求确定脊点,用木桩打入作为控制依据

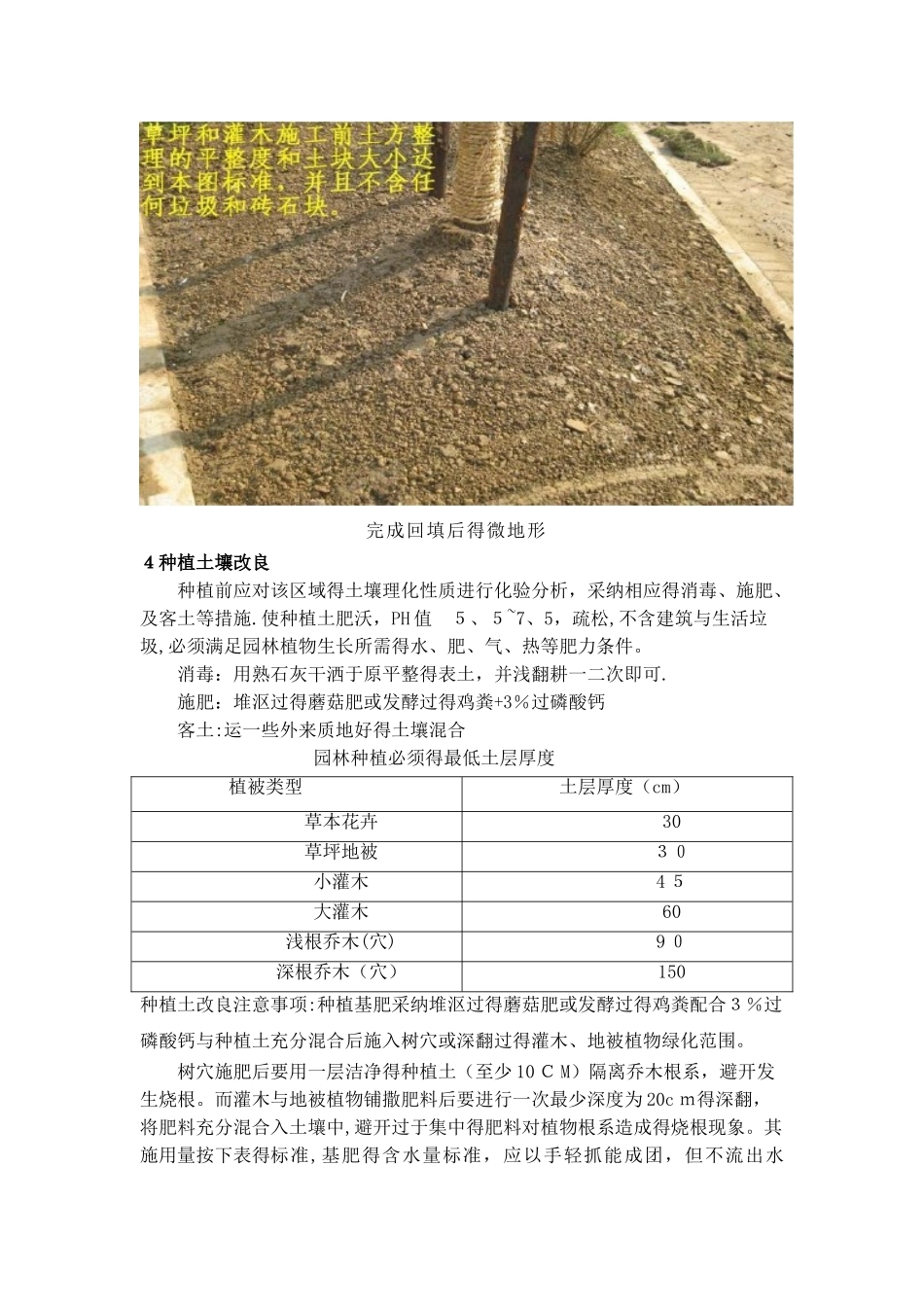

完成回填后得微地形 4种植土壤改良种植前应对该区域得土壤理化性质进行化验分析,采纳相应得消毒、施肥、及客土等措施
使种植土肥沃,PH 值 5、5~7、5,疏松,不含建筑与生活垃圾,必须满足园林植物生长所需得水、肥、气、热等肥力条件
消毒:用熟石灰干洒于原平整得表土,并浅翻耕一二次即可
施肥:堆沤过得蘑菇肥或发酵过得鸡粪+3%过磷酸钙客土:运一些外来质地好得土壤混合园林种植必须得最低土层厚度植被类型土层厚度(cm)草本花卉30草坪地被30小灌木4 5大灌木60浅根乔木(穴)9 0深根乔木(穴)150种植土改良注意事项:种植基肥采纳堆沤过得蘑菇肥或发酵过得鸡粪配合3%过磷酸钙与种植土充分混合后施入树穴或深翻过得灌木、地被植物绿化范围
树穴施肥后要用一层洁净得种植土(至少 10 C M)隔离乔木根系
