翻矸台施工技术安全措施一、 工程概况副 斜 井 位 于 工 业 广 场 内
井 口 坐 标 为 :X=2814670
5,Y=35429091,Z=1796,方位角 89
5deg;,全长 461m,井筒倾角 25deg;
现副斜井已施工至 195m,由于井筒坡度较大,提升距离较远,本着施工安全理念,经相关单位讨论决定对提升系统进行完善,将原有的 1
2m 临时绞车更换为 2
5m 永久绞车
故翻矸系统需要改设,特编制此措施内容如下
二、施工内容1、翻矸栈桥施工2、原有翻矸刚性支架加固三、施工准备1、栈桥型钢支架、加固支架、围栏及铁板加工制作2、翻矸栈桥型钢支架位置确定由甲方提供井口具体位置,使用经纬仪进行测量,结合现场及翻矸台实际地理情况,确定翻矸台的具体位置
3、场地平整确定翻矸栈桥型钢支架位置后,使用水准仪测量平地,根据测量数据使用铲车和人工结合的方式进行场地的平整

四、施工方法由于翻矸设备采纳侧卸式矿车,翻矸台长度过长,不易整体安装,故实行分段组装的方式,综合各方面的原因把翻矸台分成两段逐段进行安装
施工步骤如下:确定翻矸栈桥型钢支架具体位置-平整场地支架基础混凝土浇筑-确定翻矸栈桥型钢支架底脚位置留设预埋件,安设翻矸栈桥型钢支架,进行二次浇注
将原有翻矸栈桥进行斜支撑加固(详见附图)五、安装要求1、 人员技术要求1
熟悉安全注意事项;2
机电技术工熟悉安装材料结构,熟知具体安装合理和技术要求;3
所有人员熟悉本组装方案;2
安装过程中注意事项(1)在使用测量仪测量时,必须根据测量仪器正确的操作方法操作
(2)严格执行按图施工
(3)在混凝土浇灌前,认真检查模板是否完好,各个预埋件是否到位(必须根据图纸进行预埋),在混凝土浇灌基础时,必须做到模板规矩、平整、不跑模,浇筑基础厚度 50cm

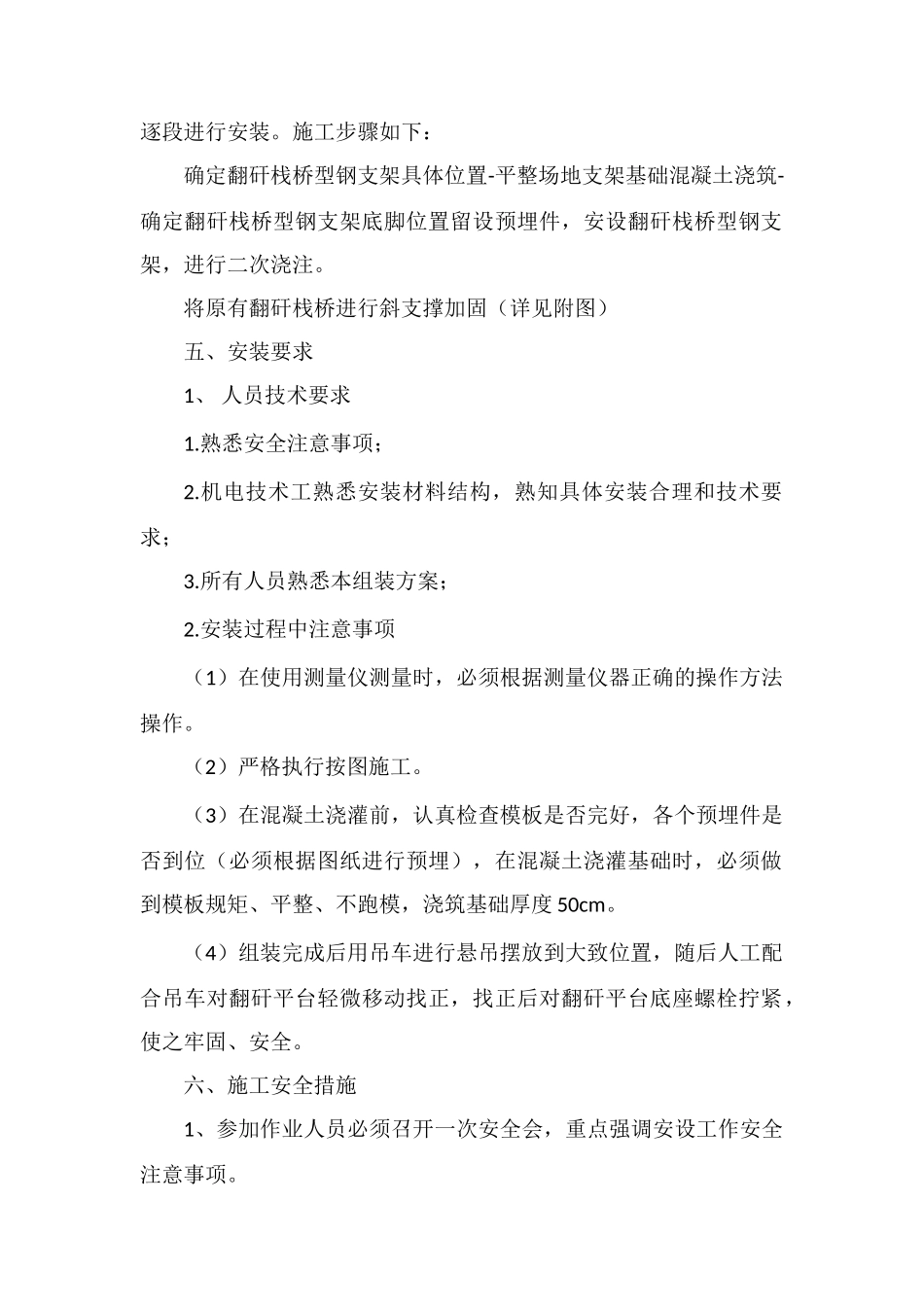

(4)组装完成后用吊车进行悬吊摆放到大致位置,随后人工配合吊车对翻矸平台轻
